公路工程(含养护工程)某分离式隧道工程,施工方法为双向开挖配合辅助坑道施工,施工
公路工程(含养护工程)某分离式隧道工程,施工方法为双向开挖配合辅助坑道施工,施工
最全题库
2022-08-02
32
问题
公路工程(含养护工程)某分离式隧道工程,施工方法为双向开挖配合辅助坑道施工,施工标段全长5 450m,正洞部分为5 400m,正洞两端分别为30m明洞、20m明洞。主要工程量如下:(1)洞门及明洞部分:设计开挖普通土方15 000m3。(2)正洞部分:设计开挖断面面积150m2,Ⅲ级围岩,通过辅助坑道开挖正洞长度1 000m。格栅钢架支撑1 650t(其中连接钢筋重20t)。C25模筑混凝土86 425m3(其中超挖回填425m3)。施工顺坡排水18 000m3,反坡排水4 800m3(涌水量12m3/h)。(3)土石方采用12 t自卸车运输,洞外出渣运距2 000m。混凝土采用6m3混凝土运输车运输,洞内和洞外混凝土平均运距各为1 000m,不计混凝土拌和站安拆费用。沿洞两侧纵向布设HPDE排水管,三处围岩地段有小股水需布设环向排水管180m。洞内施工排水和正洞开挖施工所需通风费按清单开挖量分摊。已知挖掘机斗容量为1.6m3,斜井纵坡60。【问题】请填写清单工程量,列出清单预算所涉及的相关定额的定额代号、单位、数量和定额调整等内容并填入表3-I-1中,需要时应列式计算或文字说明。
选项
答案
解析

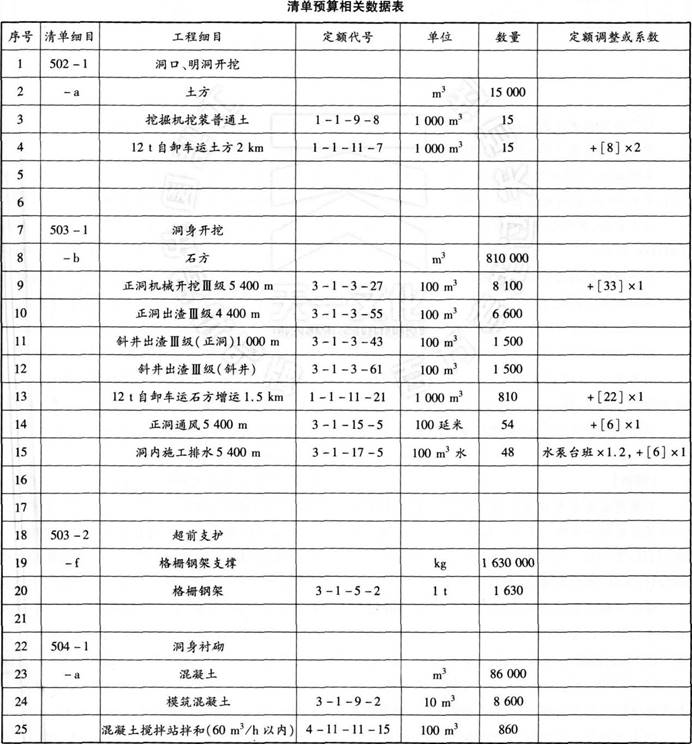

清单工程量及清单预算所涉及的相关定额的定额代号、单位、数量和定额调整等内容详见下表。
表中部分数量计算过程如下:洞身开挖数量:150×5 400=810 000(m3)。正洞出渣:开挖长度5400-1 000=4 400(m),换算长度4 400m;出渣数量150×4 400=660 000(m3)。斜井出渣:开挖长度1 000m;数量:150×1 000=150 000(m3)。出渣增运距离:2000-500=1 500(m)。格栅钢架支撑数量:1650-20=1 630(t)。现浇混凝土衬砌数量:86425-425=86 000(m3)。纵向HPDE排水管长度:5 400×2=10 800(m)。洞内排水:顺坡排水18000m3已在洞身开挖定额中综合考虑,故该部分不计。根据涌水量12m3/h,反坡排水的抽水机台班系数应为1.20。本案例主要考查隧道工程工程量清单的填写及编制预算时相关定额的套取。根据《公路工程预算定额》(JTG/T 3832-2018),隧道工程定额分为洞身工程、洞门工程、辅助坑道、瓦斯隧道四部分。隧道工程定额相关说明如下:(1)定额混凝土工程未考虑拌和的费用,应按桥涵工程相关定额另行计算。(2)洞内出渣运输定额已综合洞门外500m运距,当洞门外运距超过此运距时,可按照路基工程自卸汽车运输土石方的增运定额加计增运部分的费用。洞身工程部分定额相关说明如下:(1)定额正洞机械开挖自卸汽车运输定额系按开挖、出渣运输分别编制,不分工程部位(即拱部、边墙、仰拱、底板、沟槽、洞室)均使用此定额。施工通风及高压风水管和照明电线路单独编制定额项目。(2)格栅钢架和型铜钢架均按永久性支护编制,如作为临时支护使用,应按规定计取回收。(3)定额中凡是按不同隧道长度编制的项目,均只编制到隧道长度5 000m以内。当隧道长度超过5 000m时,应按以下规定计算:①洞身开挖。以隧道长度5 000m以内定额为基础,与隧道5 000m以上每增加1 000m定额叠加使用。②正洞出渣运输。通过隧道进出口开挖正洞,以换算隧道长度套用相应的出渣定额计算。换算隧道长度的计算公式如下:换算隧道长度=全隧道长度-通过辅助坑道开挖正洞的长度。当换算隧道长度超过5 000m时,以隧道长度5 000m以内定额为基础,与隧道长度5 000m以上每增加1 000m定额叠加使用。通过斜井开挖正洞,出渣运输按正洞和斜井两段分别计算,两者叠加使用。(4)通风、管线路定额,按正洞隧道长度综合编制。当隧道长度超过5 000m时,以隧道长度5 000m以内定额为基础,与隧道长度5 000m以上每增加1 000m定额叠加使用。(5)混凝土运输应按桥涵工程有关定额计算。(6)洞内排水定额仅适用于反坡排水的情况,排水量按10m3/h以内编制,超过此排水量时,抽水机台班应相应调整。涌水量15m3/h以内,调整系数为1.2;涌水量20m3/h以内。调整系数为1.5。正洞内排水系按全隧道长度综合编制。当隧道长度超过5 000m时,以隧道长度5 000m以内定额为基础,与隧道长度5 000m以上每增加1 000m定额叠加使用。洞身工程部分工程量计算规则如下:(1)定额所指隧道长度均指隧道进出口(不含与隧道相连的明洞)洞门端墙墙面之间的距离,即两端端墙面与路面的交线同路线中线交点间的距离。双线隧道按上、下行隧道长度的平均值计算。(2)洞身开挖、出渣工程量按设计断面数量(成洞断面加衬砌断面)计算,包含洞身及所有附属洞室的数量,定额中已考虑超挖因素,不得将超挖数量计入工程量。(3)现浇混凝土衬砌中浇筑、运输的工程数量均按设计断面衬砌数量计算,包含洞身及有附属洞室的衬砌数量。定额中已综合因超挖及预留变形需回填的混凝土数量,不得将上述因素的工程量计入计价工程量中。(4)格栅钢架、型钢钢架、连接钢筋工程数量按钢架的设计质量计算。
转载请注明原文地址:https://tihaiku.com/jzgc/2284599.html
本试题收录于:
工程造价案例分析交通题库一级造价工程师分类
工程造价案例分析交通
一级造价工程师
相关试题推荐
某项工程的活动明细如下表(时间:周;费用:万元): 项目总预算由原
引导技术是指团队领导者诱发团队成员积极参与活动的方法,来帮助团队和个人完成相关项
常用的需求分析方法有:面向数据流的结构化分析方法(SA)、面向对象的分析方法(O
信息系统工程监理工作的主要内容可以概括为“四控”、“三管”、“一协调”,其中“三
试述基于财务报表的企业业绩评价指标及其综合评价方法 背景与答题要求 科学
九和公司是一家工程公司,于2010年内成功研发了一系列产品,这些产品现在占了公司
一、题目 试述企业价值评估方法 二、背景与答题要求 企业价值评估就是
以下关于业绩评价方法的说法中错误的是()。A.剩余收益可以用来评价不同规模的企业
下面哪一个预算方法对于下一年度销售量十分不确定的企业最为适用?A.至上而下的预算
某制造公司的连续流动周期在简短的制造周期中应用简单化的作业方法。公司只生产一种产
随机试题
A—AccountingManagerB—AdvertisingStaffC—BusinessManagerD—EconomicResearch
Usually,therearetworeasonstopursuescientificknowledge:forthes
山区道路对安全行车的主要影响是什么?()A.交通情况单一 B.坡长弯急,视距
某沥青与矿料的黏附等级经测定为5级,则表示该混合料水稳定性良好。
横曲线是A.连接两侧磨牙颊、舌尖所构成的凸向下的曲线 B.连接两侧同名磨牙颊、
第一产程活跃期停滞是指宫口扩张进程停滞达A.1小时以上 B.2.5小时以上
治疗水肿、淋证、肝热目赤宜选的药物是A:车前子B:泽泻C:滑石D:薏苡仁
泉水市在实施公共租赁住房保障制度时,目前有4个人提交申请,这4个人的信息如下。在
一个班的学生排队,如果排成3人一排的队列,则比2人一排的队列少8排;如果排成4人
下列关于以员工工作结果为导向的考核方法的描述,错误的是()。A:适用于那些对于,
最新回复
(
0
)
