某路桥施工企业中标承包某一级公路H合同段的改扩建工程主线起讫桩号为K0+281.

admin2022-08-02  68

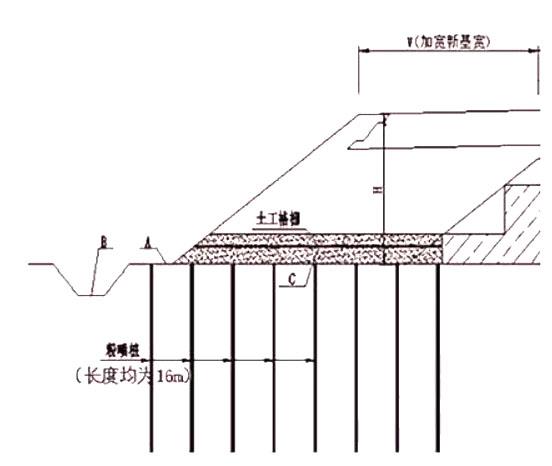

问题 某路桥施工企业中标承包某一级公路H合同段的改扩建工程主线起讫桩号为K0+281.5~K67+046.2,主线路线全长66.744km;连接线起讫桩号为K0+000~K2+181.71,连接线全长2.181km。项目区软土路基分布不均匀,因该地区软土普遍存在透水性差,固结时间长,抗滑稳定性差,地基承载能力低等特点,因此路基设计时应考虑不均匀沉降、剪切滑动及侧向变形等不良因素的影响。施工单位针对不同软土路基路段提出相应处理标准:①一般路基段,采用塑料排水板处理;②新老路基拼接路段水泥粉喷桩处理,施工方案见图。施工单位为了控制水泥粉喷桩施工质量,制定详细的施工方案。然而施工单位施工过程中遇到以下事件:事件一:9月28日发现喷粉量不足;事件二:10月16日遇停电导致粉喷中断,施工单位针对这两种工况提出相应的处理措施。事件三:施工完毕后,经检查发现部分桩身下沉,最大孔深1.2m。【问题】1.背景资料中,新老路基拼接路段施工图中A、B、C的名称?2.指出背景资料中事件的正确处理措施?3.根据图,计算最小桩身复搅长度。

选项

答案

解析 1.A:护坡道;B:边沟;C:砂垫层。
2.事件一:若发现喷粉量不足,应实行整桩复打,复打的喷粉量应不小于设计用量;
事件二:粉喷中断时,第二次喷粉接桩时,其喷粉重叠长度不得小于1.0m。
事件三:最大孔深下沉1.2m,未超过1.5m,用8%的水泥土回填夯实。
3.最小桩身复搅长度=16×1/3=5.3m。
转载请注明原文地址:https://tihaiku.com/jzgc/223876.html

最新回复(0)
