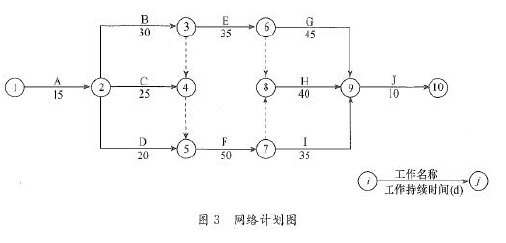

某施工单位承接了某桥梁工程,施工单位按照合同工期要求编制了如图3 所示的网络计划
某施工单位承接了某桥梁工程,施工单位按照合同工期要求编制了如图3 所示的网络计划
admin
2022-08-02
74
问题
某施工单位承接了某桥梁工程,施工单位按照合同工期要求编制了如图3 所示的网络计划(时间单位:d) ,并经监理工程师批准后实施。
在实施过程中,发生了如下事件。事件1:工作D (l 号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2 万元,同时导致工作D 实际时间比计划时间拖延8d。事件2:施工单位租赁的施工机械未及时进场,使工作F (l 号台身)实际时间比计划时间拖延8d,造成施工单位经济损失2000 元/d 。事件3:业主变更设计,未及时向施工单位提供图纸,使工作E (0 号台身)实际时间比计划时间拖延15d,造成施工单位经济损失1600 元/d 。【问题】1.根据网络图计算该工程的总工期,并指出关键路线。2. 分别分析事件1 、2 、3 对总工期的影响9 并计算施工单位可获得的工期补偿。3. 分别分析施工单位能否就事件1、2、3 导致的损失向业主提出索赔,说明理由,并计算索赔金额。
选项
答案
解析
1.该工程的总工期为:15+30+50+40+10=145d。关键路线为A、B、F、H、J
2. 事件1 对总工期没有影响,因为工作D 有10d 的总时差。
事件2 对总工期有影响,会使总工期延长8d,因为工作F 为关键工作。
事件3 对总工期有影响,会使总工期延长时,因为工作E 有10d 的总时差。
施工单位可获得的工期补偿为5d。
3. (1)就事件1 导致的损失,施工单位不能向业主提出索赔。
理由:不可抗力发生后,施工机械的损失由施工单位承担。
(2) 就事件2 导致的损失,施工单位不能向业主提出索赔。
理由:施工单位租赁的施工机械未及时进场属施工单位的责任。
(3) 就事件3 导致的损失,施工单位能向业主提出索赔。
理由:施工罔纸的延误属业主的责任。
索赔金额为:15X1600=24000 元。
转载请注明原文地址:https://tihaiku.com/jzgc/233671.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
温度取源部件与管道安装要求,错误的是( )A.温度取源部件与管道垂直安装时,取
涂装作业前,应编制涂装工艺文件,制定相应的防护措施,并应有以下内容( )。A.
铜管道上安装分析取源部件的要求有( )。A.避开焊缝及其边缘 B.采用机械加
太阳能发电设备安装技术要求包括( )。A.安装前应制定光伏发电设备的专项施工方
塑料护套线直敷布线技术要求,说法错误的是( )A.塑料护套线严禁直接敷设在建筑
室内照明灯具的施工程序中,灯具组装的紧后工序是( )。A.灯具安装接线 B.
容器制造完成后,应按图样要求进行( )。A.盛水试验 B.液压(气压)试验
耐火浇注料施工程序中,膨胀缝填充的紧前工序是( )。A.模板拆除 B.浇注料
耐火浇注料的施工程序中膨胀缝预留及填充是在哪项工序后面( )A.模板制作安装
母线槽的施工技术要求包括( )。A.每节母线槽的绝缘电阻值不应小于0.5MΩ
随机试题
Children’sfearscomeandgo,butmostchildrenexperiencesimilartypesof
EverypeoplehasitsownspecialwordsandexpressionsliketheAmericanex
试图attempt/tryto
患者男性,60岁。因“右肢乏力伴言语不能2小时”入院。患者近一个月来反复出现右肢
公司债券完成首期发行后,剩余数量应在( )发行完毕。 Ⅰ.自首期发行完成之日
荧光素标记抗体中应用最广泛的是()。A.镧系蝥合物 B.藻红蛋白(R-RE)
各种运输方式内外部的各个方面的构成和联系,就是( )。 A.运输系统
关于建设工程项目目标主动控制的说法,正确的是()。A.主动控制是一种反馈式控制
以下属于回转泵的是( )。A.离心泵 B.旋涡泵 C.隔膜泵 D.螺杆泵
根据《个业所得税法》,下列收入中应该征收企业所得税的是()。A.股息、红利等权益
最新回复
(
0
)
