问题

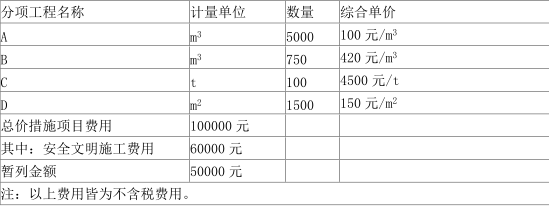

某工程项目采用工程量清单招标确定中标人,最高投标限价价200 万元(其中安全文明施工费为7 万元),合同工期4 个月。承包方费用部分数据如表5-1 所示。表5-1 承包方费用部分数据表

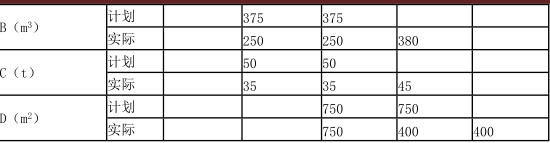

合同中有关工程款支付条款如下:1.开工前发包方向承包方支付合同价(扣除安全文明施工费用和暂列金额)的20%作为材料预付款。预付款从工程开工后的第2 个月开始分3 个月均摊抵扣。2.安全文明施工费用开工前与材料预付款同时支付。3.工程进度款按月结算,发包方按每次承包方应得工程款的80%支付。4.总价措施项目费用剩余部分在开工后4 个月内平均支付,结算时不调整。5.分项工程累计实际工程量增加(或减少)超过计划工程量的15%时,该分项工程的综合单价调整系数为0.95(或1.05)。6.承包商报价管理费和利润率取50%(以人工费、机械费之和为基数)。7.规费和税金综合费率18%(以分项工程费用、措施项目费用、其他项目费用之和为基数)。8.竣工结算时,业主按总造价(不含工期将罚款)的3%扣留工程质量保证金。罚款不计算销项税。9.工期奖罚5 万/月(含税费),竣工结算时考虑。10.如遇清单缺项,双方按报价浮动率确定单价。各月计划和实际完成工程量如表 5-2 所示。表5-2 各月计划和实际完成工程量
施工过程中,4 月份发生了如下事件:1.业主确认某临时工程计日工50 工日,综合单价60 元/工日;某种材料120m2,综合单价100 元/m2;2.业主要求新增一临时工程,工程量为300m3,双方按当地造价管理部门颁布的人材机消耗量、信息价和取费标准确定的综合单价为500 元/m3。(计算结果以万元为单位,保留3 位小数)[1]、工程签约合同价款为多少元?开工前业主应拨付的材料预付款和安全文明施工工程价款为多少元?[2]、列式计算第3 个月末分项工程的进度偏差(用投资表示)[3]、列式计算业主第4 个月应支付的工程进度款为多少万元?[4]、1-5 月份业主支付工程进度款,6 月份办理竣工结算,工程实际总造价和竣工结算款分别为多少万元?[5]、如增值税率为9%,该工程的销项税额为多少万元?
选项
答案
解析
【正确答案】 签约合同价:
[(5000×100+750×420+100×4500+1500×150)/10000+10+5]×(1+18%)=193.520(万元)
工程预付款:[193.52-(6+5)×(1+18%)]×20%=36.108(万元)
安全文明施工价款:6×(1+18%)×80%=5.664(万元)
【正确答案】 第 3 个月末累计拟完工程计划投资:
(5000×100+750×420+100×4500+750×150)/10000×(1+18%)=162.545(万元)
第 3 个月末累计已完工程计划投资:
(5000×100+500×420+70×4500+750×150)/10000×(1+18%)=134.225(万元)
第 3 个月末进度偏差=134.225-162.545=-28.32
(万元)
第 3 个月末该工程进度拖延 28.32 万元。
【正确答案】 B 分项工程:750×(1+15%)=862.5
880-862.5=17.5
[17.5×420×0.95+(380-17.5)×420]/10000×(1+18%)=18.789(万元)
C 分项工程:45×4500/10000×(1+18%)=23.895(万元)
D 分项工程:400×150/10000×(1+18%)=7.08(万元)
总价措施工程款:1×(1+18%)=1.18(万元)
临时用工:
(50×60+120×100)/10000×(1+18%)=1.77(万元)
临时工程:
报价浮动率=1-193.52/200=3.24%
调整后全费用单价=500×(1+18%)×(1-3.24%)=570.884(元/m 3 )
570.884×300/10000=17.127(万元)
应支付工程款为:
(18.789+23.895+7.08+1.18+1.77+17.127)×80%-36.108/3=43.834(万元)
【正确答案】 A 分项工程:5000×100×1.18/10000=59(万元)
B 分项工程:[17.5×420×0.95+(880-17.5)×420]/10000×1.18=43.569(万元)
C 分项工程:115×4500/10000×1.18=61.065(万元)
D 分项工程:1550×150/10000×1.18=27.435(万元)
实际造价=59+43.569+61.065+27.435+10×1.18+1.77+17.127=221.766(万元)
质保金=221.766×3%=6.653(万元)
竣工结算款=221.766×20%-6.653-5=32.700(万元)
【正确答案】 销项税额=221.766/(1+9%)×9%=18.311(万元)
转载请注明原文地址:https://tihaiku.com/jzgc/204602.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
背景:某工程项目的业主与监理签订了施工阶段监理合同,与承包方签订了工程施工合同。
背景:高新技术企业新建厂区里一栋8层框架结构办公楼工程,采用公开招标的方式选定A
某工程项目招标控制价为7500万元,中标价格为7125万元。其中甲供材100
某工程项目总承包单位根据图纸工作之间的逻辑关系绘制了施工进度计划网络图(时间单位
背景资料 某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》
背景资料 某建设单位准备建一座图书馆,建筑面积5000㎡,预算投资400万元,
背景资料:某省重点工程项目计划于2014年12月28日开工,由于工程复杂,技术难
针对危险性较大的建设工程,建设单位在()时,应当提供危险性较大的分部分项工程清单
某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同
采用邀请招标时,应至少邀请()家投标人。A、1B、2C、3D、4
随机试题
IsEnglishAppropriateforaGlobalLanguage?SeveralintrinsicfeaturesofEngl
Thisconversationtookplace______[br][originaltext]M:Hey,Alien,howarey
AudienceAwarenessofWritingI.Introduction—audience
肝左动脉起源于A.肝总动脉 B.腹腔动脉 C.腹主动脉 D.胃十二指肠动脉
大面积烧伤患者早期清创的原则A.患者人院后立即进行清创 B.待全身情况稳定后进
药材三七加工时剪下的根茎和支根晒干后,其商品规格名称分别是A.剪口、筋条B.筋条
患者,男,32岁。在生产有机磷农药的厂房工作,因违反操作规定,出现有机磷中毒症状
时间风险的含义不仅表现为选择合适的时机进入市场,还表现为物业持有时间的长短、物业
组合砖柱的截面尺寸为370mm×620mm,计算高度为6.6m。采用MU10砖,
共用题干 一般资料:求助者,女性,32岁,博士,某公司职员。案例介绍:求助者的
最新回复
(
0
)
