背景资料 某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同包

admin2022-08-02  37

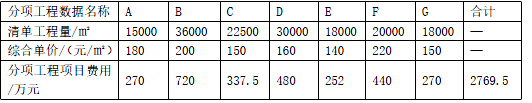

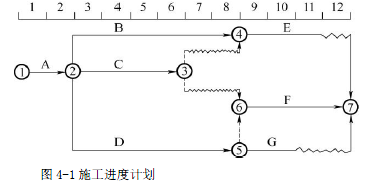

问题 背景资料某工程采用工程量清单招标,确定某承包商中标。甲乙双方签订的承包合同包括的分项工程量清单工程量和投标综合单价见表4-1。工程合同工期12 个月,措施费84 万元(含安全文明施工费16 万元),其他项目费100 万元(含暂列金额30 万元,计日工3 万元,其他均为专业工程暂估价),规费和增值税为分部分项工程费、措施费、其他项目费之和的15%。有关工程付款的条款如下:(1)工程材料预付款为合同价(扣除暂列金额)的20%,在开工前7 日支付,在第2~9个月均匀扣回。(2)安全文明施工费在开工后的第1 个月支付60%,剩余的安全文明施工费在第2~6个月的工程进度款中均匀支付。其他措施费在前9 个月的工程进度款中均匀支付。(3)工程进度款按月结算一次,在每次工程款中按3%的比例扣留工程质量保证金。(4)当每项分项工程的工程量增加(或减少)幅度超过清单工程量的15%时,调整综合单价,调整系数为0.9(或1.1)。(5)施工期间第2~6 个月分项工程结算价格综合调整系数为1.1,第7~12 个月分项工程结算价格综合调整系数为1.2。表4-1 分项工程计价数据表经监理工程师批准的进度计划如图4-1 所示(各分项工程各月计划进度和实际进度均为匀速进展)。根据核实的有关记录,有如下几项事件应该在工程进度款中予以考虑:(1)第1 个月现场签证的计日工费用为3 万元,其作业对工期无影响。(2)第2 个月业主自供材2 万元。(3)第6 个月末检查工程进度时,A 工作已全部完成,B 工作已完成1/2,C 工作刚好完成,D 工作已完成1/3(经分析,均为施工方责任)。(4)第11 个月业主批复专业工程暂估价67 万元。(5)第12 个月业主批复索赔款5 万元,工期不受影响。(6)实际工期与计划工期一致。问题:1.列式计算该项目的签约合同价及材料预付款。2.第1 个月应签发工程款为多少万元?3.第2 个月应签发工程款为多少万元?4.根据第6 个月末检查结果,绘制实际进度前锋线,并分析第6 个月末B、C、D 三项工作分项工程费用的进度偏差,如果后6 个月按原计划进行,分析说明B、D 工作对合同工期的影响。5.列式计算该项目的实际总造价。(计算结果均保留2 位小数)1.签约合同价合同总价=分部分项费用+措施项目费用+其他项目费用+规费+税金单位工程合同价款=(分部分项工程费+措施项目费+其他项目费)×(1+规费费率)×(1+税金税率)其中:分部分项工程费=Σ(分部分项工程量×相应分部分项综合单价)措施项目费=Σ以项计价的措施项目费+Σ(措施项目清单量×相应措施综合单价)其他项目费=暂列金额+专业工程暂估价+计日工+总承包服务费规费和税金应按国家、省级或行业建设主管部门的规定计算,不得作为竞争性费用2.预付款的支付1)材料(设备)预付款①材料(设备)预付款=合同价×合同中约定的预付款比例②材料(设备)预付款=合同价(不含暂列金额)×双方约定材料预付款比例(清单规定)③材料(设备)预付款=分部分项费用×合同中约定的材料预付款比例=分部分项工程费用×(1+规费费率)×(1+税金税率)×合同约定的预付款比例说明:材料预付款后期应全部扣回,它不属于工程款。2)安全文明施工费预付款安全文明施工费预付款=安全文明施工费×合同约定的比例×工程款支付比例说明:安全文明施工费属于工程款,后期不扣回。

选项

答案

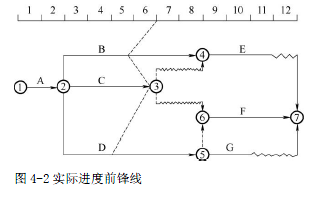

解析 问题1:签约合同价:(2769.5+84+100)×(1+15%)=3396.53(万元)材料预付款:[3396.53-30×(1+15%)]×20%=672.41(万元)问题2:第1 个月完成的工程款:[270/2+16×0.6+(84-16)/9+3]×(1+15%)=178.43(万元)第1 个月应签发的工程款:178.43×(1-3%)=173.08(万元)问题3:第2 个月完成的工程款:[270/2×1.1+16×0.4/5+(84-16)/9]×(1+15%)=180.94(万元)第2 个月应签发的工程款:180.94×(1-3%)-672.41/8-2=89.46(万元)问题4:(1)绘制实际进度前锋线如图4-2 所示。(2)B 工作拖后1 个月,即B 工作进度偏差为-720/6=-120(万元)C 工作进度正常,即C 工作进度偏差为0。D 工作拖后2 个月,即D 工作进度偏差为-480/3=-160(万元)。如果按原计划执行,B 工作不会影响工期,因为B 工作总时差为1 个月;D 工作将导致工程工期延误2 个月,因为D 工作是关键工作。5.实际总造价(1)实际总造价=签约合同价款±调整价款(2)实际总造价=各月完成实际造价之和±奖罚款(3)实际总造价=实际发生的(分部分项费用+措施项目费用+其他费用+规费+税金+工期奖罚款)(4)实际总造价=各月已完工程款之和+开工前的措施项目价款(全费用)+工期奖罚款(全费用)问题5:
转载请注明原文地址:https://tihaiku.com/jzgc/204572.html

最新回复(0)
