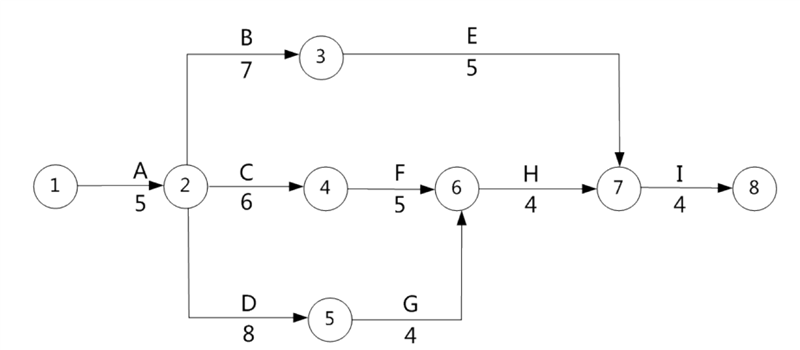

某群体工程,主楼地下二层,地上八层,总建筑面积26800m2,现浇钢筋混凝土框剪

admin2022-08-02  35

问题 某群体工程,主楼地下二层,地上八层,总建筑面积26800m2,现浇钢筋混凝土框剪结构。建设单位分别与施工单位、监理单位按照《建筑工程施工合同(示范文本)》(GF-2013-0201)、《建设工程监理合同(示范文本)》(GF-2012-0202)签订了施工合同和监理合同合同履行过程中。监理工程师在审查施工组织总设计时,发现其总进度计划部分仅有进度计划和工程建设概况。监理工程师认为该部分内容不全,要求补充完善。某单位工程的施工进度计划网络图如下图所示。因工艺设计采用某专利技术,工作F 需要工作B 和工作C 完成以后才能开始施工。监理工程师要求施工单位对该进度计划网络图进行调整。施工过程中发生索赔事件如下:1.由于项目功能调整变更设计,导致工作C 中途出现停歇,持续时间比原计划超出2 个月,造成施工人员窝工损失13.6 万元/月×2 月=27.2 万元;2.当地发生百年一遇大暴雨引发泥石流,导致工作E 停工、清理恢复施工共闲时3 个月,造成施工设备损失费用8.2 万元、清理和修复工程费用24.5 万元。针对上述(1)、(2)事件,施工单位在有效时限内分别向建设单位提出2 个月、3 个月的工期索赔,27.2 万元、32.7 万元的费用索赔(所有事项均与实际相符)。某单体工程会议室主梁跨度为10.5m,截面尺寸(b×h)为450m×900mm。填充墙砌体施工过程一切正常,在对砌体子分部工程进行验收时,发现地上5 层砌体某处开裂,验收如何进行验收各方存在争议,故验收未能继续进行。后因监理工程师一再要求返工,故将开裂处拆除重砌,再次验收通过。问题:1.施工单位对施工总进度计划还需补充哪些内容?2.绘制调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并计算其总工期(单位:月)。3.分别指出施工单位提出的两项工期索赔和两项费用索赔是否成立,并说明理由。4.该工程会议室梁跨中底模的最小起拱高度、跨中混凝土浇筑高度分别是多少(单位:mm)?对有裂缝的砌体应如何进行验收?针对本案例中裂缝,应如何处理?

选项

答案

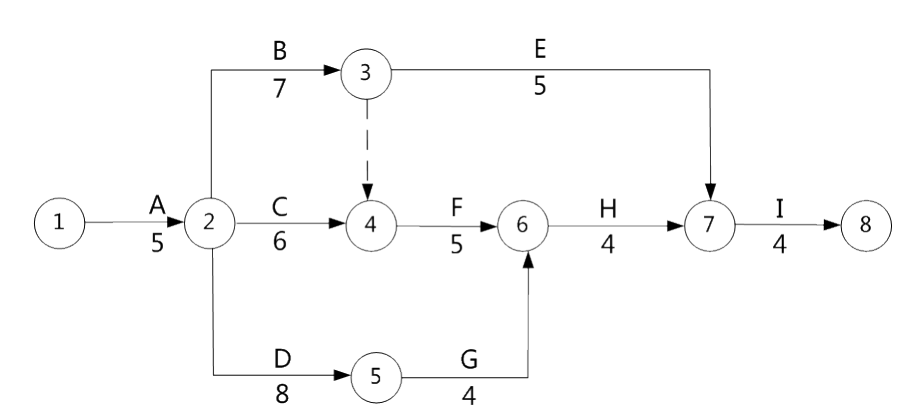

解析 1.施工总进度计划还需补充:工程建设概况、工程施工情况、分阶段进度计划、单位工程准备工作计划,劳动力需用量计划、主要材料设备及加工计划、主要施工机械和机具需要量计划、主要施工方案、各项经济技术指标要求等。2.调整后的施工进度计划网络图:网络图中关键线路有两条,分别是 A→B→F→H→I 和 A→D→G→H→I。总工期为 T=5+7+5+4+4=25 个月或 T=5+8+4+4+4=25 个月。3.(1)工期索赔:索赔不成立。理由:因为 C 工作总时差为 1 个月,工期延误 2 个月,对总工期影响只有 1 个月,C 工作的工期索赔 2 个月不成立。费用索赔:索赔成立。理由:该事件是由于项目功能调整变更设计所致,造成施工人员窝工损失 27.2 万元属于非承包商责任风险范围,且施工单位在有效时限内提出。(2)工期索赔:索赔不成立。理由:因为 E 总时差为 4 个月,偏差时间 3 个月,不影响总工期,所以工期索赔不成立。费用索赔:索赔不成立。理由:理由:该事件是由于当地发生百年一遇大暴雨引发泥石流所致,属于不可抗力,施工设备损失 8.2 万是承包商承担范围,故施工单位提出 32.7 万费用索赔不合理。4.该梁跨中底模的最小起拱高度 10.5mm。跨中混凝土的浇筑高度为 900mm。对有裂缝的砌体应按下列情况进行验收:(1)对有可能影响结构安全性的砌体裂缝,应由有资质的检测单位检测鉴定,需返修或加固处理的,待返修或加固满足使用要求后进行二次验收;(2)对不影响结构安全性的砌体裂缝,应予以验收,对明显影响使用功能和观感质量的裂缝,应进行处理。针对本案例中砌体裂缝问题,因本工程为框架结构,砌体仅为填充墙,故为不影响结构安全性的砌体裂缝,应予以验收,但对影响使用功能和观感质量的部分,应进行处理。
转载请注明原文地址:https://tihaiku.com/jzgc/214544.html

最新回复(0)
