某氮气站动力安装工程如图1-6-3所示: 1.PD1、PD2均为定型动力配电箱

admin2022-08-02  28

问题 某氮气站动力安装工程如图1-6-3所示:1.PD1、PD2均为定型动力配电箱,落地式安装,基础型钢用10#槽钢制作,其重量为10kg/m。2.PD1至PD2电缆沿桥架敷设,其余电缆均穿钢管敷设,埋地钢管标准高为-0.2m。埋地钢管至动力配电箱出口处高出地坪+0.1m。3.4台设备基础标高均为+0.3m,至设备电机处的配管管口高出基础面0.2m,均连接1根长0.8m同管径的金属软管。4.计算电缆长度时不计算电缆敷设弛度、波形弯度和交叉的附加长度,连接电机处,出管口后电缆的预留长度为1m,电缆头为户内干包式,其附加长度不计。5.电缆桥架(200×100)的水平长度为22m。6.表1-6-6中数据为计算该动力安装工程的相关费用:管理费和利润分别按人工费的55%和45%计。分部分项工程量清单的统一编码见表1-6-7。问题:1.根据图示内容和《建设工程工程量清单计价规范》的规定,计算相关工程量和编制分部分项工程量清单。将配管、电缆敷设和电缆桥架工程量的计算式填入表格中的相应位置,并填写表1-6-12“分部分项工程量清单”。2.假设电力电缆YJV4×16穿管敷设的清单工程量为30m,依据上述相关费用数据计算配电箱(落地式安装)和电力电缆YJV4×16穿管敷设两个项目的综合单价,并分别填入表1-6-13和表1-6-14“分部分项工程量清单综合单价计算表”。(计算过程和结果均保留两位小数)

选项

答案

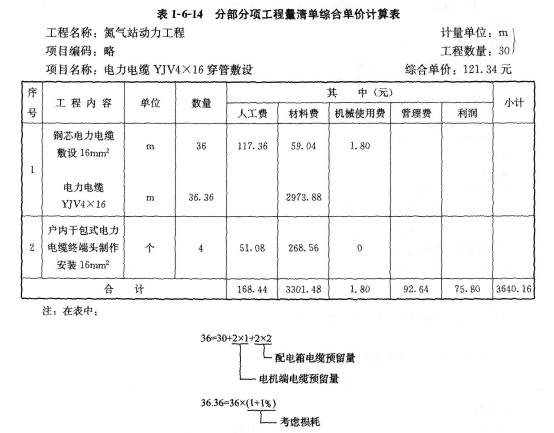

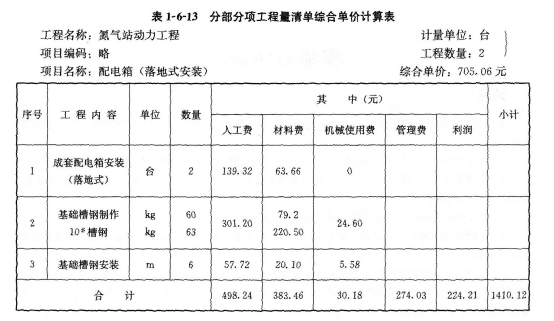

解析 问题1: 1.钢管φ25工程量计算:10+7+(0.2+0.1)×2+(0.2+0.3+0.2)×2=19(m)2.钢管φ40工程量计算:8+12+(0.2+0.1)×2+(0.2+0.3+0.2)×2=22(m)3.电缆YJV4×2.5工程量计算:10+7+(0.2+0.1)×2+(0.2+0.3+0.2)×2=19(m)4.电缆YJV4×16工程量计算:8+12+(0.2+0.1)×2+(0.2+0.3+0.2)×2=22(m)5.电缆桥架200×100工程量计算:22+[3-(2+0.1)]×2=23.8(m)6.电缆YJV4×50工程量计算:22+[3-(2+0.1)]×2=23.8(m)问题2:
