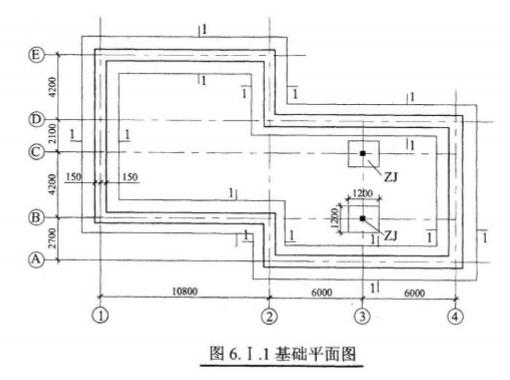

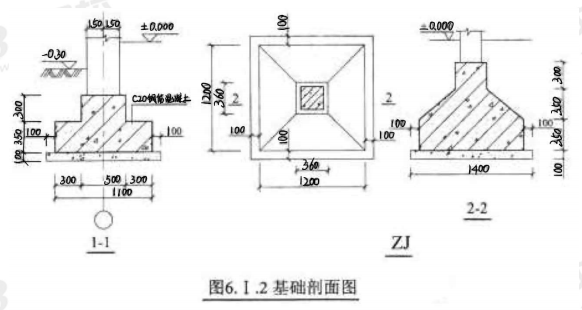

某工程基础平面图如图6.I.1所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图6

admin2022-08-02  38

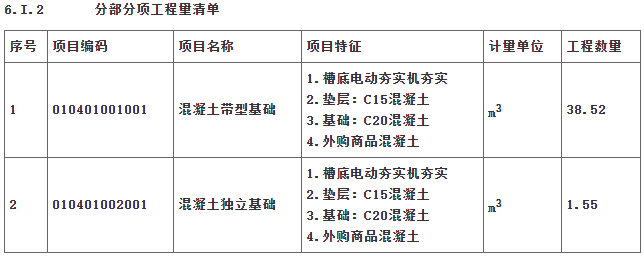

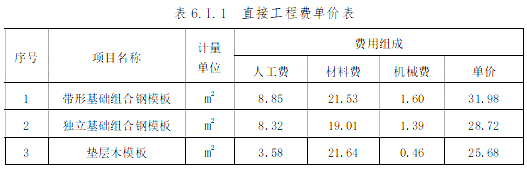

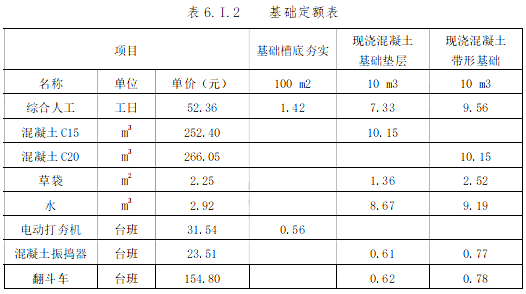

问题 某工程基础平面图如图6.I.1所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图6.I.2所示。混凝土垫层强度等级为C15,混凝土基础强度等级为C20,按外购商品混凝土考虑。混凝土垫层支模板浇筑,工作面宽度300mm,槽坑底面用电动夯实机夯实,费用计入混凝土垫层和基础中。直接工程费单价表,见表6.I.1,基础定额表,见表6.I.2。依据《建设工程工程量清单计价规范》GB50500-2013计算原则,以人工费、材料费和机械使用费之和为基数,取管理费率5%、利润率4%;以分部分项工程量清单计价合计和模板及支架措施费之和为基数,取临时设施费率1.5%、环境保护费率0.8%、安全和文明施工费率1.8%。问题(计算结果均保留2位小数):依据《建设工程工程量清单计价规范》GB50500-2013的规定(有特殊注明除外)完成下列计算:1.计算现浇钢筋混凝土带形基础、独立基础、基础垫层的工程量。将计算过程及结果填入答题纸表6.I.1“分部分项工程量计算表"。2.编制现浇混凝土带形基础、独立基础的分部分项工程量清单,说明项目特征。(基础垫层施工按基础的工作内容考虑,带形基础的项目编码为010401001,独立基础的项目编码为010401002),填入答题纸表6.I.2“分部分项工程量清单"。3.依据提供的基础定额数据和问题2中相关要求,计算混凝土带形基础的分部分项工程量清单综合单价,填入答题纸表6.I.3“分部分项工程量清单综合单价分析表",并列出计算过程。4.计算带形基础、独立基础(坡面不计算模板工程量)和基础垫层的模板工程量,将计算过程及结果填入答题纸表6.1.4“模板工程量计算表"。5.现浇混凝土基础工程的分部分项工程量清单计价合价为57686.00元,计算措施项目清单费用,填入答题纸表6.1.5“措施项目清单计价表",并列出计算过程。

选项

答案

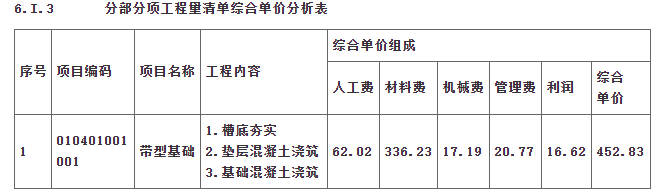

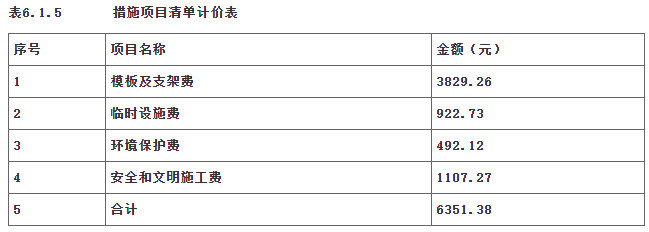

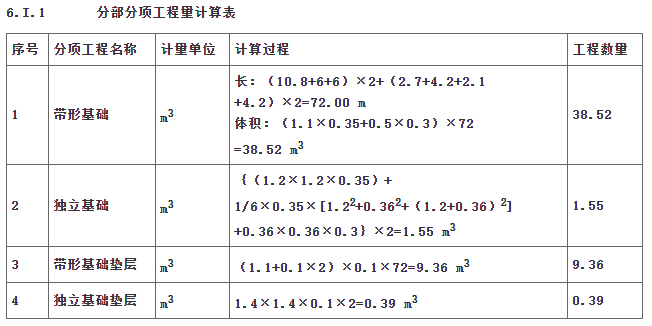

解析 问题1:问题2:问题3:(1)槽底夯实:槽底面积:(1.3+0.3×2)×72=136.80 m2人工费:1.42×52.36×136.8÷100=101.71元机械费:0.56×31.54×136.8÷100=24.16元(2)垫层混凝土:工程量:9.36 m3人工费:7.33×52.36×9.36÷10=359.24元材料费:(10.15×252.4+1.36×2.25+8.67×2.92)×9.36÷10=2424.46元机械费:(0.61×23.51+0.62×154.8)×9.36÷10=103.26元(3)基础混凝土:工程量:38.52 m3人工费:9.56×52.36×38.52÷10=1928.16元材料费:(10.15×266.05+2.52×2.25+9.19×2.92)×38.52÷10=10527.18元机械费:(0.77×23.51+0.78×154.8)×38.52÷10=534.84元(4)综合单价组成:人工费:(101.71+359.24+1928.16)÷38.52=62.02 元/m3材料费:(2424.46+10527.18)÷38.52=336.23 元/m3机械费:(24.16+103.26+534.84)÷38.52=17.19 元/m3人材机小计:62.02+336.23+17.19=415.44 元/m3管理费:415.44×5%=20.77 元/m3利润:415.44×4%=16.62 元/m3综合单价:415.44+20.77+16.62=452.83 元/m3问题4:问题5:(1)模板及支架:(93.6×31.98+4.22×28.72+15.52×25.68)×(1+5%+4%)=3829.26元(2)临时设施:(57686+3829.26)×1.5%=922.73元(3)环境保护:(57686+3829.26)×0.8%=492.12元(4)安全和文明施工:(57686+3829.26)×1.8%=1107.27元合计:3829.26+922.73+492.12+1107.27=6351.38元
转载请注明原文地址:https://tihaiku.com/jzgc/204607.html

最新回复(0)
