某土木工程项目通过工程量清单招标方式,确定某承包商为该项目中标人,合同工期为16
某土木工程项目通过工程量清单招标方式,确定某承包商为该项目中标人,合同工期为16
admin
2022-08-02
44
问题

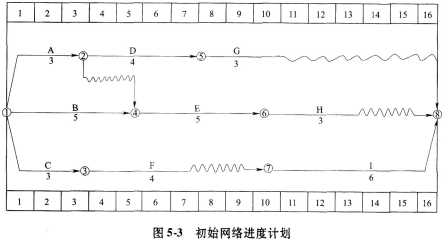

某土木工程项目通过工程量清单招标方式,确定某承包商为该项目中标人,合同工期为16天。该承包商编制的初始网络进度计划如图5-3所示,各工作用工总量见表5-6。 表5-6各工作用工量表
由于施工工艺和组织的要求,工作A、D、H需使用同一台施工机械(该种施工机械运
转台班费1200元/台班,闲置台班费800元/台班),工作B、E、I需使用同一台施工机械(该种施工机械运转台班费800元/台班,闲置台班费500元/台班),工作C、E需由同一班组工人完成作业(人工工资标准均为100元/工日,窝工补偿标准均为60元/工日),为此该计划需做出相应的调整。 问题: (1)请对图5-3所示的时标网络进度计划做出相应的调整,绘制出调整后的时标网络进度计划,并指出关键线路。 (2)试分析工作A、D、H的最早开始时间、最早完成时间。如果该三项工作均以最早开始时间开始作业,该种施工机械需在现场多长时间?闲置多长时间?若尽量使该种施工机械在现场的闲置时间最短,该三项工作的开始作业时间如何安排?请绘制出相应的时标网络计划。 (3)在施工过程中,由于设计变更,致使工作E增加工程量,作业时间延长2天,增加用工10个工日,材料费用2500元,增加相应措施费用600元;因工作E作业时间的延长,致使工作H、I的开始作业时间均相应推迟2天;由于施工机械故障,致使工作G作业时间延长1天,增加用工3个工日,材料费用800元。如果该工程管理费按人工、材料、机械费之和的7%计取,利润按人工、材料、机械费、管理费之和的4.8%计取,规费费率3.35%,税金3.477%。试问:承包商应得到的工期和费用补偿是多少?
选项
答案
解析

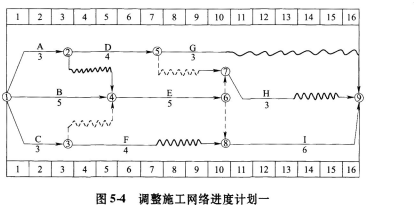

(1)共用机械设备、人员的问题,并进行施工计划的调整。在调整时,需要注意各个工作之间的先后关系,注意设备及人员的窝工时间尽可能短。 (2)早时标网络的识别和计算,注意与双代号网络计划的区别。 (3)清单形式的索赔,需要注意各项费用计算的基数。 [解析] 问题(1): 根据施工工艺和组织的要求,对初始网络进度计划做出调整后的网络进度计划如图5-4所示。关键线路为①→④→⑥→⑧→⑨。

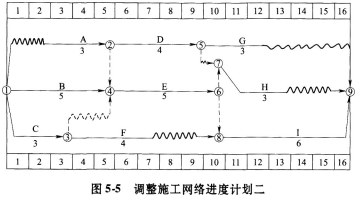

问题(2): ①根据图中所示的施工网络计划,工作A、D、H的最早开始时间分别为0天、3天、10天,工作A、D、H的最早完成时间分别为3天、7天、13天。 ②如果该三项工作均以最早开始时间安排作业,该种施工机械需在现场时间由工作A的最早开始时间和工作H的最早完成时间确定为13天;在现场工作时间为10天;在现场闲置时间为3天。 ③若使该种施工机械在现场的闲置时间最短,则应令工作A的开始作业时间为2(即第3天开始作业),令工作D的开始作业时间为5或6(即工作A完成后可紧接着开始工作D或间隔1天后开始工作D),令工作H按最早开始时间开始作业,这样,该种机械在现场时间为11天,在现场工作时间仍为10天,在现场闲置时间为1天。相应的时标网络进度计划如图5-5所示。
问题(3): ①工期补偿2天。 因为只有工作I(该工作为关键工作)的开始作业时间推迟2天导致工期延长,且该项拖延是甲方的责任;工作H(该工作为非关键工作,总时差为3天)的开始作业时问推迟2天不会导致工期延长;由于施工机械故障致使工作G作业时间延长1天,其责任不在甲方。 ②费用补偿10086.64元,包括: 分项工程费用补偿: 工作E费用增加:(人工费+材料费+机械费)×(1+管理费率)×(1+利润率)×(1+规费费率)×(1+税金率)=(10×100+2500+2×800)×(1+7%)×(1+4.8%)×(1+3.35%)×(1+3.477%)=6116.03(元) 工作H费用增加(窝工2天)=人工费用增加+机械费用增加=(18/3×2×60+2×800)×(1+3.35%)×(1+3.477%)=2481.09(元) 工作1人工费用增加(窝工2日):36/6×2×60×(1+3.35%)×(1+3.477%)=769.99(元) 措施项目费用补偿: 措施项目费用增加=(措施直接费)×(1+管理费率)×(1+利润率)×(1+规费费率)×(1+税金率)=600×(1+7%)×(1+4.8%)×(1+3.35%)×(1+3.477%)=719.53(元) 共计:6116.03+2481.09+769.99+719.53=10086.64(元)
转载请注明原文地址:https://tihaiku.com/jzgc/204371.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
建筑工程质量验收划分时,分部工程的划分依据有()。A、工程量 B、专业性质
项目施工过程中,应及时对“施工组织设计”进行修改或补充的情况有()。A、桩基的设
分部工程验收可以由()组织。A、施工单位项目经理 B、总监理工程师 C、专业
下列针对保修期限的合同条款中,不符合法律规定的是()。A、装修工程为2年 B、
背景 某公司中标一栋24层住宅楼,甲乙双方根据《建设工程施工合同(示范文本)》
【背景资料】 某公司中标某工程,根据《建设工程施工合同(示范文本)》(GF
某房地产开发公司与某施工单位签订了一份价款为1000万元的建筑工程施工合同,合同
背景 某施工单位承建两栋15层的框架结构工程。合同约定:钢筋由建设单位供应;工
某项目经理部质检员对正在施工的砖砌体进行了检查,并对水平灰缝厚度进行了统计,下列
根据《建设T程项目管理规范》(GB/T50326),分部分项工程实施前,应由()
随机试题
小组合作学习的意义在于()A.针对学习自主性 B.人际交往,相互促进 C.
A.临时停靠站 B.大客车停靠站 C.公交车停靠站 D.应急停车带
统计调查项目的必要性原则主要审查该统计调查项目的立项是否有充分的依据,并有明确的
针对初中数学“二元一次方程”的内容,完成下列任务。 (1)写出“二元一次方程
A.白豆蔻B.苍术C.广藿香D.厚朴E.砂仁治疗妊娠呕恶、腹胀满闷、胎动不安,宜
旅游景区核心保护区的特点有( )。A.受绝对保护 B.可以有少量的科研活动
如图,上部为气体下部为水的封闭容器装有U形水银测压计,其中1、2、3点位于同一平
(2016年真题)关于追加投资额的说法,下列正确的是()。A.持仓头寸获利
地下洞室爆破应在爆破后()分钟,并经检查确认洞室内空气合格后,方可准许人员进入
下列哪个因素不会引起人群易感性增高A.易感人口迁移 B.传染病流行过后 C.
最新回复
(
0
)
