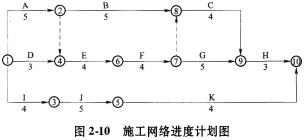

某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图2-1

admin2022-08-02  23

问题 某工程合同工期21天,工程公司项目经理部技术人员拟定的初始网络进度计划如图2-10所示。在公司协调会上,设备供应部门提出,工作F、J使用的同种机械只能租赁到1台,因此该两项工作只能按先后顺序施工。问题: (1)从工期控制的角度出发,工作F、J哪一项先施工较合理?说明理由并进行进度计划调整,绘制新网络图。调整后的关键工作有哪些?工期为多少天? (2)经上述调整后的合理计划被批准为正式进度计划。但在开工后,由于工作I的时间延误,使工作J的开始作业时间推迟3天。工作J每推迟1天开工费用损失500元,总工期每拖延1天罚款700元。受上述事件的影响,该工程的总工期将为多少天?综合费用增加多少元? (3)在发生问题(2)所述情况后,若通过压缩工作的持续时间来调整进度计划,从经济的角度考虑,应压缩哪些工作的持续时间?每项工作分别压缩多少天?总工期为多少天?相应增加的综合费用为多少元?各项工作可压缩时间及压缩每1天需增加的费用见表2-14。 表2-14网络调整相关数据表

选项

答案

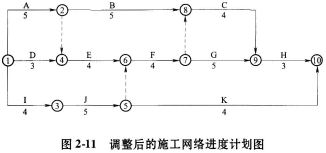

解析 (1)根据工作F、J使用的同种机械只能租赁到1台的约束条件,调整网络进度计划,注意虚工作的添加,选择最优施工方案;进而计算计划工期和关键工作。 (2)根据背景资料,由于开工后发生相关事项,计算该工程的总工期和综合费用增加额。 (3)从经济的角度考虑,进行网络费用优化。 [解析] 问题(1): 从工期控制的角度,先施工工作J,后施工工作F较合理。因为根据约束条件,可有两个备选方案:方案1是先工作J后工作F计算的工期为21天;方案2是先工作F后工作J计算的工期为22天。方案1较合理。 调整结果绘制成新网络图,如图2-11所示。调整后的关键线路有两条:①→②→④→⑥→⑦→⑨→⑩,①→③→⑤→⑥→⑦→⑨→⑩;关键工作有:A、E、F、G、H、I、J,工期为21天。 问题(2): 由于工作I的时间延误,使工作J的开始作业时间推迟3天,由于是关键工作,则该工程的总工期将为21+3=24(天);综合费用增加:500 × 3+700 ×3=3600(元) 问题(3): 工作J已经推迟3天情况后, 从经济角度,①首先压缩G工作1天, 综合费用增加变为500×3+400+700 ×2=3300(元) ②其次再同时压缩G工作和C工作各1天, 综合费用增加变为500×3+400×2+200+700=3200(元) ③由于压缩H工作1天增加的费用750元大于延长1天罚款700元,从经济角度考虑,不再压缩。 结论:压缩G工作2天;压缩C工作1天,总工期22天,增加的综合费用为3200元。
转载请注明原文地址:https://tihaiku.com/jzgc/204333.html

最新回复(0)
