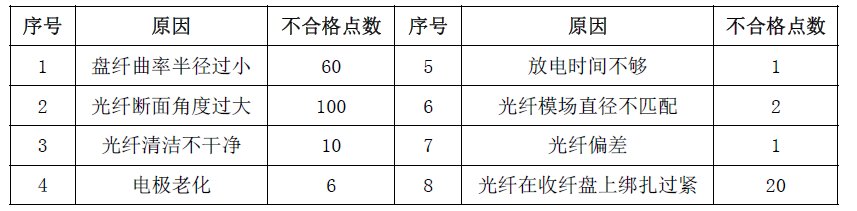

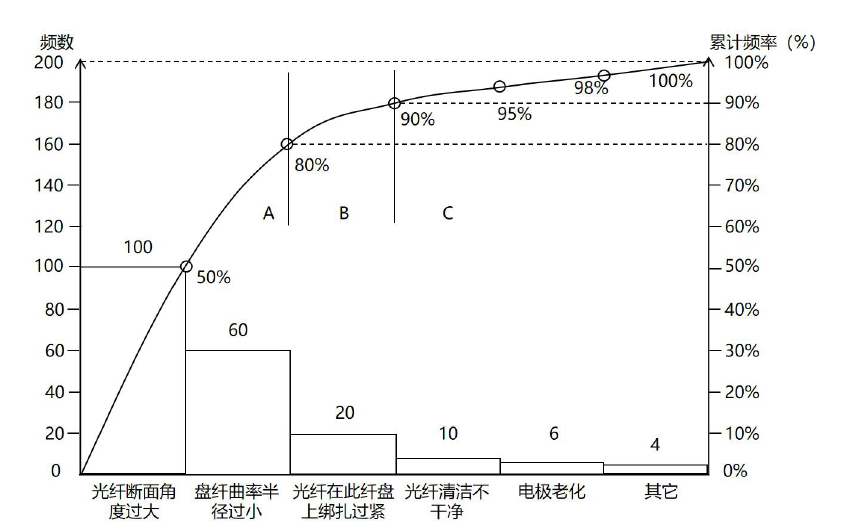

问题 【背景资料】某光缆线路工程采用直埋敷设方式,途中需穿越生态环境脆弱的国家级生态保护区,部分路段沿电气化铁路敷设。施工单位对施工方案进行了策划,编制了详细的施工组织设计,工程顺利开工。施工过程中发生部分路由变更,使得工程停工10 天,窝工损失5 万元;增挖光缆沟用5 天,增加费用5 万元;建设单位要求在50km 路段内同沟增设一条24 芯光缆,增加费用7 万元;顶管机故障延误工期5 天,损失2 万元。测试中发现部分光缆对地绝缘不合格,且光纤接续衰减过大,不合格接续点的统计数据如下:技术负责人组织人员分析原因后,采取了相应的纠正措施,光纤接续衰减达到了指标要求。【问题】1.本工程的组织设计中除了保证工程质量、进度、成本的措施外还应包括哪些措施?2.如何预防光缆对地绝缘指标不合格和光缆打背扣现象?3.做出接续不合格原因的排列表和排列图,并指出主要原因和解决方法。4.计算施工单位可索赔的工期和费用。

选项

答案

解析 1.(1)安全控制措施、(2)环保措施2.预防绝缘不合格:(1)光缆敷设和回填时避免光缆外皮损伤。(2)接头盒封装严密。预防打背扣:敷设光缆时,应严格按施工操作规程进行;配备必要的放缆机具;按照规范要求盘好“∞”形;根据不同的施工环境配备足够的敷缆人数;控制好放缆的速度;在关键点要安排有丰富经验的人员具体负责;保证光缆在现场指挥人员的视线范围以内。3.光缆接续不合格点顺序排列表累计频率0-80%为主要原因,即光纤断面角度过大和盘纤曲率半径过小。解决方法:更换光纤切割刀(或刀片),加强培训按要求盘纤以保证光纤的曲率半径。4.索赔工期:10 天(停工)+5 天(挖沟)=15 天索赔费用:停工5 万元,挖沟5 万元,同沟敷设光缆增加费用7 万元。合计:5+5+7=17 万元
