(一) 背景资料 某铁路工程路基位于滨海地区海相沉积软土地基上。地基处理设计
(一) 背景资料 某铁路工程路基位于滨海地区海相沉积软土地基上。地基处理设计
admin
2022-08-02
57
问题

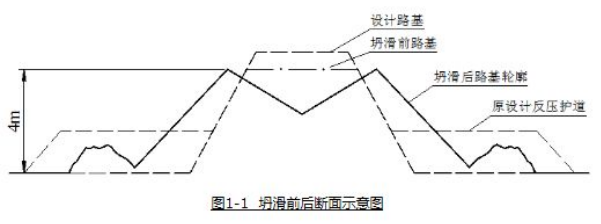

(一)背景资料某铁路工程路基位于滨海地区海相沉积软土地基上。地基处理设计采用塑料排水板和上铺砂垫层方法加固;设计路堤填筑高度 5m,路堤两侧设宽 12m、高 1.5m 的反压护道;设计排水板长度为12m,布置方式为 1m×1m 正方形。设计要求路基填筑施工中按照沉降综合观测数据进行分层填筑控制。具体控制指标为:竖向沉降小于 10mm/d,边桩位移小于 5mm/d,超孔隙水压力消散度大于 80%。施工中若不能满足控制指标时必须停止填筑,待指标恢复到控制指标范围时,方可继续填筑。施工单位进场后,由于征地拆迁原因导致开工时间延期。为确保总工期目标,施工单位根据经验及以往施工参数进行路堤填筑,反压护道利用修正路堤时的刷坡土方进行填筑施工。该段路堤填筑高度至 3m 后,某日分层填筑高度累计达 1m,压实质量经检测合格。施工当日观测组在相邻段进行沉降观测。不久,该段路堤发生了坍塌。如图 1-1 所示。事故发生后,经调查,施工前一日的全部观测数据:竖向沉降为 10mm/d,超孔隙水压力消散度为 20%,观测数据已按程序及时上报;排水板实际施工长度为 8m。
问题 1.指出坍滑事故发生的直接原因。2.给出该段路堤填筑的正确做法。3.针对沉降观测及数据分析工作的不妥之处,给出正确做法。
选项
答案
解析
1.答:路基坍塌直接原因: (1) 地基处理深度不够,设计要求排水板达到12m,实际施工长度8m,导致地基承载力不足; (2) 填筑速率过快,当日分层填筑速率累计达1m; (3) 反压护道未与路基填筑同步施工。
2.答:路基填筑正确做法: (1) 填筑前进行填筑工艺性试验; (2) 填筑作业应根据工艺试验确定的工艺参数控制填筑厚度和碾压遍数; (3)反压护道与路基填筑同步施工; (4) 应根据路基沉降变形观测数据控制填筑速率。
3.答:: (1)沉降观测应与填筑作业同步进行; (2)边桩位移应同时观测; (3) 应严格按照观测数据及结果控制路堤填筑。
转载请注明原文地址:https://tihaiku.com/jzgc/155566.html
本试题收录于:
一建铁路工程实务题库一级建造师分类
一建铁路工程实务
一级建造师
相关试题推荐
4G基站设备安装工程中,采用RRU+BBU工作方式时,需要测试电压驻波比的设备或
通信局(站)的接地方式,应按()的原理设计。A.独立接地 B.联合接地 C.
1.背景 某项目部在负责某本地网线路一期工程施工时,与其运营商在各方面配合得都
同步数字体系(SDH)的特点有()。A.有地区性的数字信号速率和帧结构标准 B
背景材料:某施工单位乙方与建设单位甲方签订了某工程施工总承包合同,合同约定,工期
某万门程控交换机安装工程,工期40天,合同约定,交换机房到传输机房的同轴电缆由
某大型施工单位承接了某运营商的一项利旧管道光缆线路和直埋线路工程,工作内容和持续
某施工单位承接了一项光缆架空线路工程,采用包工不包料方式。其中,有一处于电力线交
通信工程建设项目中的环境影响防护对策,应与工程建设(),执行"三同时制度"。A.
某移动通信集团公司计划建设一项跨省长途光缆传输工程,计划2014年9月
随机试题
[img]2016m8s/ct_epekm_epelist_0559_201607[/img][br][originaltext]CanIborrow
[audioFiles]audio_eufm_j01_190(200910)[/audioFiles]A、Shegoeshomeforlunch.B
[originaltext]Afishermanhookedagreatwhitesharkwhilefishingoffthe
老年女性诊断可为外阴鳞状细胞癌0期,何项处理最为妥当A.可仅行激光或冷冻治疗
A.微小RNA病毒,肠道病毒属72型 B.缺陷病毒 C.冠状病毒 D.黄病
请阅读短文,完成此题。 Whatshouldyouthinkabout
我国在( )推出货币互换合约,之后推出利率互换合约。A.20世纪50年代 B
以下能用作矿井平面联系测量的是()A:一井定向B:导人标高C:两井定向D:
三铰拱上作用有大小相等,转向相反的二力偶,其力偶矩大小为M,如图所示。略去自重,
(2015年真题)建设工程项目实施性施工计划的主要作用有()。A.确定施工作业
最新回复
(
0
)
