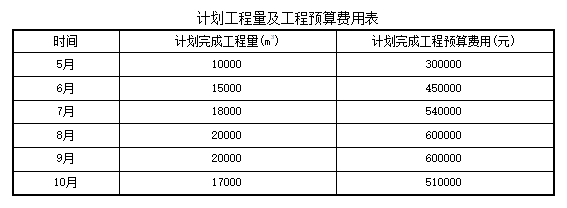

1.背景××施工单位承揽了我国西北某机场场道第3标段的土方工程,施工工期为2016年5月1日~10月31日。计划工程量及工程预算费用见下表:

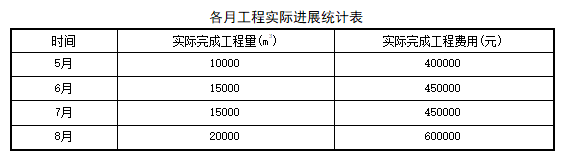

注:土方工程预算单价为30元/m3。截至8月底,各月工程实际进展统计见下表:
2.问题(1)计算该工程8月底的费用偏差。(2)计算该工程8月底的进度偏差。(3)计算该工程8月底的费用绩效指数。(4)计算该工程8月底的进度绩效指数。
选项
答案
解析
(1)8月底的费用偏差: CV=已完成工程预算费用一已完成工程实际费用=1800000-1900000=-100000。
(2)8月底的进度偏差:
SV=已完成工程预算费用一计划完成工程预算费用=1800000-1890000=-90000元。
(3)费用绩效指数:
CPI=已完成工程预算费用/已完成工程实际费用=1800000/1900000≈0.95。
(4)进度绩效指数:
SPI=已完成工程预算费用/计划完成工程预算费用=1800000/1890000≈0.95。
转载请注明原文地址:https://tihaiku.com/jzgc/153246.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
在矿区地面施工机械中,关于履带式起重机的说法,正确的是()。A.操作灵活、行驶
某立井井筒工程,按我国现行建筑安装工程费用项目构成的合同总价为3000万元。部分
背景资料 某施工单位承包建设矿井的井筒项目。业主仅以相邻矿井的地质资料绘制的柱
下列常用的矿业工程测量仪器中,用于测量两点之间高差的仪器是()。A.水准仪
某施工单位承担了一矿井井底车场的施工,该井底车场为常见的环形车场,排水系统由两条
防水工程施工中,关于室内地面涂料防水施工技术要求的说法,正确的是()。A.防水
矿业工程项目合同价款调整中,出现合同价款调减事项(不含工程量偏差、施工索赔)后的
矿业工程施工安全规定中,关于爆破工作安全作业的一般要求,正确的有()。A.所有
矿业工程地下连续墙施工工艺中,护壁泥浆的搅拌时间应有4~7min,搅拌后宜贮存(
背景资料 某施工单位承建了一斜巷工程,巷道断面24㎡,倾角8°,围岩为中等稳定
随机试题
Thephoneringsatwork.Youpickitupandthecaller【61】intoacomplaint:
______thesymphony,nooneintheaudiencespoke.A、ByB、ForC、DuringD、FromC句意:
下列关于产褥感染的描述,不正确的是A.产褥感染是一种异常产褥 B.产褥期生殖道
在患者放松状态下插入针电极,然后观察肌肉在静息状态下的自发电活动。正常情况下应呈
牟老师在“物质的分类”这堂课上,先让学生对自己之前所学过的化学物质进行分类,让学
A.大黄B.香附C.山楂D.独活E.党参有镇痛作用的是
线索细胞有助于判断A.滴虫性阴道炎B.真菌性阴道炎C.细菌性阴道炎D.老年性阴道
下列不属于选择性β1,受体阻断药的是A:索他洛尔 B:醋丁洛尔 C:艾司洛尔
某男性患者,35岁。缺失1年求修复。口腔余牙均健康。牙合关系正常。预行固定义齿修
项目法人不得调减或挪用批准概算中所确定的水利工程建设有关安全作业环境及安全施工措
最新回复
(
0
)
