某施工单位承担了一矿井井底车场的施工,该井底车场为常见的环形车场,排水系统由两条
某施工单位承担了一矿井井底车场的施工,该井底车场为常见的环形车场,排水系统由两条
admin
2022-08-02
37
问题

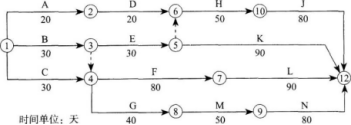

某施工单位承担了一矿井井底车场的施工,该井底车场为常见的环形车场,排水系统由两条独立的水仓构成,施工单位所编制的工程施工网络计划如下图所示。所有的施工工序时间都已不能再缩短。
工程施工中发生了以下事件:事件一:巷道交岔点D施工时,由于开挖断面大,施工单位采取了短进尺、预支护、早封闭的技术措施,确保了工程质量和安全,但施工进度慢,延误工期10天。事件二:主井绕道工程E施工中发现围岩的稳定性很差,与地质资料提供的条件不符,施工单位采取了加强支护的措施来保证工程质量,但延误工期20天,增加施工成本20万元。事件三:水仓入口工程G施工时,因施工单位安排失误,发生工程延误,延误工期20天,并影响了其后续工程内水仓M和外水仓N的正常施工。问题1.指出施工单位所编制的网络计划所有关键线路,并计算工期。2.分别说明所发生的事件对项目总工期的影响。3.为使G工程的延误不影响工期,施工单位应如何调整进度计划?
选项
答案
解析
1.通过计算可得到关键线路为
(1)B—F—L(①→③→④→⑦→);
(2)C—F—L(①→④→⑦→);
(3)B—G—M—N(①→③→④→⑧→⑨→);
(4)C—G—M—N(①→④→⑧→⑨→)。
计算工期为200天。
2.判断某一事件的延误是否会对整个网络计划的总工期造成影响,需要从以下两个方面进行判断分析:
(1)首先看引起延误的事件是否发生于关键线路上,如果是,则该事件必然导致总工期的延误,无论延误多长时间,都必然造成总工期的延误;
(2)如果引起延误的事件不在关键线路上,而是发生在非关键线路的工作中,此时需要根据该延误是否超过该工作(即发生延误的工序)的总时差,如果延误时间小于该工作的总时差,则对总工期没有影响;反之,则会造成总工期的延误。
如事件一发生于线路A—D—H—J上D工作施工过程中,该线路为非关键线路,其长度为170天,D工作的总时差为30天,该工作延误的时间为10天,延误时间未超过其总时差,所以事件一对总工期未造成影响。
显然,如果延误事件出于关键线路,问题就比较简单。如果延误发生在非关键线路上,那么问题相对较复杂,需要在就算了该工序的总时差后,才能做出判断。所以,事件一不影响总工期;事件二影响总工期;事件三影响总工期。
3.背景事件三明确因施工单位水仓入口工程G安排失误,导致工期延误20天,需要采取措施确保工期不受此延误的影响,要解决这个问题,通常可采取以下措施:
(1)通过提高后续工程的掘进速度(即缩短后续工程的持续时间)追赶进度,这时需要增加投入、调整机械装备等措施;
(2)或者通过增加工作面,采取平行施工的措施,也就是说增加施工队伍的做法来加快后续工程的施工。
根据背景资料的分析,C—G—M—N关键线路上的M、N两项工程分别为矿井的内、外水仓,而且水仓入口工程G已经施工完毕,具备增加施工队伍、平行作业的条件,因此采用措施2,即将内水仓M、外水仓N顺序施工改为平行施工。
转载请注明原文地址:https://tihaiku.com/jzgc/163232.html
本试题收录于:
一建矿业工程实务题库一级建造师分类
一建矿业工程实务
一级建造师
相关试题推荐
审查精度高、效果好,但工作量大,时间较长的施工图预算审查方法是( )。 A
根据《建设工程施工合同(示范文本)》,下列可能引起合同解除的事件中,属于承包人违
根据《建设工程施工合同(示范文本)》(GF-2017-0201),下列关于工程预
根据《建设工程施工合同(示范文本)》,下列关于安全文明施工的说法,正确的是()
施工合同履行过程中,导致工程量清单缺项并应调整合同价款的原因有( )。 A.
根据《建设工程施工合同(示范文本)》(GF-2017-0201),关于工程计量的
根据现行规定,发承包双方在施工合同中约定的合同价款事项有( )。 A.投标保
工程量清单编制程序中,需要按照施工组织设计、施工规范、工程验收规范进行的环节不包
某施工企业5月份购买原材料380万元,其中5月份消耗120万元,其余260万元6
某施工企业溢价发行股票时,所取得的股票发行收入超过股票价值1000万元,该项收入
随机试题
[originaltext]M:Let’sgotoseethemovieatthestudentcentertonight.W:I’
AGrassrootsRemedyMostofusspendourlivesseekin
Competitionwithresearchinuniversitiesisveryharmfultoteaching.There
出版发行员在2000元大宗售货的导购中需要做的工作有()。
下面关于堤的描述,错误的是A.堤后端应修整成斜坡状 B.堤唇面要充分衬托出上唇
阿米巴痢疾时,粪便中可见A.夏科-莱登结晶B.草酸钙结晶C.磷酸钙结晶D.血红素
53、摇测低压电缆及二次电缆的绝缘电阻时应使用()兆欧表。(A)500V;
证券公司设立集合资产管理计划的,应当自中国证监会出具无异议意见或者作出批准决定之
1,5,9,( ),17,21A.12 B.13 C.14 D.15
下列选项中,不属于不予初始登记、变更登记或继续登记,其登记证书和执业专用章自行失
最新回复
(
0
)
