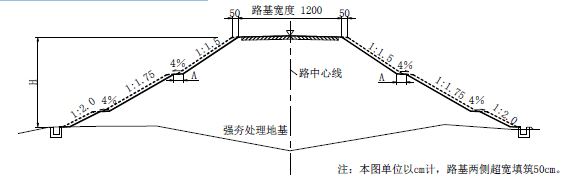

问题 背景资料:某施工单位承建了一段二级公路路基工程。其中K3+220~K3+650 为高填方路堤,路基填方高度最高为21.2m,地面以下有约6m 的软土层。施工单位采用强夯处理地基,采用水平分层填筑路堤。高填方路堤横断面示意图如图1 所示。施工过程中发生如下事件:事件一:施工单位在已碾压整平的场地内做好了周边排水沟,布设了竖向排水体,并在强夯区地表铺设了垫层。在施工场地内选择一块有代表性的地段作为试夯区,面积200 ㎡。试夯结束后在规定时间段内,对试夯现场进行检测,并与试夯前测试数据进行对比,以检验设备及夯击能是否满足要求,确定间歇时间、夯间距、夯击次数等施工参数,确定强夯处理的施工工艺。强夯处理范围为坡脚边缘。事件二:施工单位确定的强夯施工工序主要包括:①夯点布设、②施工准备、③场地平整、④试夯、⑤主夯、⑥检查验收、⑦副夯、⑧满夯。【问题】1.分别写出图1 中标注H 以及A 所对应的术语名称。强夯区铺设的垫层材料采用哪种类型?试列举两种具体材料。2.指出事件一中存在的错误并改正。补充通过试夯还可以确定的施工参数。3.写出事件二中强夯施工的正确工序。(写出数字编号即可)

选项

答案

解析 1.图1 中标注H 的术语名称是路基边坡高度,图1 中标注A 的术语名称是边坡平台。
垫层材料采用坚硬粗颗粒材料。如:碎石(或砾石、卵石、砂砾)、矿渣(或煤渣、石渣)。
2. 试夯区面积(或200 ㎡)错误。
改正为:试夯区面积不应小于500 ㎡;
强夯处理范围(或坡脚边缘)错误。
改正为:强夯处理范围为每边超出坡脚的宽度不宜小于3m。
通过试夯还可以确定的施工参数有:夯击遍数、单击夯击能
3.强夯施工的正确工序为②③①④⑤⑦⑧⑥(或②③④①⑤⑦⑧⑥)
