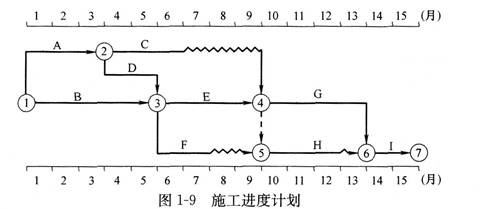

某实施监理的公路工程,合同工期15个月,总监理工程师批准的施工进度计划如图1-9所示。
该公路工程实施过程中发生下列事件:事件1:项目监理机构对A工作进行验收时发现质量问题,要求施工单位返工整改。事件2:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见表1—12。施工单位按索赔程序向项目监理机构提出了工程延期的要求。

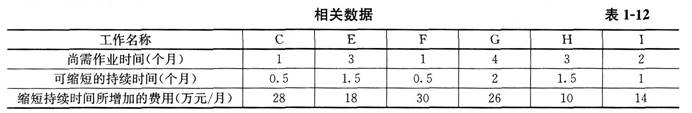

事件3:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据见表1-12。【问题】?1.该工程施工进度计划中关键工作和非关键工作分别有哪些?C和F工作的总时差和自由时差分别为多少??2.事件1中,对于A工作出现的质量问题,写出项目监理机构的处理程序。?3.事件2中,逐项分析第8个月末C、E、F工作的拖后时间及对工期和后续工作的影响程度,并说明理由。?4.针对事件2,项目监理机构应批准的工程延期时间为多少?说明理由。?5.针对事件3,施工单位加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?
选项
答案
解析
1.该工程施工进度计划中关键工作为A、B、D、E、G、I,非关键工作为C、F、H。
C工作总时差=3个月,自由时差=3个月。
F工作总时差=3个月,自由时差=2个月。
2.事件1中,对于A工作出现的质量问题,项目监理机构的处理程序:签发“监理通知”,责成施工单位写出质量问题调查报告,提出处理方案,填写“监理通知回复单”报监理工程师审核后,批复承包单位处理,必要时应经建设单位和设计单位认可,处理结果应重新进行验收。
3.事件2中,第8个月末C、E、F工作的拖后时间及对工期和后续工作的影响程度及理由。
(1)C工作拖后时间为3个月,对工期和后续工作均无影响。
理由:C工作应该在6月末完成,现在需要在9月末完成,因此,C工作拖后时间为3个月;C工作的总时差为3个月,不会影响总工期;C工作的自由时差为3个月,不会影
响后续工作。
(2)E工作拖后时间为2个月,使总工期延期2个月,后续工作开始时间推迟2个月。
理由:E工作应该在9月末完成,现在需要在11月末完成,因此,E工作拖后时间为2个月;由于E工作为关键工作,所以使总工期延期2个月,后续工作开始时间推迟2个月。
(3)F工作拖后时间为2个月,对总工期和后续工作均无影响。
理由:F工作应该在7月末完成,现在需要在9月末完成,因此,F工作拖后时间为2个月;F工作总时差为3个月,拖后2个月不会影响总工期,自由时差为2个月,拖后2个月不影响后续工作。
4.针对事件2,项目监理机构应批准的工程延期时间为2个月。
理由:处于关键线路上的E工作拖后2个月,影响总工期2个月。
5.针对事件3,施工单位加快施工进度而采取的最佳调整方案是:Ⅰ工作缩短1个月,E工作缩短1个月。相应增加费用=14+18=32万元。
转载请注明原文地址:https://tihaiku.com/jzgc/150312.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
下列关于砂枕坝体施工的说法,正确的有()。A.砂枕垂直轴线摆放,上下砂枕错缝铺
8月下旬,在华东沿海组织航道施工的某项目部,从中央气象台获得台风消息。就防台工作
大型施工船舶拖航和调遣前,封舱加固的主要项目包括()。A.甲板上所有排水孔应保持
每年台风季节到来前,()要编制大型施工船舶的防台预案。A.施工企业 B.企业的
大型施工船舶防台准备中,自航船舶撤离时机应根据()进行计算。A.确保在6级大风范
港口与航道工程总承包一级资质企业可承担以下()工程项目的施工。A.护岸
申请水上水下施工作业时应提供的资料包括()。A.与通航安全有关的技术资料及施工
船舶撤离时机应能确保自航施工船舶在()级大风范围半径到达工地5h前抵达防台锚地
在疏浚与吹填工程施工中,可采取的环保措施有()。A.耙吸挖泥船耙头加高压冲水
水运工程施工中,由于()造成工程延误,经监理工程师确认并报建设单位批准,施工期可
随机试题
以下关于选题的表述中,错误的是()。A.选题是一个出版社工作的行动纲领 B.
某学校每天给学生提供一包牛奶,留下大量废弃的牛奶包装袋,冯老师利用它们开展以班级
有机磷农药中毒所出现的症状大致可分为毒蕈碱样症状、烟碱样症状及中枢神经系统症状三
日记调查、留置调查属于()。 A.询问法 B.实验法 C.观察法
图中,教师的行为()。 A、正确,有利于促进家校合作
一住店客人未付房钱即想离开旅馆去车站。旅馆服务员揪住他不让走,并打报警电话。客人
主、副井贯通后的主井临时罐笼改装期问,井下运输一般采用()。A.V形矿车 B
热源和散热设备分开设置,由管网将它们连接,以锅炉房为热源作用于一栋或几栋建筑物
下列油漆工程量计算规则中,正确的是()。A.门窗油漆按展开面积计算 B.木扶
决定休克病人补液量较可靠的依据是A.中心静脉压 B.精神状态 C.尿量 D
最新回复
(
0
)
