施工单位承建了某双线五跨变截面预应力混凝土连续刚结构桥梁,桥长612m,跨径布置

admin2022-08-02  26

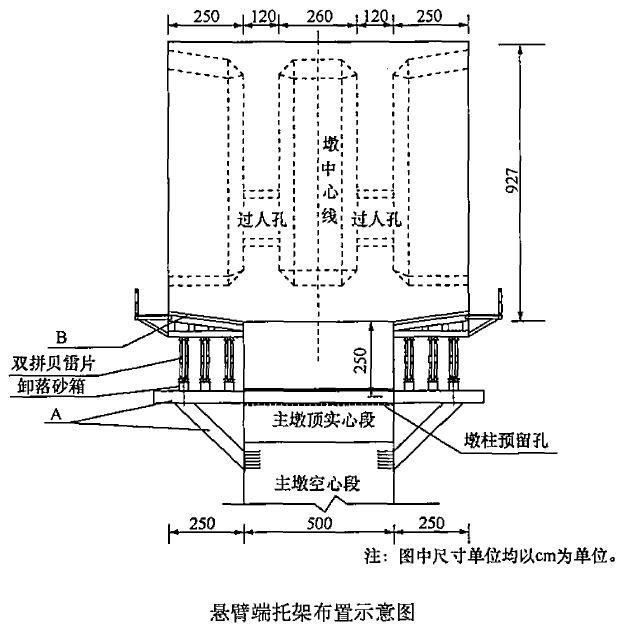

问题 施工单位承建了某双线五跨变截面预应力混凝土连续刚结构桥梁,桥长612m,跨径布置为81m+3×150m+81m、主桥基础均采用钻孔灌注桩,柱墩墩身为薄壁单室空心墩,墩身最大高度60m,主桥0号、1号块采用单箱单室结构,顶板宽12m,翼板宽3m,主桥为处河道宽550m,水深0.8~4m,河床主要为砂土和砂砾。施工中发生如下事件:事件一:根据本桥的地址、地形和水文情况,施工单位主桥上部结构采用悬臂浇筑施工法。其中0号、1号块采用托架法施工,悬臂端托架布置示意图如下。事件二:项目部编制了该桥悬臂浇筑专项施工方案,主要内容:工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、C和D。专项方编制完成后,由项目部组织审核,项目总工签字后报监理单位。事件三:0号、1号块混凝土施工拟采用两次浇筑的方案:第一次浇筑高度5.27m,主要工艺流程:托架及平台拼装→安装底模及外侧模→E→安装底板、腹板、模隔板钢筋→安装竖向预应力管道及预应力筋、埋设预埋件→F→浇筑混凝土→养护;第二次浇筑高度4m,主要工艺流程为:G→内侧模加高→安装内支架及顶板、翼板模板→H→安装纵向预应力管道→安装横向预应力管道及预应力筋、埋设各种预埋件→浇筑混凝土→养护。事件四:施工单位采用墩侧塔吊运输小型机具和钢筋等材料;采用专用电梯运送施工人员;采用拌和站拌和、混凝土罐车运输、输送泵泵送混凝土入模浇灌。1、说明图中A和B的名称。2、根据本桥结构,施工单位在悬臂施工过程中是否需要采取临时固结措施?说明理由。3、事件二中C、D的内容是什么?专项施工方案审批流程是否正确?如有错误则改正。4、指出事件三中工艺流程E、F、G、H的名称。5、事件四中施工单位采用的施工机械设备哪些属于特种设备?特种设备持证要求有哪些?

选项

答案

解析 1、A是悬臂端托架,B是悬臂端底模板。
2、不需要采取临时固结措施。因为本桥结构为连续刚构,结构本身具有一定的抗弯能力。
3、C是方案设计图,D是方案计算书。
专项施工方案审批流程错误。改正如下:专项方案编制完成后,应由施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核,由施工单位技术负责人签字。
4、E是预压,F是安装内侧模,G是处理施工缝,H是绑扎顶板、翼板钢筋。
5、塔吊和施工电梯属于特种设备。特种设备持证有以下要求:设备的出厂合格证、检验合格证、使用地报检合格证、操作人员特殊工种证。
