某港区拟建 4 个 10 万 t 级码头泊位,码头为高桩梁板结构。码头后方需进行

admin2022-08-02  37

问题 某港区拟建 4 个 10 万 t 级码头泊位,码头为高桩梁板结构。码头后方需进行软土地基加固以建设码头后方堆场。4 个泊位的后方场地分为甲、乙两区分别采用堆载预压法和真空预压法进行加固,4 个泊位前方港池需挖泥,浚深泊位前的水深以满足 10 万 t 级码头靠船使用。业主将高桩码头建设、港区挖泥分别承包给了甲公司和乙公司,将后方软基加固的甲区和乙区公别承包给了丙公司和丁公司。施工全面开展,大约 3 个月之后的某天恰逢大低潮。在软基加固的甲区前沿,包括 2 个泊位的岸线发生大面积滑坡,致使后方加固区包括堆载预压料在内的近5 万 m3 岸坡滑向海里,将前方已沉桩完毕的 27 根桩全部推倒,港池部分已接近要求浚深的部分,全部被滑坡土体填充,此外还造成了一些电缆、插板机、运输车等的损失,直接经济损失达 190 万元,幸而滑坡事故发在早晨,没有造成人员伤亡。事后调查表明,事故发生时,后方堆场甲、乙二区插板已经完成,甲区堆载二级荷载已经加载完毕,局部正在加三级荷载;由于堆载料运输过程中的野蛮施工,致使甲区内所埋设的各种观测仪由全部损坏和失灵,对于滑坡发生前已经产生的很大侧向变形一无所知;乙区抽真空度已达 8t/m2;甲区 2 个泊位已沉桩 27根,正在准备在甲区前沿继续沿桩;泊位挖泥区,部分已接近要求水深,正在准备继续挖泥。事故发生致使各单位全部停工,而唯有乙区却安然无恙。问题: 1.请分析滑坡事故发生的原因2.为什么滑坡事故在乙区没有发生?3.该工程应当怎样安排才是合理的安全的安排。4.该工程施工中岸坡稳定性分析应进行哪些内容的验算?

选项

答案

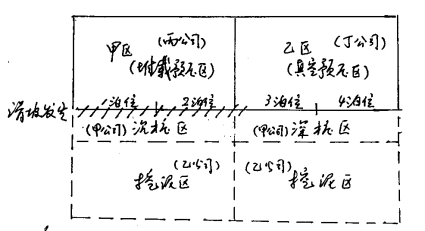

解析 1.依题意可简要表示出整个工程的平面布局,如图所示(1)工序安排不合理,形成了最不利的荷载组合甲区堆载预压进行中,堆载料已上至 3 级,至使堆载区的土体产生向海侧的挤出侧向变形甲区港池挖泥与堆载同时进行,前方的挖泥,随着浚深的增加使岸坡的陡度不断加大,加之后方堆载的增高,不断促进了边坡下滑的趋势;(2)在这种后方不断加高、加荷(堆载),前方不断挖深(挖泥)边坡变陡的状态下,中部在边坡上还同时实施沉桩,沉桩的下溜趋势和沉桩的振动(沉桩使用 D80 柴油锤)加剧了滑坡的发生趋势。(3)再一不利因素是,由于堆载的野蛮施工,致使该区所埋的施工监测仪器(沉降仪,侧向变形监测仪,孔隙水压力仪,倾斜仪等)全部损毁,使整个施工完全处于无控制状态,对于堆载预压区不断加剧的侧向变形和滑动失稳趋势一无所知,实际上堆载料的分级加载也处于了盲目施工,以致于滑坡失稳达到了临界状态也完全不知,未能及时采取紧急措施制止其发生。(4)《工程建设标准强制性条文》中《高桩码头设计与施工规范(》JTJ291-98)有关施工期验算岸坡稳定的规定是:“施工期应验算岸坡由于挖泥,回填土抛填块石和吹填等对稳定性的影响,并考虑打桩振动所带来的不利因素。施工时期按可能出现的各种受荷情况,与设计低水位组合,进行岸坡稳定性验算”显然该工程施工中没有按照上述的强制性条文要求对该工程施工状态下的岸坡稳定进行验算。事实上,由于各种监测仪器的损坏,对施工中土体各种指标的变化无从获得,这种验算也根本无法进行,否则预先也可能发现出现大滑坡的危险性,或许事故就会被及时制止。(5)客观上原因是在上述最不利的荷载组合下,适逢大低潮,终于不可避免的滑坡发生了。
转载请注明原文地址:https://tihaiku.com/jzgc/158726.html

最新回复(0)
