背景资料:某跨度40m 现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工

admin2022-08-02  18

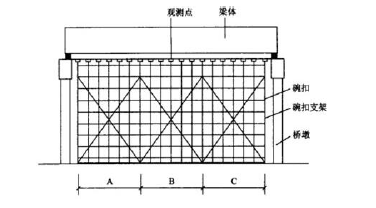

问题 背景资料:某跨度40m 现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用碗扣式满堂支架施工,支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。承包人在制作支架前14d,向监理工程师提交了支架的施工方案,施工方案应包括工艺图,以及在计算荷载作用下,对支架按受力程序分别验算了①、②和③项内容,经监理工程师批准后开始制作和架设。施工中,由于支架设计上存在问题导致出现停工现象,施工单位认为由于方案经过了监理审批,因此施工方不存在任何责任。梁体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工安全,拟定分三部分(A、B、C)(见下图),分批分次拆除支架。问题:1.分别写出施工方案中所对应的①、②和③内容。2.由于支架设计上存在的问题,导致出现的停工现象,施工单位是否有责任?简述理由。3.排列A、B、C 三部分合理的拆除顺序。4.写出旧扣件外观质量可能存在的病害。5.写出架设本桥支架所需要的特殊工种。

选项

答案

解析 1.强度、刚度与稳定性。
2.有责任。因为监理工程师对支架的批准及制作、架设过程中的检查,并不免除承包人对此应负的责任。
3.先B 后A、C,A、C 必须同时。
4.扣件变形、锈蚀(或生锈)、裂缝(或破裂、裂纹、开裂)、螺栓的滑丝。
5.架子工、起重机司机(或吊车驾驶员)、司索工(起重工)、信号指挥工(或起重信号工)、电焊工、电工。
