首页
登录
建筑工程
背景资料 某吹填工程,吹填区面积2.5km2、吹填容积2000万m3,分为A
背景资料 某吹填工程,吹填区面积2.5km2、吹填容积2000万m3,分为A
admin
2022-08-02
77
问题
背景资料 某吹填工程,吹填区面积2.5km2、吹填容积2000万m3,分为A、B、C三个区域进行吹填,A区吹填面积0.9km2,吹填工程量750万m3,B区吹填面积0.75km2,吹填工程量550万m3,C区吹填面积0.85km2,吹填工程量700万m3,吹填高程平均允许偏差0.2m,采用大型绞吸挖泥船直接吹填的施工方式,取土区土质为可塑黏土、泥厚10m、可取工程量2500万m3、疏浚前标高-6.0m。经计算求得竣工验收前因吹填土荷载造成的吹填区原地基平均沉降量0.12m,可塑黏土的吹填流失率为6%。 问题 1.本工程应如何划分单位工程进行质量检验? 2.简述确定吹填区内排泥管线布设间距应考虑的主要因素。 3.计算最大吹填设计工程量。(列出主要计算过程,结果取整数) 4.简述绞吸挖泥船施工分层厚度确定的原则,本工程应如何分层?
选项
答案
解析

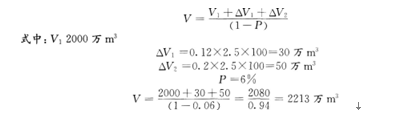

1.本工程应划分为A区、B区、C区共三个单位工程。 【考点解析】 根据《水运工程质量检验标准》规定,陆域形成的吹填工程按合同或设计文件的区域划分单位工程。 2.确定吹填区内排泥管线布设间距应考虑的因素主要有设计要求、泥泵功率、吹填土的特性、吹填土的流程和坡度等因素。 3.最大吹填设计工程量V为:
【考点解析】
式中V——吹填设计工程量(m3); V1——吹填容积量(m3),即吹填区设计高程与原始地面之间的容积; △V1——原地基沉降量(m3),即竣工验收前因吹填土荷载造成吹填区原地基下沉而增加的工程量; △V2——超填工程量(m3),根据吹填工程的高程平均允许偏差值计算; P——吹填土进入吹填区后的流失率(%),根据土的粒径、泄水口的位置、高度及距排泥管口的距离、吹填面积、排泥管的布设、吹填高度及水力条件等具体施工条件和经验确定。 4.绞吸挖泥船施工当疏浚区泥层厚度很厚时应分层施工,分层厚度应根据土质和挖泥船绞刀的性能确定,宜取绞刀直径的0.5~2.5倍,对坚硬土取较低值,对松软土取较大值;分层的上层宜较厚,以保证挖泥船的效能;最后一层应较薄,以保证工程质量;当浚前泥面在水面以上,或水深小于挖泥船的吃水时,最上层开挖深度应满足挖泥船吃水和最小挖深的要求。当泥层过厚时应在高潮挖上层,低潮挖下层,以减少塌方。本工程疏浚土为可塑黏土,分层厚度宜取绞刀直径的0.8倍左右。
转载请注明原文地址:https://tihaiku.com/jzgc/158648.html
本试题收录于:
一建港口与航道工程实务题库一级建造师分类
一建港口与航道工程实务
一级建造师
相关试题推荐
工程建设新技术的范畴包括工程设计技术、工程材料、工程结构、施工工艺等,但不包括(
反映结构工程中混凝土工艺方案技术特性的指标是()。A、方案占地面积 B、现浇混
不能反映结构工程中混凝土工艺方案技术条件的特征指标是()。A、现浇工程总
价值工程实施的创新阶段,方案创造的方法很多,包括()。A、头脑风暴法 B、模
在利用价值工程的功能成本法Vi=Fi/Ci进行方案分析时,功能价值分析的表述错误
价值工程中,功能整理是用系统的观点将已定义了的功能加以系统化,找出各局部功能相互
关于价值工程的特点,下列表述错误的是()。A、值工程的目标是以最低的寿命周期成
价值工程与一般投资决策理论不同,强调的是产品的功能分析和()。A、用途最大
某地面工程原设计造价为50万元以上,后经分析更换地面材料,既保持了原有的坚实的功
在建设工程的施工阶段也可以展开大量价值工程活动,关于施工阶段价值工程活动作用的描
随机试题
Visitorstothiscountryarenormallyadmittedforsixmonths,butforeigns
Accordingtothispassage,whatisexactlyGDP?[br][originaltext]Govern
通货紧缩deflation
TwoCulturalDimensionsCultureisthecollectiveprogrammingofthemindwhich
在控制环境中,为规划、执行、控制和监控活动提供框架的是:A.管理哲学和经营风格
对于利福平的描述不正确的是A.成人每日1次,空腹口服450~600mg B.对
关于药物pKa下述那种解释正A.在中性溶液中药物的pH值 B.药物呈最大解
(1)乱捅马蜂窝(2)依法赔偿 (3)家属告上法院(4)调查取证 (5)
某220kV双绕组主变压器,其220kV中性点经过间隙和隔离开关接地,则主变中性
可能发展为慢性支气管炎急性发作的局部主要致病菌是A.奈瑟球菌 B.甲型链球菌
最新回复
(
0
)
