津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标
津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标
admin
2022-08-02
61
问题

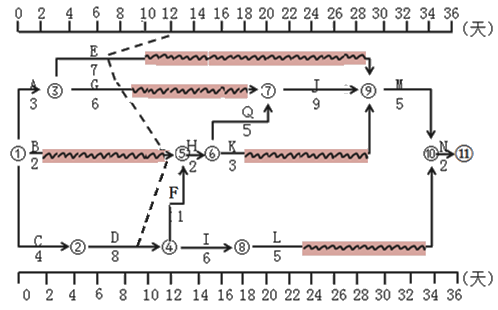

津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标网络图如下:

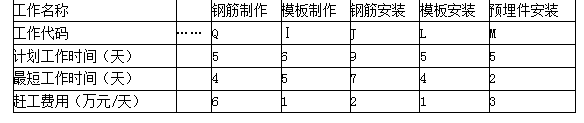

施工过程中发生如下事件: 事件1.项目部第12天末组织了进度检查,检查结果以进度前锋线表示在上图中。 事件2.为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果如下:
问题: 1.指出该网络图的关键线路,说明L(⑧→⑩)实线和波浪线长度各表示的含义。 2.根据图示进度前锋线,说明进度检查时D、E、G三项已完成多少天工作量、推迟或提前天数以及对计划工期的影响。3.发包人要求工程按计划完工,在不改变逻辑关系的前提下,分析并指出最优调整方案及增加的总费用。 TFE=FFE+TFM=19+0=19d TFG=FFG+TFJ=11+0=11d
选项
答案
解析
1.关键线路C→D→F→H→Q→J→M→N(或①→②→④→⑤→⑥→⑦→⑨→⑩→);工作L实线长度表示L工作的持续时间(或实际工作天数、或完成工作时间)为5天;波浪线长度表示其自由时差为11天。
2.D工作已完成5天工作量,推迟3天,推迟(或影响)计划工期3天。
E工作已完成4天工作量,推迟5天,不影响计划工期。
G工作已完成5天工作量,推迟4天,不影响计划工期。
3.根据增加费用最小的原则,首先选择J工作(或钢筋安装),压缩2天(或工作时间从9天调整为7天);其次选择M工作(或预埋件安装),压缩1天(或工作时间从5天调整为4天),增加费用为7万元。
转载请注明原文地址:https://tihaiku.com/jzgc/146522.html
本试题收录于:
一建水利水电工程实务题库一级建造师分类
一建水利水电工程实务
一级建造师
相关试题推荐
施工企业信用评价每半年为一个评价期,建设项目()后的下一个评价期不再进行评价。A
施工单位在施工过程中发现设计差错或者与现场实际情况不符的,应()。A.经监理同意
混凝土养护时,在双块式无砟轨道道床混凝土未达设计强度()之前,严禁各种车辆在道床
对于铁路隧道在V级软弱围岩地段采用台阶法施工时,下列说法正确的是()。A.上台阶
铁路路基工程沉降观测应采用()几何水准测量。A.一等 B.二等 C.
背景资料: 某施工单位承建某新建铁路隧道,隧道长2600m,进口段为风化岩,节
背景资料: 某集团公司总承包某新建铁路一标段工程。该工程设计标准为时速160k
根据《铁路基本建设工程设计概(预)算编制办法》,下列费用中,属于其他费的有()。
某新建单线铁路站前工程第二标段的工程范围包括:线下工程起讫里程为DK43+000
某繁忙干线铁路增建二线隧道工程,长度4500m,起讫里程为DK85+000~DK
随机试题
OntheslopeofLong’sPeakinColoradothatliestheruinofagigantictree.A、
Womenareconsidered"heavydrinkers"iftheyhaveeightormoredrinksawe
【S1】[br]【S10】insight此处缺少名词作have的宾语,目的状语是“了解……”,由此,可以填入insight“洞察力,见识”更贴切。意为从文化
35岁男性患者.患慢性肾炎已4年,加重伴少尿l周。血压180/100mmHg,内
我国产品和服务的质量虽然不断提升,但目前总体水平还不够高。部分产品和服务档次偏低
A.1.2 B.0.12 C.0.07 D.0.24
2018年,B市新经济实现增加值10057.4亿元,比上年增长9.3%,占全市地
商业银行因没有遵循法律、规则和准则可能遭受法律制裁、监管处罚、重大财务损失和声誉
下表为我国某商业银行201X年度资本、资产相关数据。 根据以上资料,回答下
沥青路面施工中,应浇洒透层沥青的条件有()。A.沥青路面的级配砂砾、级配碎
最新回复
(
0
)
