某平原地区水库除险加固工程由大坝、泄洪闸、灌溉涵洞、溢洪道等建筑物组成,大坝为均

admin2022-08-02  33

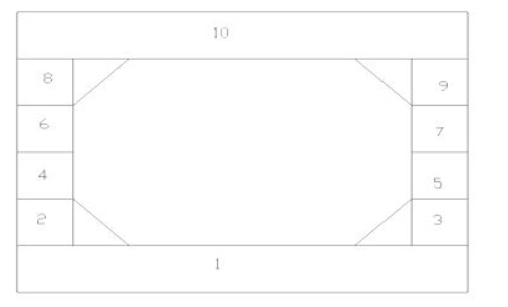

问题 某平原地区水库除险加固工程由大坝、泄洪闸、灌溉涵洞、溢洪道等建筑物组成,大坝为均质土坝,长1100m,最大坝高18m。其除险加固主要内容:①培厚背水坡土方及加高坝顶;②拆除重建坝顶道路;③新建坝顶混凝土防浪墙;④加固泄洪闸;⑤拆除重建灌溉涵洞;⑥拆除背水坡砌石护坡,重建混凝土框格草皮护坡;⑦拆除迎水面砌石护坡,重建混凝土预制块护坡;⑧新建安全监测设施等。工程所在地区6、7、8三个月为汛期,非汛期施工导流标准为5年一遇,泄洪闸及灌溉涵洞均可满足非汛期导流要求。本工程于2009年10月开工,2011年4月底结束。灌溉涵洞由6节洞身组成,断面尺寸均为12m×4m×3m(长×宽×高),洞内四角设有0.5m×0.5m的贴角,洞身编号从迎水侧至背水侧依次为a~f。工程施工中发生了如下事件:事件一:施工单位根据总体进度目标编制了本工程施工进度计划横道图,如图5所示。事件二:为确保工期,施工单位在灌溉涵洞洞身施工时配备了3套模板,并制定了混凝土施工措施计划。事件三:为保证混凝土的质量,施工组织设计方案对混凝土质量控制提出了具体要求,列出了混凝土拌合物可能出现不合格料的情况。事件四:当洞身混凝土强度达到设计要求后,监理单位组织进行了涵洞两侧基坑的隐蔽单元工程验收,施工单位即开始进行土方回填。事件五:灌溉涵洞项目划分为一个单位工程,涵洞洞身为其中一个分部工程。该分部工程共有24个单元工程,质量全部合格,18个单元工程质量等级为优良;主要单元、重要隐蔽单元工程共12个,单元工程质量等级达到优良的为10个;该分部工程共取混凝土试件26组,试件质量合格;机电产品质量合格,中间产品质量全部合格,原材料、金属结构及启闭机制造质量合格;该分部工程施工中未发生过质量事故。图5工程施工进度计划横道图1、根据事件一,指出横道图中施工进度计划的不妥之处(不考虑工作持续时间),并简要说明理由。2、根据事件二,为确保工期,指出6节涵洞洞身适宜的施工顺序(用编号表示);说明浇筑止水部位混凝土的注意事项。3、根据事件二,指出每节涵洞洞身适宜的混凝土浇筑仓数及相应部位。4、根据《水工混凝土施工规范》(DL/T5144-2001),分析本工程混凝土拌合物可能出现不合格料的情况有哪几种?5、根据《碾压式土石坝施工规范》(DL/T5129-2001),指出事件四种涵洞两侧回填土的施工技术要求。6、根据事件五,评定该分部工程质量等级,并简要说明理由。

选项

答案

解析 1 、④加固泄洪闸和⑤拆除重建灌溉涵洞不能同时,否则无法在非汛期导流,应先进行④。2 、bdf→ace;水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝;浇筑混凝土时,不得冲撞止水片,当混凝土将淹没止水片时,应再次清除其表面污垢;振捣器不得触及止水片;嵌固止水片的模板应适当推迟拆模时间。3 、4 、错用配料单已无法补救,不能满足质量要求;混凝土配料时,任意一种材料计量失控或漏配,不符合质量要求;拌合不均匀或夹带生料;出机口混凝土坍落度超过最大允许值。5 、靠近涵管部位不能采用大型机械压实时,可采用小型机械夯实或人工夯实;填土碾压时,要注意涵管两侧均衡填料压实,以免对其产生过大的侧向压力,影响其安全。<6> 、合格;因为主要单元、重要隐蔽单元工程的优良率为83.3%,没有达到90%。
转载请注明原文地址:https://tihaiku.com/jzgc/143727.html

最新回复(0)
