1.背景 ××施工单位承揽了我国西北某机场场道第3标段的土方工程,施工工期为2
1.背景 ××施工单位承揽了我国西北某机场场道第3标段的土方工程,施工工期为2
admin
2022-08-02
48
问题

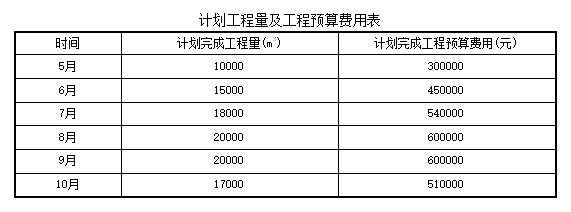

1.背景××施工单位承揽了我国西北某机场场道第3标段的土方工程,施工工期为2016年5月1日~10月31日。计划工程量及工程预算费用见下表:

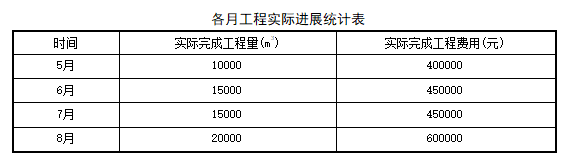

注:土方工程预算单价为30元/m3。截至8月底,各月工程实际进展统计见下表:
2.问题(1)计算该工程8月底的费用偏差。(2)计算该工程8月底的进度偏差。(3)计算该工程8月底的费用绩效指数。(4)计算该工程8月底的进度绩效指数。
选项
答案
解析
(1)8月底的费用偏差: CV=已完成工程预算费用一已完成工程实际费用=1800000-1900000=-100000。
(2)8月底的进度偏差:
SV=已完成工程预算费用一计划完成工程预算费用=1800000-1890000=-90000元。
(3)费用绩效指数:
CPI=已完成工程预算费用/已完成工程实际费用=1800000/1900000≈0.95。
(4)进度绩效指数:
SPI=已完成工程预算费用/计划完成工程预算费用=1800000/1890000≈0.95。
转载请注明原文地址:https://tihaiku.com/jzgc/153662.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
我国的地面数字电视信道传输标准是( )A.DVB B.ISDB C.CMM
我国入户光纤使用的以G657A光纤为主,其最大特点是( )。A.优越的偏振色散
1.背景 某通信运营商计划在某地建设4G试验网工程,委托只有设备入网资质的4
1.背景 某项目经理部承接了某地120km的直埋光缆线路工程,包括三个中继段
1.背景 某项目经理部负责施工的某市移动通信基站安装工程,包括39个基站的安
1.背景 某建设单位的二级干线硅芯管管道建设工程,由具有通信信息网络系统集成企
1.背景 某施工单位通过招投标承揽到通信综合楼电源设备安装工程,工费以定额价格
1.背景 A施工单位具有通信信息网络系统集成甲级资质,通过招投标承接到某通信运
1.背景 通过对某架空线路工程质量问题的调查,统计导致杆歪的原因有:电杆埋深不
(通信与广电工程项目施工现场管理)某项目经理部承接到长途直埋光缆线路工程,施工季
随机试题
Completetheflowchartbelow.WriteNOMORETHANTWOWORDSforeachanswer.Exp
[originaltext]M:However,itisimpossibleforstudentstoexpecttoearnsuffi
根据评估过程中主体、客体关系可将评估分为A.外部评估和内部评估 B.宏观评估和
随着网络技术的日益更新,越来越多的人们都喜欢手机上网,其中我们手机经常采用的无线
评价供应商绩效的指标体系包括(),A.质量指标 B.数量指标 C.供应指标
关于施工技术交底的说法,错误的是( )。A.施工技术交底要求进行书面技术交底
实际工资的计算公式是()。A:货币工资÷价格 B:货币工资÷价格指数
监管部门在对某期货公司现场检查时,发现该公司存在以下情形,其中违反《期货公司风险
投资项目决策分析与评价的基本要求包括贯彻落实科学发展观、资料数据准确可靠和()
()是施工组织设计的重要组成部分,是编制各项资源需求和进场计划的依据。A.施工
最新回复
(
0
)
