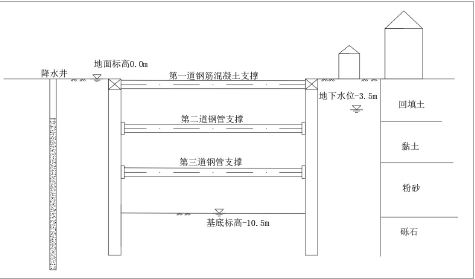

问题 某公司承建一车站基坑工程,位于城市商业中心,基坑周边有数座高层建筑。围护结构采用地下连续墙结构,共设置三道内支撑,其中第一道为钢筋混凝土支撑,其余两道为钢管支撑,地面标高为±0.0m,地下水位标高为-3.5m,基底标高为-10.5m,基坑周边设置管井降水,基坑开挖示意图如 3 所示。项目部按照要求编制了施工组织设计。事件一:施工前,建设单位委托当地一家具有相关能力的监测单位进行监测。按照基坑荷载分布情况从上到下布置了三道内支撑。 事件二:项目部在开挖过程中,发生围护结构渗水,情况比较严重,直接封堵困难,项目部采取措施进行处理。 事件三:项目部编制了基坑施工应急预案,分析了基坑土方开挖过程中可能引起基坑坍塌的因素包括钢支撑敷设不及时、未及时喷射混凝土支护等。 问题:1.请计算出基坑开挖过程中降水水位标高。2.写出明挖法车站土方开挖所需要机械。3.事件一中,支撑体系的布置原则。4.事件二中,针对围护结构渗漏严重的情况,项目部应该如何处理。5.基坑坍塌应急预案还应考虑哪些危险因素?

选项

答案

解析 1.基坑范围内地下水位应降至基础垫层以下不小于 0.5m,降水水位标高:-10.5-0.5=-11m。
(2 分)
2.短臂挖掘机、长臂挖掘机、抓斗吊、小型挖机、土方卡车。(5 分)
3.(1)宜采用受力明确、连接可靠、施工方便的结构形式(1 分)。
(2)宜采用对称平衡性、整体性强的结构形式(1 分)。
(3)应与主体结构的结构形式、施工顺序协调,以便于主体结构施工(1 分)。
(4)应利于基坑土方开挖和运输(1 分)。
(5)有时,可利用内支撑结构施做施工平台(1 分)。
4.首先在坑内回填土封堵水流,然后在坑外打孔灌注聚氨酯或水泥-水玻璃双液浆等封堵渗漏处,封堵后再继续向下开挖基坑。(3 分)
5.可能引起基坑坍塌的因素还有:
(1)每层开挖深度超出设计要求(1 分);
(2)基坑周边堆载超限(1 分);
(3)基坑周边长时间积水(1 分);
(4)基坑周边给排水现状管线渗漏(1 分);
(5)降水措施不当引起基坑周边土粒流失(1 分)。
