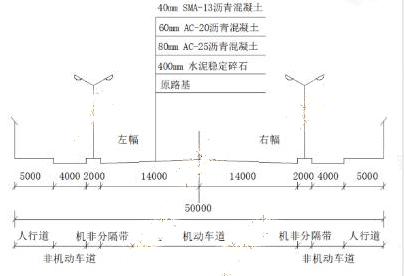

(2020年真题)某单位承建城镇主干道大修工程,道路全长2km,红线宽50m,路

admin2022-08-02  29

问题 (2020年真题)某单位承建城镇主干道大修工程,道路全长2km,红线宽50m,路幅分配情况如图1-1所示,现状路面结构为40mmAC-13细粒式沥青混凝土上面层,60mmAC-20中粒式沥青混凝土中面层,80mmAC-25粗粒式沥青混凝土下面层。工程主要内容为:①对道路破损部位进行翻挖补强。②铣刨40mm旧沥青混凝土上面层后,加铺40mmSMA-13沥青混凝土上面层。接到任务后,项目部对现状道路进行综合调查,编制了施工组织设计和交通导行方案。并报监理单位及交通管理部门审批,导行方案如图1-2所示,因办理占道、挖掘等相关手续,实际开工如期比计划日期滞后2个月。道路封闭施工过程中,发生如下事件:事件1:项目部进场后对沉陷、坑槽等部位进行了翻挖探查,发现左幅基层存在大面积弹软现象,立即通知相关单位现场确定处理方案,拟采用400mm厚水泥稳定碎石分两层换填,并签字确认。事件2:为保证工期,项目部集中力量迅速完成了水泥稳定碎石基层施工,监理单位组织验收结果为合格。项目部完成AC-25下面层施工后对纵向接缝进行了简单清扫便开始摊铺AC-20中面层,最后转换交通进行右幅施工。由于右幅道理基层没有破损现象。考虑到工期紧,在沥青摊铺前对既有路面铣刨、修补后,项目部申请全路线封闭施工,报告批准后开始进行上面层摊铺工作。问题:1、交通导行方案还需报哪个部门审批2、根据交通导行平面示意图,请指出图中①、②、③、④各为哪个疏导作业区3、事件1中,确定基层处理方案需要哪些单位参加4、事件2中,水泥稳定碎石基层检验与验收的主控项目有哪些5、请指出沥青摊铺工作的不妥之处,并给出正确做法。

选项

答案

解析 P323-324
1、交通导行方案实施获得交通管理和道路管理部门的批准后组织实施。还需要道路管理部门批准。

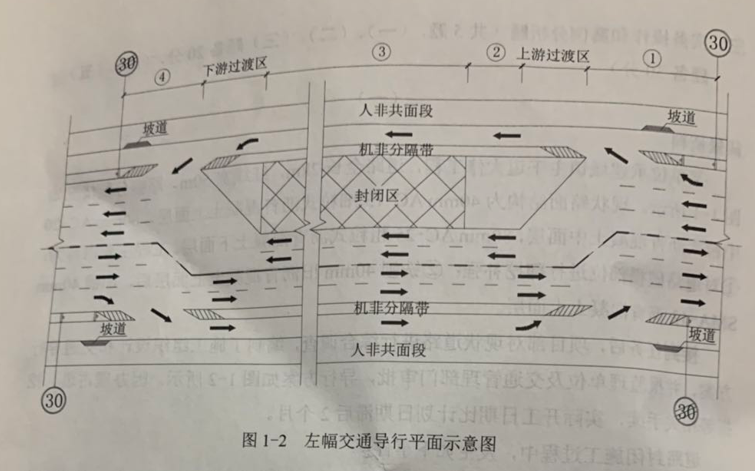

2、①:警告区;②:缓冲区;③:作业区;④:终止区
3、监理单位,建设单位,设计单位
4、主控项目:原材料、压实度、7d无侧限抗压强度
5、不妥之处:完成AC-25下面层施工后对纵向接缝进行了简单清扫便开始摊铺AC-20中面层。
正确做法:将右幅沥青混合料刨出毛槎,并清洗干净,干燥后涂刷粘层油,再铺新料,新料跨缝摊铺与已铺层重叠50~100mm,软化下层后铲走重叠部分,再跨缝压实挤紧。
转载请注明原文地址:https://tihaiku.com/jzgc/141988.html

最新回复(0)
