背景资料 某施工单位通过公开招投标方式承接了某高速公路路基工程的施工任务。项

admin2022-08-02  40

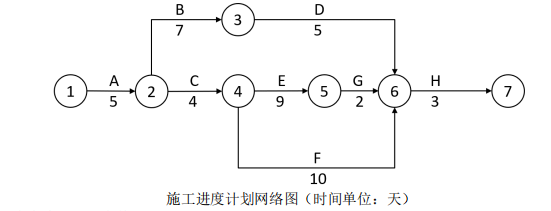

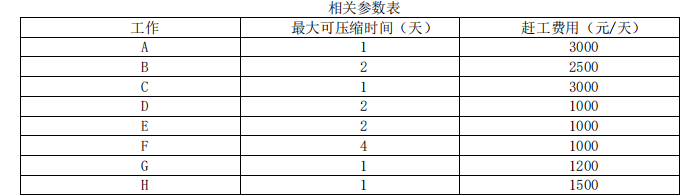

问题 背景资料 某施工单位通过公开招投标方式承接了某高速公路路基工程的施工任务。项目开工前,施工单位编制了进度计划,并经监理工程师批准,双代号网络图如图所示。施工中发生了如下事件:事件一:施工单位将施工进度计划网络图报送监理单位后,总监理工程师发现 E 工作应该在 B 工作完成后才能开始,要求 M 公司修改,M 公司按监理单位提出的工序要求调整了进度计划,各项工作逻辑关系及持续时间保持不变。事件二:监理单位对施工单位修改后的施工进度计划进行审核,要求施工单位在计划实施中确保修改后的进度计划总工期应与原计划总工期保持不变。原计划各工作相关参数见表。事件三:K3+000~K4+000 段位于软土地区,平均深度为 4.2m,为保证施工质量及进度要求,施工采取“真空-堆载联合预压”,编制了详细的实施性施工组织设计,部分内容如下:(1)密封膜连接宜采用热合黏结缝平搭接,搭接宽度 10mm。密封膜的周边应埋入密封沟内。密封沟的宽度宜为 0.6~0.8m,深度宜为 1.2~1.5m。 (2)真空表测头应埋设于砂垫层中间,每块加固区应不少于 2 个真空度测点。(3)预压过程中,应进行膜下真空度、孔隙水压力等预压参数的监测。膜下真空度每隔 2h 测一次,表面沉降每 3d 测一次。(4)停泵卸荷后 12h,应测量地表回弹值。事件四:施工拟在工程施工中推广应用“四新”技术,以加快进度,提高工程量和安全生产水平。【问题】1.写出事件一中,施工单位修改后的进度计划的关键线路(以工作表示)并计算总工期,将修改后的施工进度计划网络图绘制到答题卡。2.事件二中,从赶工费用最优的角度考虑,写出应压缩的工作项,每项工作压缩天数,列式计算所需赶工费用(元)。3.逐条判断事件三中施工组织设计的内容是否正确,并改正错误。4.事件三中,补充预压过程中监测的预压参数。5.写出事件三中判断终止抽真空的标准。6.事件四中,四新技术,是指哪四个方面的内容?

选项

答案

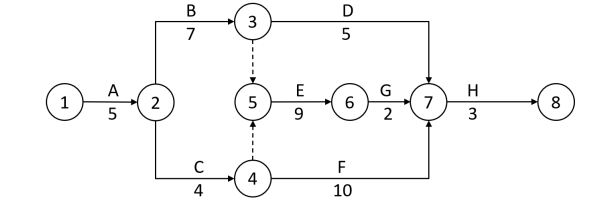

解析 1.A→B→E→G→H,总工期=5+7+9+2+3=26 天2.工作 E 压缩 2 天,1000×2=2000(元)工作 G 压缩 1 天,1200×1=1000(元)赶工费:1000+1000+1200=3200(元)3.(1)错误,改正:密封膜连接宜采用热合黏结缝平搭接,搭接宽度应大于 15mm。(2)正确。 (3)错误。改正:膜下真空度每隔 4h 测一次,表面沉降每 2d 测一次。(4)错误。改正:停泵卸荷后 24h,应测量地表回弹值。4.预压参数:表面沉降、深层沉降及水平位移。5.当连续五昼夜实测地面沉降小于 0.5mm/d、地基固结度已达到设计要求的 80%时,经验收,即可终止抽真空。【此处按照规范答题,按照教材答题也可以。】6.“四新”技术包括:新技术、新工艺、新材料、新设备。
转载请注明原文地址:https://tihaiku.com/jzgc/151760.html

最新回复(0)
