【背景资料】 某隧道工程,分为 A、B、C 三段,中间 B 段为过江隧道,采用

admin2022-08-02  35

问题 【背景资料】某隧道工程,分为 A、B、C 三段,中间 B 段为过江隧道,采用盾构法施工,A、C 隧道形式均为矩形。 A 隧道起始里程桩号为 K3+550~K3+780,C 隧道起始里程桩号为 K6+180~K6+460,根据地层和现场条件,A 段采用盖挖逆作法施工,C 段隧道采用明挖法施工。B 段隧道衬砌结构为预制钢筋混凝土管片,内径 8.0m 管片环宽 1.2m。整个圆环分成 8 块管片组成,每块管片间的连接用环向和纵向 M36 螺栓紧固。对于 A 段盖挖法隧道采用地下连续墙围护结构形式,在导墙施工前,依据本工程地下连续墙形状(拐 角和端头等)、墙体厚度和深度划分了导墙施工段,并在现场用膨润土配置了泥浆液。导墙的施工流程如 下:测量放线→A→导墙钢筋绑扎→导墙模板安装→B→导墙结构支撑C 段明挖隧道施工的围护结构采用钻孔灌注桩,内部采用 3 道Φ609 钢管支撑,钢支撑安装的施工工 艺流程为:【问题】1. 本工程 B 段盾构需要管片多少片?说明管片拼装和紧固的顺序。 2. 根据背景,写出本工程隧道盾构始发井在 A、C 隧道的哪一侧,说明理由。 3. 地下连续墙导墙的流程中 A、B 分别代表什么? 4. 地下连续墙槽段的划分依据还有哪些? 5. 简述钢支撑的支撑体系除了支撑钢管和预应力设备以外还有哪些构件组成,说明钢支撑中在支撑 之前施加预应力的作用。

选项

答案

解析 1.本工程 B 段盾构需要管片多少片?说明管片拼装和紧固的顺序。 参考答案:6180-3780=2400m 2400÷1.2=2000 环 2000×8=16000 片 管片拼装的顺序是先安装下部 A 型管片,再安装两侧 B 管片,最后安装上部的楔形(K)管片;管片紧固 的顺序是先环向,再轴向紧固。
2.根据背景,写出本工程隧道盾构始发井在 A、C 隧道的哪一侧,说明理由。 参考答案:本工程盾构始发井在 C 隧道一侧。 理由:因本工程 A 隧道为盖挖逆作,隧道完工速度慢,而隧道 C 为明挖法,施工速度要明显快于 A 隧道, 可以提前完工盾构始发井,B 隧道盾构可以与 A 隧道盾构同时施工,节省时间。
3.地下连续墙导墙的流程中 A、B 分别代表什么? 参考答案:A—导墙沟槽开放;B—导墙混凝土浇筑。
4.地下连续墙槽段的划分依据还有哪些? 参考答案:槽段划分依据还有:施工所要求的人员的配备、对相邻结构物的影响、挖槽机的最小挖槽长度、 混凝土拌合站的供应能力、泥浆储备池的容量、钢筋笼的质量和尺寸、作业场地占地面积和连续作业的时 间限制。

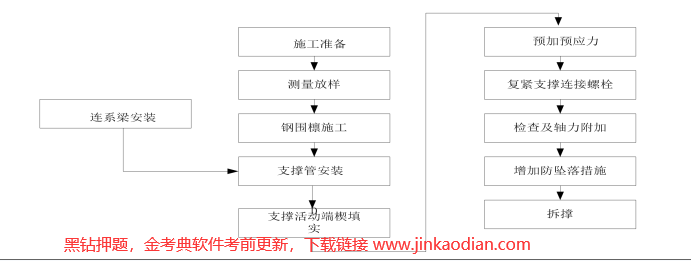

5.简述钢支撑的支撑体系除了支撑钢管和预应力设备以外还有哪些构件组成,说明钢支撑中在支撑之前施 加预应力的作用。 参考答案:钢结构支撑还应包括:围檩、角撑、轴力传感器、支撑体系监测监控装置、立柱桩及其他附属 装配式构件。 钢支撑施加预应力的作用是:消除钢构件拼接间隙;减小钢构件受力后的变形;增加支撑的刚度;抑制基 坑坑壁收敛变形;增加对抗围护结构后方的土体压力;减小支撑不及时引起的围护结构变形。
转载请注明原文地址:https://tihaiku.com/jzgc/141920.html

最新回复(0)
