背景资料 某施工单位承包了二级公路 K 合同段路基工程,该合同段有挖有填,其

admin2022-08-02  40

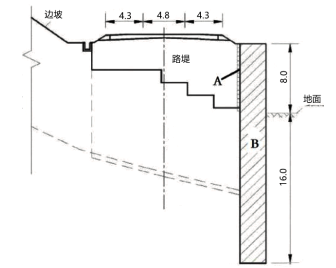

问题 背景资料 某施工单位承包了二级公路 K 合同段路基工程,该合同段有挖有填,其中开挖段有土方开挖和石方开挖。项目部编制了施工组织设计和施工管理措施。主要如下:事件一:土质路堑采用纵向分层自上而下推土机配合挖掘机开挖,其施工包含如下工序:①测量放线;②开挖截水沟;③开挖边沟;④场地清理;⑤逐层开挖;⑥装运土方;⑦边坡修理;⑧路槽整修、碾压、成型;⑨检查验收。事件二:石质路堑使用爆破法开挖,制订详细的爆破技术安全方案。机械与设备主要有:推土机、洒水车、平地机、移动式空气压缩机和自卸汽车等。事件三:路基填筑地段原基底为土层较厚的粉质黏土,采用板桩式抗滑桩挡土墙,如图所示。针 对抗滑桩的开挖及支护,施工单位做了如下计划:(1)相邻桩不得同时开挖。开挖桩群应从滑坡主轴向两端方向逐步推进开挖,桩身强度达到设计强度的 70%后方可开挖邻桩。(2)开挖应分节进行。分节不宜过长,每节为 2.0m。 (3)应开挖一节、支护一节。(4)开挖应在上一节护壁混凝土初凝后进行,护壁混凝土模板支撑应在混凝土强度达到能保持护壁结构不变形后方可拆除。事件四:针对抗滑桩的施工,施工单位编制了专项施工方案并组织专家论证。【问题】1.写出事件一土方路基开挖施工中正确的工序(用“①→②→③→……”格式作答)。 2.指出事件二中机械配置不合理之处,并补充所需机械。3.写出示意图中 A、B 的名称,根据相关规定,A 什么时候安装。4.逐条判断事件三抗滑桩的开挖及支护的计划是否正确并改正错误之处?5.写出事件四中,专家论证的主要内容。

选项

答案

解析 1.①→④→②→⑤→⑦→⑥→③→⑧→⑨。
2.(1)不合理之处:洒水车、平地机。 (2)还需机械配置:挖掘机、凿岩机、爆破设备。
3.(1)A 为挡土板; B 为抗滑桩。
(2) A(挡土板)应在 B 桩身混凝土强度达到设计强度后安装。
4.(1)错误,改正:桩身强度达到设计强度的 75%后方可开挖邻桩。开挖桩群应从两端沿滑坡主轴间隔开挖。
(2)错误,改正:分节不宜过长,每节宜为 0.5~1.0m。 (3)正确。
(4)错误,改正:开挖应在上一节护壁混凝土终凝后进行。
5.专家论证主要内容为:
(1)专项方案内容是否完整、可行;
(2)专项方案计算书和验算依据是否符合有关标准规范;
(3)安全施工的基本条件是否满足现场实际情况。
转载请注明原文地址:https://tihaiku.com/jzgc/151756.html

最新回复(0)
