A 公司中标城市排水管线工程,工程施工开工前,项目技术负责人就以下各工序进行了全

admin2022-08-02  39

问题 A 公司中标城市排水管线工程,工程施工开工前,项目技术负责人就以下各工序进行了全面技术交底:①沟槽开挖与支撑、②砌筑检查井、③管道基础、④管道安装、⑤下管、⑥沟槽内排水沟、⑦沟槽回填、⑧功能性实验。井室为砌砖矩形检查井,检查井内部采用砂浆抹面,项目部要求如下:墙壁表面清理干净,并洒水湿润,抹面分两道进行,抹面砂浆终凝后,进行保湿养护,不少于14d。混凝土盖板从构件厂运至施工现场暂存,盖板安装时发现,多块盖板正中部位有通透的裂缝,经调查事故属于施工单位自己卸车摆放盖板垫方木位置不当造成的。公司总部例行检查时,抽检项目部进度报告时发现,工程项目进度执行情况的综合描述的内容只有施工计划的原定目标及实际完成情况,要求项目部补充完整。【问题】1. 对本工程背景中各工序进行排序。2. 写出图中A、B、C 的名称,简其作用,并说出图中a、h 各代表什么。3. 造成井室混凝土盖板通透裂缝最有可能原因是什么?4. 将项目部进度执行情况的综合描述内容补充完整。5. 补充检查井内部砂浆抹面的其余要求。

选项

答案

解析 1.对本工程背景中各工序进行排序(用序号即可)
参考答案:①→⑥→③→⑤→④→②→⑧→⑦

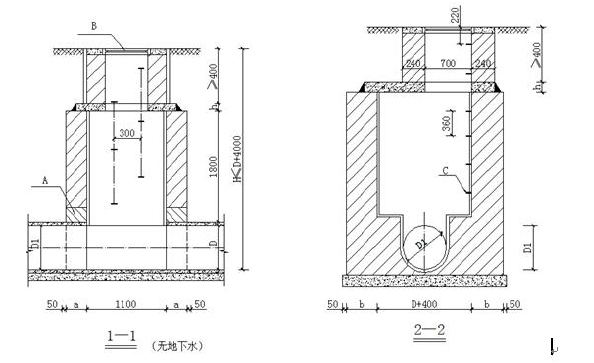

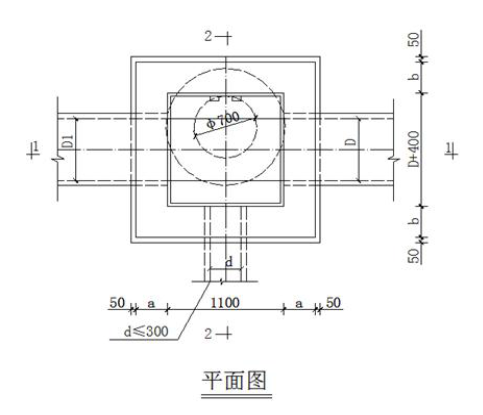

2.写出图中A、B、C 的名称,简其作用,并说出图中a、各代表什么。
参考答案:A 一砖?,作用是保证管道不受压;B 井盖;作用是密封保证道路平整畅通。C 一踏步(爬梯),作用是人员上下井室;
a 代表井室的墙体厚度;h 代表井室盖板的厚度
3.造成井室混凝土盖板通透裂缝最有可能原因是什么?
参考答案:最有可能的原因是在混凝土盖板下面的垫木放在了盖板中间,因为盖板的钢筋是下部钢筋受拉,所以只能在盖板边缘受支撑力,中间垫方木,造成盖板上面受拉,所以出现了通透裂缝。
4.将项目部进度执行情况的综合描述内容补充完整。
参考答案:工程项目进度执行情况的综合描述还应包括;报告的起止日期;当地气象及晴雨天数统计;报告计划期内现场的主要大事记(如停水、停电、发生事故的情况及处理情况,收到建设单位、监理工程师、设计单位等指令文件及主要内容);
5.补充检查井内部砂浆抹面的其余要求。
参考答案:砂浆抹面还应注意;第一道抹面应刮平使表面造成粗糙纹,第二道抹平后,应分两次压实抹光。抹面应压实抹平,施工缝留成阶梯形;接槎时,应先将留茬均匀涂刷水泥浆一道,并一次抹压,使接槎严密;阴阳角应抹成圆角。
