某项目部承接一项顶管工程,其中DN1350mm管道为东西走向,长度90m;DN1

admin2022-08-02  28

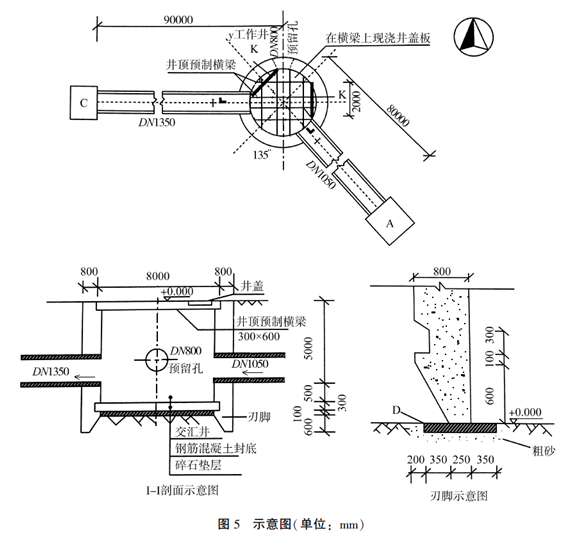

问题 某项目部承接一项顶管工程,其中DN1350mm管道为东西走向,长度90m;DN1050mm管道为偏东南方向走向,长度80m,设计要求始发工作井y采用沉井法施工,接收井A、C为其他标段施工(如图5示),项目部按程序和要求完成了各项准备工作。开工前,项目部测量员带一测量小组按建设单位给定的测量资料进行高程点与y井中心坐标的布设,布设完毕后随即将成果交予施工员组织施工。按批准的进度计划先集中力量完成y井的施工作业,按沉井预制工艺流程,在已测定的圆周中心线上按要求铺设粗砂与D,采用定型钢模进行刃脚混凝土浇筑,然后按顺序先设置E与F、安装绑扎钢筋,再设置内、外模,最后进行井壁混凝土浇筑。下沉前,需要降低地下水(已预先布置了喷射井点),采用机械取土;为防止y井下沉困难,项目部预先制定了下沉辅助措施。y井下沉到位,经检验合格后,顶管作业队进场按施工工艺流程安装设备:K→千斤顶就位→观测仪器安放→铺设导轨→顶铁就位。为确保首节管节能顺利出洞,项目部按预先制定的方案在y井出洞口进行土体加固:加固方法采用高压旋喷注浆,深度6m(地质资料显示为淤泥质黏土)。1、按测量要求,该小组如何分工?测量员将测量成果交予施工员的做法是否正确,应该怎么做?2、按沉井预制工艺流程写出D、E、F的名称;本项目对刃脚是否要加固,为什么?3、降低地下水的高程至少为多少米(列式计算)?有哪些机械可以取土?下沉辅助措施有哪些?4、写出K的名称,应该布置在何处?按顶管施工的工艺流程,管节启动后,出洞前应检查哪些部位?5、加固出洞口的土体用那种浆液,有何作用?注意顶进轴线的控制,做到随偏随纠,通常纠偏有哪几种方法?

选项

答案

解析 1.(1)该小组应分为两组,一组进行坐标位置放线,一组进行高程点布设,布设完毕后进行两组复核。(组内分工可分为:立尺、观测、记录、计算、复核等)
(2)布设完毕后随即将成果交予施工员组织施工的做法不正确。布设完毕后应采用不同数据采集人核对的方法,分别核对从图纸上采集的数据、实测数据的计算过程与计算结果,并据以判定测量成果的有效性,并报监理工程师复核后方可使用。
2.(1)D—垫木,E—钢板止水带,F—预留孔和管道洞口预埋件
(2)该沉井下沉位置的地质为淤泥质黏土,非坚硬地层,故刃脚位置无需特殊加固。若为防止脚踏面受损,可在踏面部位使用角钢加固。
3.(1)地下水位应降低至刃脚踏面以下0.5m。
则应降至到的标高为0.000-5.000-0.5-0.3-0.1-0.6-0.5=-7.000(m)
(2)抓铲挖土机、长臂挖掘机、抓斗。
(3)下沉辅助措施有:
①沉井外壁采用阶梯形以减少下沉摩擦阻力时,在井外壁与土体之间应有专人随时用黄砂均匀灌入。
②采用触变泥浆套助沉
③空气幕助沉
④爆破方法开挖下沉
4.(1)K—后背墙(后背、后座或后座墙),应布设在沉井井壁和千斤顶之间,后背工作面与管道轴线垂直。(或回答出A、C接收井对应的K布置的具体方向)
(2)管节启动后,出洞前应检查顶进设备(顶铁、千斤顶、油泵、油表)是否运行正常,管节本体是否出现裂痕破坏,沉井井壁是否出现裂痕,顶进开挖面是否稳定等。
5.(1)可采用水泥浆、化学浆液。起到洞口土体加固及洞门密封防水堵水的作用,保证开挖面的稳定。
(2)顶进纠偏方法有:
①挖土纠偏和调整顶进合力方向纠偏。
②纠偏时开挖面土体应保持稳定;采用挖土纠偏方式,超挖量应符合地层变形控制和施工设计要求。
③刀盘式顶管机纠偏时,可采用调整挖土方法,调整顶进合力方向,改变切削刀盘的转动方向,在管内相对于机头旋转的反向增加配重等措施。
转载请注明原文地址:https://tihaiku.com/jzgc/141104.html

最新回复(0)
