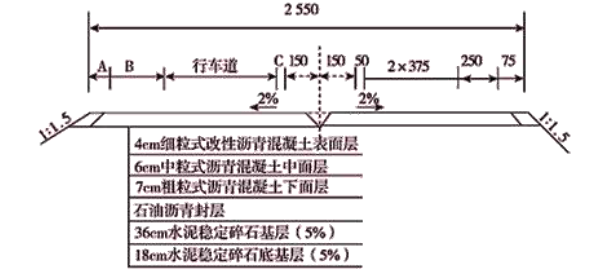

背景资料: 某新建一级公路工程K11+120~K20+260 合同段位于海拔3

admin2022-08-02  43

问题 背景资料:某新建一级公路工程K11+120~K20+260 合同段位于海拔3000m 以上的地区,路面结构设计示意图如下图所示,该合同段工程与其他工程或已有道路无交叉。项目部在施工底基层、基层时采用方法有:(1)采用沥青混凝土摊铺机分一层两幅摊铺水泥稳定碎石底基层。(2)采用稳定土摊铺机分一层两幅摊铺水泥稳定碎石基层。(3)先用轻型两轮压路机跟在摊铺机后及时进行碾压,后用重型振动压路机,轮胎压路机继续碾压密实。项目部对K11+120~K11+560 路段的基层完成碾压并经压实度检查合格后,及时实施养护,但因养护条件欠佳,导致基层出现了裂缝。经过弯沉检测,该段基层的承载力满足设计要求。项目部对裂缝采取了相应的技术措施处理后,继续铺筑上面的沥青混凝土面层。项目部于2020 年6 月~8 月完成了该合同段工程所有路面施工,该地区属于冬Ⅲ区,11 月进入冬季。【问题】1.写出路面结构设计图A、B、C 的名称。2.分别判断底基层、基层施工中3 个施工方法是否正确,如不正确,请改正。3.写出两条可对事件二中裂缝修复的技术措施。4.该合同段的冬季施工增加费、高原地区施工增加费和行车干扰工程增加费是否需要计取?

选项

答案

解析 1.A 为土路肩,B 为硬路肩,C 为路缘带。
2.(1)正确。
(2)错误。应分两层进行梯队摊铺。
(3)正确。
3.①在裂缝位置灌缝;②在裂缝位置铺设玻璃纤维格栅;③洒铺热改性沥青。(两条即可)
4.冬期施工增加费、高原地区施工增加费要计取,行车干扰工程增加费不需要计取
转载请注明原文地址:https://tihaiku.com/jzgc/151056.html

最新回复(0)
