背景资料: 施工单位承建了某二级公路路基工程,路基宽度10m,其中K1+600
背景资料: 施工单位承建了某二级公路路基工程,路基宽度10m,其中K1+600
admin
2022-08-02
47
问题

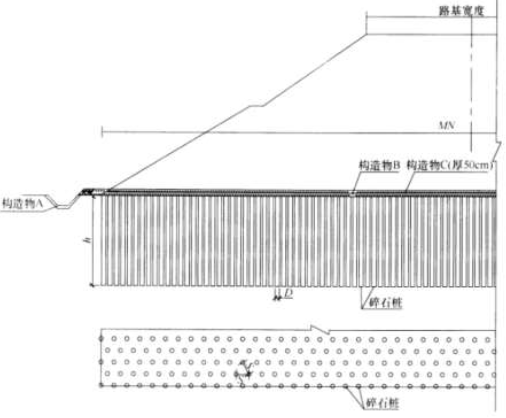

背景资料:施工单位承建了某二级公路路基工程,路基宽度10m,其中K1+600~K1+900 为软土地基,该路段原地面平坦,路基为填方路堤,设计采用碎石桩处理软基,碎石桩桩径D 为0.5m,桩中心间距S为1.3m,正三角形布置,桩长h 为6m,桩内填充碎石填料,填料最大粒径50mm,含泥量不大于5%。碎石桩布置如图1 所示。
碎石桩采用振动沉管法施工,针对碎石桩施工,施工单位在施工前进行了成桩挤密试验。施工过程中,先开挖纵横排水沟,将农田排水疏干,并清除表层淤泥质土,清基后先铺设0.25m 厚的级配碎石并压实,然后进行碎石桩施工,打完碎石桩后铺设土工格栅,再铺设级配碎石垫层。首排碎石桩里程桩号为K1+600,最后一排里程桩号不超过K1+900,基底处理宽度MN 为52m,桩位布置不超出此范围。其成桩工艺为:①桩管垂直就位,闭合桩靴;②将桩管沉入地基土中达到设计深度;③按设计规定的混合料数量向桩管内投入碎石料;④边振动边拔管,拔管高度100cm;⑤边振动边向下压管(沉管),下压高度30cm;⑥继续振动10~20s,停拔时间长短按照规定要求;⑦重复步骤③~⑥,直至桩管拔出地面。路堤填筑过程中,为保证软土地基路堤稳定性,路堤施工期内施工单位连续观测了路堤的沉降等,其填筑速率按路堤中心线地面沉降速率每昼夜不大于10~15mm 控制。路堤完工且在沉降稳定后,进行路面及边坡防护等施工。【问题】1.写出图1 中构造物A、B、C 的名称。2.写出背景资料中振动沉管法的成桩工艺方法名称,振动沉管法的成桩工艺还有哪两种方法?3.为保证软土地基路堤稳定性,路堤填筑时还应采用什么控制标准?
选项
答案
解析
1.A:排水沟。B:土工格栅。C:级配碎石垫层。
2.(1)重复压管成桩法。
(2)振动沉管法的成桩工艺还有一次拔管成桩法和逐次拔管成桩法。
3.路堤填筑时还应按坡脚水平位移速率每昼夜不大于5mm 控制路堤稳定性。
转载请注明原文地址:https://tihaiku.com/jzgc/151040.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
矿业工程施工安全检查的方式,主要有( )。A.定期检查 B.专业检查 C.
安全设施“三同时”指的是安全设施与主体工程( )。A.同时设计、同时施工、同时
矿山工程中,死亡3人以上10人以下(不包括10人),或者10人以上50人以下重伤
施工单位在施工某工业工程项目时,为保证原生产线的生产,采用了不停产的施工方法。施
混凝土工程的分部(子分部)工程的质量合格的一项正确条件是( )。A.一般项目抽
井巷工程主控项目质量检验时,检查点中应有( )以上的测点符合合格质量规定,其余
立井井筒工程竣工验收时,通常不检查( )。A.井筒中心坐标和断面大小 B.井
对于一般建筑工程,检验验收的最早环节是( )。A.分项工程检验验收 B.分部
某施工单位承建了一巷道工程,巷道断面20m2,倾角6。,围岩为中等稳定的砂泥岩互
露天矿疏干井工程填砾施工,说法正确的是( )。A.含泥土杂质较多的砾料,应用水
随机试题
MemoTo:Peter,DeputyEditorFrom:DanielThoma
Doyoumind___________________(推迟这次会议到本季度末)?postponingsuchaconferencetot
Humble______itmaybe,there’snoplacelikehome,______hemaygo.A、like;wh
关于职位分析的作用,说法错误的是( )A.有助于评价职位在组织中的相对价值,但
库泊(Cooper)等人的“心理旋转”实验说明了表象的哪个特征?()A.直观
某软件项目的《需求规格说明书》第一次正式发布时,版本号为V1.0,此后,由于发现
某混凝土强度等级为C25,其所用细骨料中含泥量宜小于()。A.1% B.
由杨丽萍编导并领衔主演的大型原生态歌舞集《云南映象》全球公演计划启动。该歌舞集海
保险是一种()的行为。 A.自助 B.他助 C.自助与他助相结合
能够消除日常价格运动中偶然因素引起的不规则性的图形是()。A:K线圈 B:
最新回复
(
0
)
