某公司承包一座雨水泵站工程,泵站结构尺寸为23.4m(长)×13.2m(宽)×9
某公司承包一座雨水泵站工程,泵站结构尺寸为23.4m(长)×13.2m(宽)×9
admin
2022-08-02
26
问题
某公司承包一座雨水泵站工程,泵站结构尺寸为23.4m(长)×13.2m(宽)×9.7m(高),地下部分深度5.5m,位于粉土、砂土层,地下水位为地面下3.0m。设计要求基坑采用明挖放坡,每层开挖深度不大于2.0m,坡面采用锚杆喷射混凝土支护,基坑周边设置轻型井点降水。基坑临近城市次干路,围挡施工占用部分现况道路,项目部编制了交通导行图(图1)。在路边按要求设置了A区、上游过渡区、B区、作业区、下游过渡区、C区六个区段,配备了交通导行标志、防护设施、夜间警示信号。基坑周边地下管线比较密集,项目部针对地下管线距基坑较近的现况制定了管线保护措施,设置了明显的标识。1.项目部的施工组织设计文件中包括工程概况、质量、进度、安全、文明环保施工、成本控制等保证措施;基坑土方开挖等安全专项施工技术方案,经审批后开始施工。2.为了能在雨期前完成基坑施工,项目部拟采取以下措施:(1)采用机械分两层开挖;(2)开挖到基底标高后一次完成边坡支护;(3)机械直接开挖到基底标高夯实后,报请建设、监理单位进行地基验收。

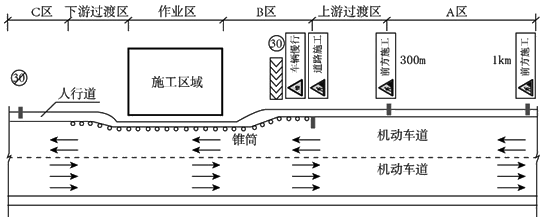

图1交通导行平面示意图【问题】1.补充施工组织设计内容。2.交通导行示意图中,A、B、C功能区的名称分别是什么?3.项目部除了编制地下管线保护措施外,在施工过程中还需具体做哪些工作?4.指出项目部拟采取加快进度措施的不当之处,写出正确的做法。5.地基验收时,还需要哪些单位参加?
选项
答案
解析
1.(本小题5分)
施工平面布置图;施工部署及管理体系;施工方案及技术措施;(每条2分,最多5分)
2.(本小题3分)
交通导行图中:A为警告(警示)区(1分)、B为缓冲区(1分)、C为终止区(1分)。
3.(本小题4分)
在基坑施工中应必须设专人随时检查(1分)地下管线、维护加固(1分)设施,以保持完好。观测管线沉降和变形(1分)并记录(1分)。
4.(本小题6分)
(1)机械分两层开挖(1分)不对,至少应分3层开挖(不大于2.0m)(1分);
(2)一次完成边坡支护(1分)不对,应按照每层开挖高度及时进行边坡支护(1分);
(3)机械直接开挖至基底标高(1分)不对,应保留180~220mm原状土采用人工(1分)清理至基底。
5.(本小题2分)
地基验收时还应有设计(1分)、勘察(1分)单位共同验收。
转载请注明原文地址:https://tihaiku.com/jzgc/141003.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
根据《公路工程标准施工招标文件》,除专用合同条款另有约定外,在履行合同中发生(
根据《公路工程施工分包管理办法》,下列说法错误的是()。A.分包工程在开工前,
按矿料级配分类,OGFC路面结构属于()。A.开级配沥青混合料 B.半开级
沥青路面的结构层包括()。A.路基 B.垫层 C.基层 D.面层 E.
下列工程防护中,属于圬工防护的有()。A.框格防护 B.捶面 C.挂网式坡
背景资料 某施工单位承接了一座多跨变截面预应力混凝土连续箱桥梁,大桥分为上下游
背景资料: 某施工单位承建一山岭隧道工程,该隧道为分离式双向四车道公路隧道,起
背景资料: 某二级公路的一座隧道,根据施工图设计,起讫桩号K101+109~K
背景资料: 某公司承建一座跨河桥梁,该桥由主桥、南引桥和北引桥组成,分东、西双
背景资料: 某公司承接一座跨河桥A标,为上、下行分立的两幅桥,上部结构为现浇
随机试题
Amillionmotoristsleavetheircarsfilledupwithpetrolandwiththekeys
Accordingtothepassage,thepublic-sectorworkerswhoweremostlikelytobelo
[originaltext]M.CouldyoutellmewhenthenextbusleavesforNewYork?W:Th
Americansbelievesomuchinmovingaheadthattheyare【C1】______researchi
碘解磷定解救有机磷酸酯中毒症状作用最明显的是A、流涎 B、腹痛 C、呼吸困难
通过工作分析对不同的岗位进行描述可以明确()。A.工作要求 B.工作报酬
建设中国特色社会主义是( ) A.现阶段我党的低级纲领 B.中华民族的共同
第三版巴塞尔资本协议全面强化了资本充足率监管的几个要素,这些要素包括()。A.
基础心理学是研究()。 (A)正常成人心理现象的心理学基础学科 (B
关于工程质量监督的说法,正确的是( )A.施工单位在项目开工前向监督机构申报质
最新回复
(
0
)
