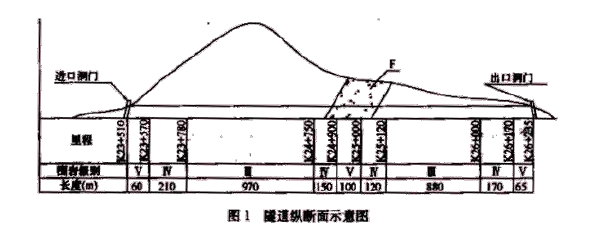

背景资料:某施工单位承建一山岭隧道工程,该隧道为分离式双向四车道公路隧道,起讫桩号K23+510~K26+235,全长2725m。岩性为砂岩、页岩互层,节理发育,有一条F 断层破碎带,地下水较丰富。隧道埋深18~570m,左、右洞间距30m,地质情况相同,围岩级别分布如图1 所示。
该隧道设计支护结构为复合式衬砌,即:喷锚初期支护+二次混凝土衬砌,Ⅳ、Ⅴ级围岩设钢支撑和仰拱。本工程合同工期为22 个月,施工过程中发生如下事件:事件1:施工单位决定按进、出口两个工区组织施工,左洞进、出口同时进洞施工,采用钻爆法开挖,模板台车衬砌。施工组织设计中,明确了开挖支护月进度指标为:Ⅲ级围岩135m/月,Ⅳ级围岩95m/月,Ⅴ级围岩50m/月;施工准备2 个月左、右洞错开施工,右洞开工滞后左洞1 个月,二衬滞后开挖支护1 个月,沟槽及路面工期3 个月,贯通里程桩号设定在K24+900。在设计无变更情况下,满足合同工期要求,安全优质完成该工程。【问题】1.根据背景资料,计算各级围岩总长及所占比例(以百分比表示,四舍五入,小数点后保留一位)。2.分别写出适用于该隧道Ⅲ、Ⅳ级围岩的施工方法。3.针对事件1,计算隧道施工工期(单位:月,小数点后保留一位)。
选项
答案
解析
1.各级围岩总长度及所占比例:
(1)Ⅲ级围岩长度=970+880=1850m;Ⅲ级围岩长度所占比例=1850/2725≈67.9%。
(2)Ⅳ级围岩长度=210+150+120+170=650m;Ⅳ级围岩长度所占比例=650/2725≈23.9%。
(3)Ⅴ级围岩长度=60+100+65=225m;Ⅴ级围岩长度所占比例=225/2725≈8.3%。
2.该隧道围岩的施工方法:
(1)Ⅲ级围岩适宜采用全断面法、台阶法。
(2)Ⅳ级围岩适宜采用台阶法、环形开挖预留核心土法。
3.隧道进口工作区域开挖支护所需工期:970/135+(210+150)/95+60/50=12.2 个月。
隧道出口工作区域开挖支护所需工期:880/135+(120+170)/95+(100+65)/50=12.9 个月。
由于进、出口同时进行施工,所以,以工期长者为开挖工期。
隧道施工工期:2+12.9+1+1+3=19.9 个月。
转载请注明原文地址:https://tihaiku.com/jzgc/150832.html
本试题收录于:
一建公路工程实务题库一级建造师分类
一建公路工程实务
一级建造师
相关试题推荐
下列工程内容,属于分部工程的是()。A.机修厂工程 B.模板工程 C.井
某工程建设在一老厂区最东侧的狭窄场地。该工程特点为是场地附近建筑物较多,皮带通廊
矿业工程项目的费用计算类型的划分标准范围,包括有( )。A.井巷工程 B.矿
矿山工程项目的设计,必须遵循以下()要求。A.设计依据的勘察报告要达到一定深度
关于矿业工程项目的特点,说法比较合理的是()。A.矿井地质资料不准的重要因素是
采用单价合同时,承包商根据设计变更进行单价调整的合同依据是()。A.工程结款方
关于加快矿业工程项目施工进度的方法,说法正确的是()。A.只要施工队伍多,就可
下列允许调整其价格或费率的工程变更情况是( )。A.固定费率项目,实测的工程量为
对于施工准备期工业广场已建公路,施工单位的使用、移交时的维修问题,应按( )方法
单位工程施工组织设计的工程量计算,具有()的特点。A.其根据是概算指标 B
随机试题
Peoplewithpetsfindithardtobelieve,butscientistscontinuetodebatew
Thebrainisaseeminglyendlesslibrary,whoseshelveshouseourmostpreci
影响经济区位的因素有()。A.自然环境 B.社会政治 C.经济技术 D
先天性甲状腺功能减低症的治疗中,错误的是A.生后1~2月开始治疗,可不遗留神经系
莪术与红花现代应用一致的是A.冠心病B.急性肾炎C.溃疡病D.宫颈癌E.帕金森病
设函数可导,则必有:A.a=1,b=2 B.a=-1,b=2 C.a=
城市环境的构成要素中,()是城市生产功能的集中体现,反映了城市经济发展的条件
元代具有乌托邦思想的异端思想家是( )A.吴澄 B.刘因 C.许衡 D.
从经济学角度来讲,生产的含义是十分广泛的,它包含了各种各样的经济活动。如:律师为
假设3月和6月欧元兑美元外汇期货价格分别为1.0890和1.0900,10天后,
最新回复
(
0
)
