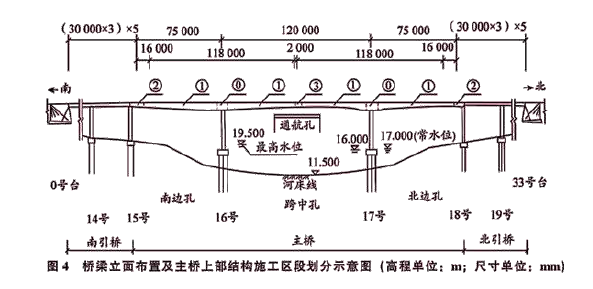

问题 背景资料:某公司承建一座跨河桥梁,该桥由主桥、南引桥和北引桥组成,分东、西双幅分离式结构,主桥中跨下为通航航道,施工期间航道不中断。主桥的上部结构采用三跨式预应力混凝土连续刚构,跨径组合为 75m+120m+75m;南、北引桥的上部结构均采用等截面预应力混凝土连续箱梁,跨径组合为(30m ×3)×5;下部结构墩柱基础采用混凝土钻孔灌注桩,重力式 U型桥台;桥面系护栏采用钢筋混凝土防撞护栏;桥宽35m,横断面布置采用 0.5m(护栏)+15m(车行道)+0.5m(护栏)+3m(中分带)+0.5m(护栏)+15m(车行道)+0.5m(护栏);河床地质自上而下为厚 3m 淤泥质黏土层、厚5m 砂土层、厚 2m 砂层、厚 6m 卵砾石层等;河道最高水位(含浪高)高程为 19.5m,水流流速为 1.8m/s。桥梁立面布置如图所示。项目部编制的施工方案有如下内容:(1)根据主桥结构特点及河道通航要求,拟定主桥上部结构的施工方案,为满足施工进度计划要求,施工时将主桥上部结构划分成?、①、②、③等施工区段,其中,施工区段?的长度为14m,施工区段①每段施工长度为4m,采用同步对称施工原则组织施工,主桥上部结构施工区段划分如图所示。(2)防撞护栏施工进度计划安排,拟组织 2 个施工组同步开展施工,每个施工班级投入 1 套钢模板,每套钢模板长 91m,每钢模板的施工周转效率为 3 天。施工时,钢模板两端各 0.5m 作为导向模板使用。【问题】1.列式计算该桥多孔跨径总长;根据计算结果指出该桥所属的桥梁分类。2.施工方案(1)中,分别写出主桥上部结构连续刚构及施工区段②最适宜的施工方法;列式计算主桥16 号墩上部结构的施工次数(施工区段③除外)。3.结合图4 及施工方案(1),指出主桥“南边孔、跨中孔、北边孔”先后合龙的顺序(用“南边孔、跨中孔、北边孔”及箭头“→”作答;当同时施工时,请将相应名称并列排列);指出施工区段③的施工时间应选择一天中的什么时候进行?4. 依据施工方案(2),列式计算防撞护栏的施工时间。(忽略伸缩缝位置对护栏占用的影响)?

选项

答案

解析 1.(1)该桥多孔跨径总长=(30m×3)×5+75m+120m+75m+(30m×3)×5=1170m。
(2)该桥属于特大桥。
2.(1)上部结构连续刚构最适宜的施工方法:悬臂浇筑法。
施工区段②的施工方法:支架法。
(2)施工次数=1+1+(118m-14m)/4/2=15(次)。
3.(1)南边孔、北边孔→跨中孔。
(2)施工区段③的施工时间:选择一天中气温最低且稳定时进行。
4.共有四排护栏,因此护栏总长度为1170*4=4680 米;因为有两套模板分别给两组施工作业班组进行施工,且钢模板两端0.5 米用作导向,因此每一班组3 天施工长度为91-0.5*2=90 米,所以防护栏施工天数=4680/(90*2)*3=78 天。
【防撞护栏的施工时间=(1170×2)/(91-0.5×2)*3=78d。】
