A公司中标承建一座热力站安装工程,该热力站位于某公共建筑物的地下一层。一级给回水
A公司中标承建一座热力站安装工程,该热力站位于某公共建筑物的地下一层。一级给回水
admin
2022-08-02
33
问题
A公司中标承建一座热力站安装工程,该热力站位于某公共建筑物的地下一层。一级给回水设计温度为125℃/65℃,二级给回水设计温度为80℃/60℃,设计压力为1.6MPa。部分管道安装示意图如下:

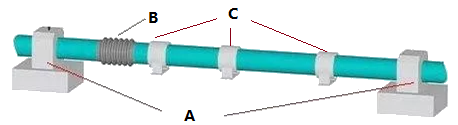

工程实施过程中发生如下事件:事件1:安装工程开始前,A公司与公共建筑物的土建施工单位在监理单位的主持下对预埋吊点、设备基础、预埋套管(孔洞)进行了复验,划定了纵向、横向安装基准线和标高基准点,并办理了书面交接手续。设备基础复验项目包括纵轴线和横轴线的坐标位置、基础面上的预埋钢板与基础平面的水平度、基础垂直度、外形尺寸、预留地脚螺栓孔中心线位置。事件2:鉴于工程的专业性较强,A公司决定将工程交由具有单独法人资格和相应资质,且具有多年施工经验的下属B公司来完成。为方便施工,B公司进场后拟采用建筑结构作为起吊、搬运设备的临时承力构件,并征得了建设、监理单位的同意。事件3:管道支架支撑面的标高采用加设金属垫板方式进行调整,金属垫板共3层,并与管道进行焊接。【问题】1.请指出该一级、二级管网是按什么分类的?并指出图中A、B、C构件名称。2.事件1中,设备基础的复验项目还应包括哪些内容?3.事件2中,B公司的做法还应征得哪方的同意?说明理由。4.改正事件3中的错误之处。
选项
答案
解析
1.按所处位置分类。A——固定支架;B——补偿器;C——活动支架。
2.设备基础的表面质量、几何尺寸、高程及混凝土质量。
3.设计单位。理由:拟将建筑结构作为临时承力构件时,需由设计单位对结构的承载力进行核算,判断其能否满足起吊和搬运设备的受力要求,核算满足要求后方可实施。
4.金属垫板不得大于2层,并与预埋钢或钢结构进行焊接。
转载请注明原文地址:https://tihaiku.com/jzgc/140990.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
排除滑坡体地下水的设施有()。A.支撑渗沟 B.边坡渗沟 C.树枝状排水沟
某坚石路堑紧邻一座高压线铁塔,其最佳开挖方法是()。A.薄层钻爆开挖 B.带
背景资料 某施工单位承接了一座多跨变截面预应力混凝土连续箱桥梁,大桥分为上下游
背景资料: 某公司承接一座跨河桥A标,为上、下行分立的两幅桥,上部结构为现浇
背景资料: 某施工单位承接了一座多跨变截面预应力混凝土连续箱桥梁,大桥分为上下
井点降水施工时,有地下水的黄土地段,当降水深度大于6m时,可采用()。A.深
既适用于一般软弱破碎围岩,也适用于地下水丰富的松软围岩,且对围岩加固的范围和强度
在流沙段开挖隧道,可采取的治理措施有()。A.必要时采取井点法降低地下水位
背景资料: 某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为C25,直径12
背景资料: 某公司承接了桥梁明挖扩大基础工程,设计基础长13.8m,宽9.1m
随机试题
ThereasonthatpeopledonatemoneytohelpKatieisthattheyarewillingtodo
WhatistheNumeracyWeekaccordingtotheconversation?[br][originaltext]W:G
Lookingtoimproveyourlanguageskills,butdon’thavethetimetogoovers
______wasastonishedtofindhimselfshoutinginamostundignifiedmanner.A、Man
PartyA:ShanghaiInternationalTradeCorporationPartyB:BritishAARBankGro
A.9 B.3 C.6 D.2
地籍平面控制网在建筑物密集区的控制点之间的平均间距在()A:50m左右B:10
Thechangeinthatvillagewasmiraculou
根据个人所得税法律制度的规定,下列各项中,暂减按10%税率征收个人所得税的是(
漏电保护器安装时,正确的做法有()。A.安装在照明配电箱内 B.照明线路导线
最新回复
(
0
)
