背景资料: 某施工单位承接了一座多跨变截面预应力混凝土连续箱桥梁,大桥分为上下

admin2022-08-02  30

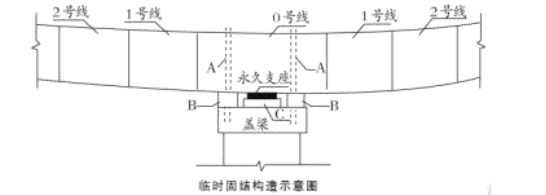

问题 背景资料:某施工单位承接了一座多跨变截面预应力混凝土连续箱桥梁,大桥分为上下游两幅,每幅单箱顶板宽 10.5m,底板宽 6m。大桥采用钻孔灌注桩基础,双柱式桥墩(墩柱高 15m 至 26m 不等),普通钢筋混凝土盖梁。上部结构 0 号采用墩顶混凝土现浇施工,临时固结构造示意图如下图。其他梁段(1~19 号)采用预制场长线法台座预制,缆索吊装系统悬臂拼装。各梁段之间腹板采用剪力齿衔接,环氧树脂粘合,顶板与底板均设 20cm 湿接缝。施工中加强测量管理,各梁段施工按照设计标高安装定位,控制好全桥线形。1~19 号梁段长线法预制及悬拼安装施工工序为:预制场及存梁区布置→梁段浇筑台座准备→梁段浇筑及养护→D→梁段外运→梁段吊拼就位→临时预应力张拉及腹板剪力齿粘合→E→预应力穿索及张拉、封锚→下一梁段施工。【问题】1.写出图中 A、B、C 结构的名称。2.长线法预制及悬拼安装施工中工序 D、E 各是何种工序?3.各梁段悬拼安装线形控制测量的关键项目是哪几项?

选项

答案

解析 1.A 为支座两侧临时预应力筋(锚固钢筋),B 为临时支座(混凝土垫块),C 为支座垫石。
2.D 是梁段吊运存放、修整,E 是检查并清洁预应力管道。
3.中轴线(纵轴线)、梁段顶面标高。
