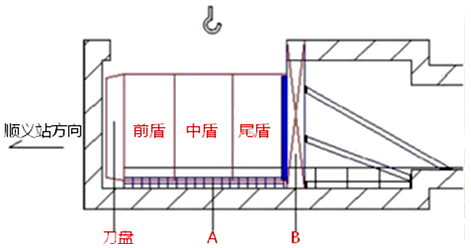

某项目部承接一项直径为4.8m的隧道工程,起始里程为DK10+100,终点里程为

admin2022-08-02  19

问题 某项目部承接一项直径为4.8m的隧道工程,起始里程为DK10+100,终点里程为DK10+868,环宽为1.2m,采用土压平衡盾构施工。盾构隧道穿越地层主要为淤泥质黏土和粉砂土,有少量地下水。盾构初始掘进前,根据相关因素确定了始发段长度为50m。项目部拟定的盾构始发施工流程如下:安装始发基座→盾构组装调试→C→安装洞门密封→洞门凿除→D→始发掘进,盾尾通过洞门,压板加固,壁后注浆→初始掘进。盾构始发示意图如下:项目施工过程中发生了以下事件:事件一:盾构始发时,发现洞门处地质情况与勘察报告不符,需改变加固形式。洞门出现小范围失稳,项目部采取措施对土体临空面进行封闭。事件二:盾构侧面下穿一座房屋后,由于项目部设定的盾构土仓压力过低,造成房屋最大沉降达到50mm。穿越后房屋沉降继续发展,项目部采用二次注浆进行控制。最终房屋出现裂缝,维修费用为40万。事件三:随着盾构逐渐进入全断面粉砂地层,出现掘进速度明显下降现象,并且刀盘扭矩和总推力逐渐增大,最终停止盾构推进。经分析为粉砂流塑性过差引起,项目部对粉砂采取改良措施后继续推进,造成工期延误5天,费用增加25万元。区间隧道贯通后计算出平均推进速度为8环/天。事件四:为了减少地层变形,项目部确定的地层监测要求及项目如下:(1)在隧道中心线及其两侧范围内设定变形监测点;(2)地面和隧道内监测点不在同一断面上布设;盾构通过后,监测数据应同步收集;(3)必测项目有地表沉降、沿线建筑物变形和地下管线变形。【问题】1.指出示意图中A、B设施的名称。决定盾构初始掘进长度因素有哪些?2.指出盾构始发施工流程中C、D的名称。3.事件一洞口常用的加固方法有哪些?4.指出事件一中项目部针对小范围洞门失稳应采取的措施。如果土体坍塌严重,如何处理?5.事件二中,项目部能索赔的工期和费用各是多少?说明理由。二次注浆的目的是什么?6.事件三中采用何种材料可以改良粉砂的流塑性?7.整个隧道掘进的完成时间是多少天(写出计算过程)?8.改正事件四中地层监测要求的错误之处,并补充施工必测项目。

选项

答案

解析   1.A——托架:B——反力架。决定盾构初始掘进长度因素:衬砌与周围地层的摩擦阻力,后续台车长度。
  2.C——安装反力架;D——拼装负环管片。
  3.化学注浆法、砂浆回填法、深层搅拌法、高压喷射注浆法、冷冻法。
  4.边破除洞门砼,边喷素砼。土体坍塌严重时,封闭洞门重新加固。
  5.事件二不可索赔,由于施工单位错误操作引起,责任在施工单位,可索赔的工期和费用为0;二次注浆目的是加固和止水。
  6.应采用加泥(或膨润土泥浆、加泡沫(或界面活性系材料)等改良材料。(加水、膨润土、黏土、CMC、聚合物或泡沫等)
  7.总里程:10868-10100=768m
  完成时间:768÷(1.2×8)=80d
  8.地面和隧道内监测点应在同一断面上布设。
  监测项目还有:隧道结构变形。
转载请注明原文地址:https://tihaiku.com/jzgc/140971.html

最新回复(0)
