问题 背景资料:某工程有相同的 5 座通道,每座通道的工序和流水节拍如下:挖基 2d→清基 2d→浇基 4d→台身 8d→盖板 4d→回填 6d浇基后至少要等待 4d 才能施工台身,台身完成后至少要等待 2d 才能进行盖板施工。【问题】1.计算不窝工的流水工期,绘制流水横道图。2.计算无多余间歇的流水工期。3.有窝工而且有多余间歇流水时的流水工期是多少?

选项

答案

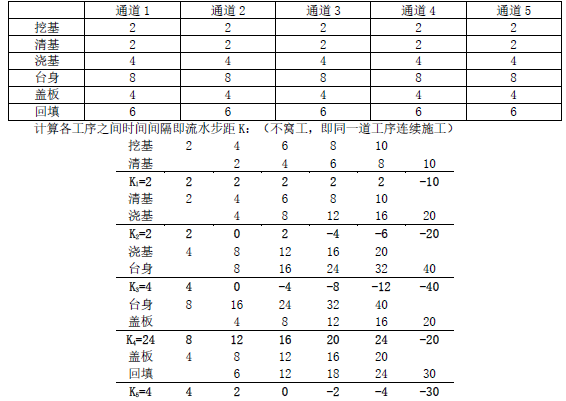

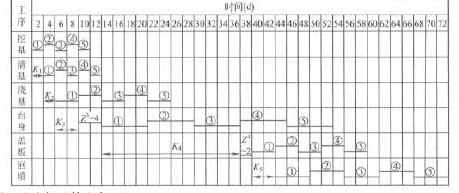

解析 1.计算不窝工的流水工期,绘制流水横道图浇基后至少要等待4 d 才能施工台身,台身完成后至少要等待2d 才能进行盖板施工。计算不窝工有多余间歇(分别流水)的流水工期:T=ΣK+Σt+ΣZ=(2+2+4+24+4)+5×6+(4+2)=36+30+6=72d流水横道图如图所示:2.计算无多余间歇的流水工期。因5 个通道持续时间相同,故通道之间流水步距K 均为8。计算无多余间歇的流水工期T=各施工段之间的时间间隔和+最后一个施工段流水节拍和+要求间歇和=(5-1)×8+26+(4+2)=32+20+6=64d3.有窝工而且有多余间歇流水时的流水工期是多少?有窝工且有多余间歇流水时的流水工期是两者中最短的工期(不间歇)=64d
