某建设项目由 A 公司施工总承包,A 公司征得业主同意,把变电所及照明工程分包给

admin2022-08-02  40

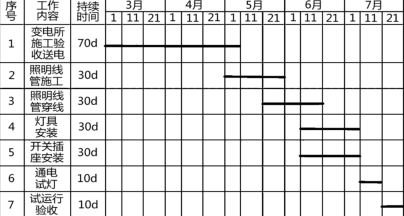

问题 某建设项目由 A 公司施工总承包,A 公司征得业主同意,把变电所及照明工程分包给 B 公司。分包合同约定,电力变压器,高低压开关柜由 A 公司采购;灯具、开关、插座、管材和电线电缆由 B 公司采购。 B 公司项目部进场后,按公司的施工资源现状,编制了变电所及照明工程施工作业进度计划(见表1-1),工期需150 天,在审批时被A 公司否定,原因是工期没有达到最优。 表 1-1 变电所及照明工程施工作业进度计划在设备、材料到达施工现场后,B 公司项目部依据施工图纸和施工方案,对灯具、开关及插座的安装进行技术交底,灯具类型及安装高度(见表 1-2)。表 1-2 照明灯具安装高度统计表问题:1.B 公司进场后,A 公司应做好哪些工作?2.B 公司项目部编制的施工作业进度计划表为什么被 A 公司否定?优化后的进度计划工期缩短为多少天?3.本照明工程有多少个灯具外壳需要与保护导体连接?写出连接的要求。4.本工程对变配电设备调试检测的内容有哪些?变压器绕组连通套管进行的交接试验有哪些?

选项

答案

解析 1.提供与变电所及照明工程相关的资料和证件;组织 B 公司参加图纸会审,向 B 公司进行设计图纸交底;提供具备施工条件的施工场地;提供约定的设备和设施;对 B 公司进行管理。
2.被否定的原因:照明工程和变电所可以同时施工。优化后的进度计划工期缩短为 90 天。
3.本工程有 3350 个灯具外壳需要与保护导体可靠连接。
连接要求:灯具外露可导电部分必须用铜芯软导线与保护导体可靠连接,连接处应设置接地标识。
4.对变压器、高、低压开关运行状况及故障(超温)报警进行调试检测。变压器连通套管一起进行的交接试验有:绝缘电阻测量、直流电阻测量、吸收比测量、交流耐压试验。
转载请注明原文地址:https://tihaiku.com/jzgc/137354.html

最新回复(0)
