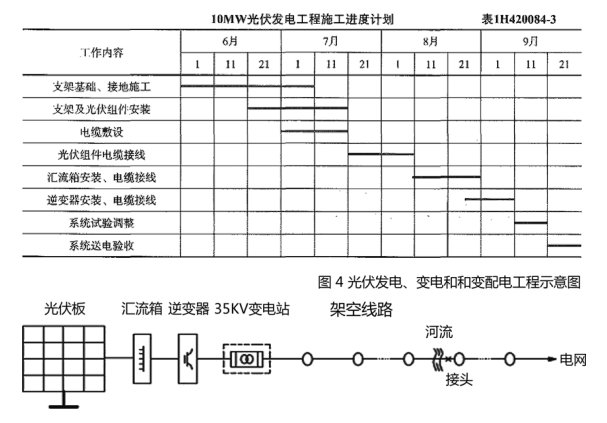

一、背景 A公司承包一个10MW光伏发电、变电和输电工程项目(见图1H42008

admin2022-08-02  27

问题 一、背景 A公司承包一个10MW光伏发电、变电和输电工程项目(见图1H420084-4 ) 。 该项目工期120天 ,位于北方某草原, 光伏板金属支架工厂制作,每一个光伏组件串(发电660VDC)用二芯电缆接到直流汇流箱,由逆变器转换成0.4kV三 相交流电,通过变电站升压至35kV ,采用架空线路与电网连接。 A公司项目部进场后,依据合同、设计要求和工程特点编制了施工方案、施工进度计划 、安全技术措施和绿色施工 要点。在10MW光伏发电工程施工方案和施工进度计划(见表1H420084-3 ) 审批时,A公司总工程师指出项目部编制 的施工顺序不符合光伏发电站施工规范要求,施工进度计划中有的工作时间安排不合理,容易造成触电事故,后经 施工顺序修改、施工进度计划调整通过审批。项目部在作业前进行了施工交底,重点是防止触电的安全技术措施和 草原绿色施工要点。 A公司因施工资源等因素的制约,将35kV变电站和35kV架空线路分包给B公司和C公司 ,并要求B公司和C公司依据 10MW光伏发电工程的施工进度编制进度计划,与光伏发电工程同步施工,在9月20日前完成35kV变电站和35kV架 空线路的测试和调整,配合10MW光伏发电工程的系统送电验收。 依据A公司项目部的进度要求,B公司在9月10日前完成35kV变电站的安装工作,后续的系统试验调整合格。 C公司 在9月10日前完成了导线的架设连接(见图1H420084-4架空线路),在进行35kV架空导线测量、试验时,被A公司项目部要求暂停整改,整改项目返工 后,检查符合规范要求。 光伏发电工程、 35kV变电站和35kV架空线路在9月30日前系统送电验收合格,A公司项目部及时整理施工技术资 料,按合同要求将工程及竣工资料移交给建设单位。二、问题 1.项目部依据进度计划安排施工时可能受到哪些因素的制约?工程分包的施工进度协调管理有哪些作用? 2.施工进度计划中不合理的工作时间应如何调整?为什么说该施工顺序容易造成触电事故?写出光伏发电站施工规 范中对光伏发电工程施工顺序的要求。 3.说明架空导线在测试时被叫停的原因?写出整改项目返工的合格要求。 4.C公司在9月20日前应完成35kV架空线路的哪些测试内容? 5.写出本工程绿色施工中的土壤保护要点。

选项

答案

解析 1.项目部依据进度计划安排施工时可能受到光伏发电工程的实体现状、安装工艺规律 、设备材料进场时机、施工机 具和作业人员的配备等因素的制约。 工程分包的施工进度协调管理能把制约作用转化成有序的施工条件,使各个工程的施工进度计划安排衔接合理,符 合总进度计划要求。 2.施工进度计划中的工作时间调整:汇流箱的电缆接线工作调整到7月21日~8月10日,光伏组件的电缆接线工作调整 到8月11日~8月30日。因为光伏组件串联后形成高压直流电(660VDC),电缆与光伏组件串连接后,电缆为带电状 态,在后续的电缆施工和接线中容易造成触电事故。 光伏发电站施工规范中对光伏发电工程施工顺序的要求:汇流箱内光伏组件串的电缆接引前,必须确认光伏组件侧 和逆变器侧均有明显断开点。因为汇流箱在进行电缆接引时 ,如果光伏组件串已经连接完毕,那么在光伏组件串两 端就会产生直流高电压;而逆变器侧如果没有断开点,其他已经接引好的光伏组件串的电流可能会从逆变器侧逆流 到汇流箱内,很容易对人身和设备造成伤害。所以在汇流箱的光伏组件串电缆接引前,必须确保没有电压,确认光 伏组件侧和逆变器侧均有明显断开点。 3.架空导线在准备测试时被叫停的原因是: 在跨越河流上空的架空导线有接头。 返工的合格要求是: 架空导线连接应在电杆上跳线连接,导线连接处的机械强度不低于导线自身强度的90%,导线连接处的导线电阻不 超过同长度导线电阻的1.2倍 。 4. C公司在9月20日前应完成35kV架空线路的测试内容有:测量绝缘子和线路的绝缘电阻;测量35kV以上线路的工频参数;检查线路各相两侧的相位应一致;冲击合闸试验 ;测量杆塔的接地电阻值,应符合设计的规定;导线接头测 试。5.本工程绿色施工中的土壤保护要点: (1)因工程是在草原上施工,要保护地表环境,防止土壤侵蚀和流失。因施工造成的裸土应及时覆盖。 (2)污水处理设施等不发生堵塞、渗漏、溢出等现象。 (3)防腐用油漆、绝缘材料等应妥善保管,对现场地面造成污染时应及时进行清理。 (4)施工后应恢复施工活动破坏的植被。
转载请注明原文地址:https://tihaiku.com/jzgc/136727.html

最新回复(0)
