某堤防工程项目业主与承包商签订了工程施工承包合同,合同中估算工程量为5300m3

admin2022-08-02  34

问题 某堤防工程项目业主与承包商签订了工程施工承包合同,合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下:(1)开工前业主应向承包商支付估算合同总价20%的工程预付款;网校解析:估算合同总价5300×180=95.4万元;工程预付款金额95.4×20%=19.08万元(2)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);网校解析:1.超过X: (X-5300)/5300≥0.1→X ≥58302.不足Y: (5300-Y)/5300≥0.1→4770≥Y(3)每月签发付款最低金额为15万元;(4)工程预付款采用公式法扣还,其中开始扣款时合同累计完成金额达到合同价格的20%,全部扣清款时合同累计完成金额达到合同价格的90%。网校解析:适用条件:0.2×5300×180≤C≤0.9×5300×180承包商每月实际完成并经签证确认的工程量见下表。问题:1.估算合同总价为多少?2.工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?3.每月工程量价款为多少?应签发的付款凭证金额为多少?实际支付的工程款?

选项

答案

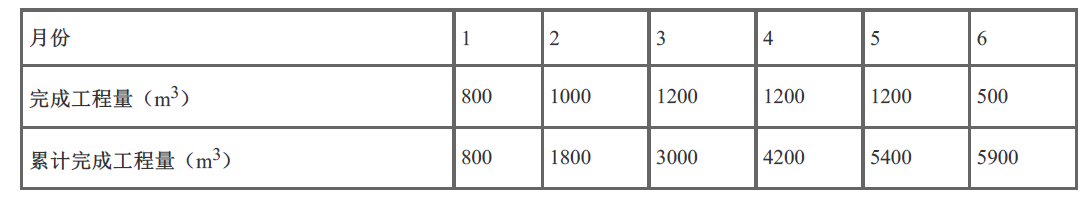

解析 1 . 估算合同总价为:5300×180=95.4万元2 . 计算如下:(1)工程预付款金额为:95.4×20%=19.08万元(2)工程预付款应从第2个月起扣留,到第5个月扣完。因为第1、2两个月累计工程款为:1800×180=32.4万元>95.4×20%=19.08万元;到第5个月累计完成工程款为:5400×180=97.2万元>95.4×90%=85.86万元3 . 每个月累计扣回的预付款金额为:
