背景资料:某寒冷地区大型水闸工程共 18 孔,每孔净宽 10.0m,闸墩高 15

admin2022-08-02  36

问题 背景资料:某寒冷地区大型水闸工程共 18 孔,每孔净宽 10.0m,闸墩高 15m、宽 3m。闸室为两孔一联,每联底板顺水流方向长与垂直水流方向宽均为 22.7m,底板厚 4.8m。交通桥采用预制“T”型梁板结构;检修桥为现浇板式结构,板厚 0.35m。各部位混凝土设计强度等级分别为:闸底板、闸墩、检修桥为 C25,交通桥为 C30;混凝土设计抗冻等级除闸墩 F150 外,其余均为 F100.施工中发生以下事件:事件 1:为有效防止混凝土底板出现温度裂缝,施工单位对原材料进行温度控制等控制措施。事件 2:混凝土浇筑时,仓内出现泌水情况,施工人员在模板上钻孔排水处理。事件 3:翼墙底板施工中,为加快工程进度,施工单位自行将垫层和底板同时浇筑,并将垫层混凝土强度等级提高到与底版相同。监理机构发现该问题后,发出监理指示要求整改。事件 4:为做好分部工程验收评定工作,施工单位对闸室段分部混凝土试件抗压强度进行了统计分析,其中 C25 混凝土取样 55 组,最小强度为 23.5MPa,强度保证率为 96%,离差系数为 0.16。分部工程完成后,施工单位向项目法人提交了分部工程验收申请报告,项目法人根据工程完成情况同意进行验收。【问题】1.检修桥部位模板拆除时对混凝土强度有什么要求?2.除事件 2 中给出的措施外,底板混凝土浇筑还有哪些主要温度控制措施?3.根据事件 5 指出承包人做法的不妥之处,并简要说明理由。4.根据事件 6 中混凝土强度统计结果,确定闸室段分部 C25 混凝土时间抗压强度质量等级,并说明理由,该分部工程验收应具备的条件有哪些?

选项

答案

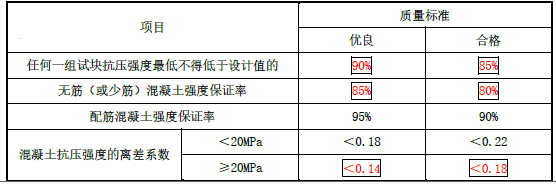

解析 1.检修桥侧模拆除强度要求达到 25×105pa 以上,检修桥跨度大于 8m,混凝土强度应达到 100%混凝土 C25 设计强度时承重模板才能拆除。2.温度控制措施还有:混凝土浇筑应采取短间歇均匀上升、分层浇筑的方法,宜在下层混凝土最高温度出现后,开始浇筑上层混凝土;预冷粗集料、加冰和冷水拌制混凝土,降低混凝土出机口温度;混凝土运输机具应采取隔热、保温、防雨等措施;混凝土入仓后、初凝前应及时进行平仓、振捣或碾压;混凝土出拌合楼机口至振捣结束,温度回升值不宜超过 5℃,且浇筑温度不宜大于 28℃;浇筑后采用表面流水冷却、表面蓄水降温等措施;应在初凝后 3h 开始保湿养护,养护时间不宜少于 28d。3.不妥之处:承包人自行将垫层和底板同时浇筑并将垫层混凝土强度提高与底板相同。因为垫层是底板的承载层,为了提高地基的承载能力,防止发生冻胀的作用,防止漏浆。变更程序:施工方提出变更要求,监理工程师确认,建设方签认,由建设方向设计方出具变更单,监理工程师下达变更令给施工方。4.合格,混凝土强度最低值 23.5MPa≥0.85 设计值,离差系数 0.16<0.18.根据规范要求,同一标号(或强度等级)混凝土试块 28 天龄期抗压强度的组数 n≥30 时,应符合表中的要求:
转载请注明原文地址:https://tihaiku.com/jzgc/146526.html

最新回复(0)
