(2018年真题)A公司承担某炼化项目的硫磺回收装置施工总承包任务,其中烟气脱硫
(2018年真题)A公司承担某炼化项目的硫磺回收装置施工总承包任务,其中烟气脱硫
admin
2022-08-02
58
问题

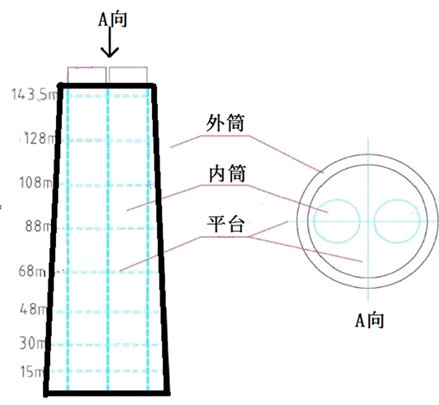

(2018年真题)A公司承担某炼化项目的硫磺回收装置施工总承包任务,其中烟气脱硫包含的烟囱由外筒和内筒组成,外筒为钢筋混凝土筒壁,高度为145m,内筒为等直径自立式双管钢筒、高150m,内筒于外筒之间有8层钢结构平台,每层之间由钢梯连接,钢结构平台安装标高如下图所示。
钢筒制造,检验和验收按《钢制焊接常压容器》的规定进行。钢筒材质为S31603+Q345C。钢筒外壁基层表面,除锈达Sa2.5级进行防腐;裙座以上保温,裙座以下设内、外防火层。A公司与B公司签订了烟囱钢结构平台及钢梯分包合同;与C公司签订了钢筒分段现场制造及安装分包合同;与D公司签订了钢筒防腐保温绝热分包合同。施工前,A公司依据《建筑工程施工质量验收统一标准》和《工业安装工程质量检验评定统一标准》的规定,对烟囱过程进行了分部分项过程的划分,并通过了建设单位的批准。B公司施工前,编制了钢平台和钢梯吊装专项方案,利用烟囱外筒顶部预置的两根吊装钢梁,悬挂两套滑车组,通过在地面的两台卷扬机牵引滑车组提升钢平台和钢梯。编制方案时,通过分析不安全因素,识别出显性和潜在的危险源。C公司首次从事钢筒所用材质的焊接任务,进行了充分的焊接前技术准备,完成焊接工作必须的工艺文件,选择合格的焊工,验证施焊能力;顺利完成了钢筒制造,组对焊接和检验等。在钢筒外壁除锈前,D公司对钢筒外表面进行了质量检查,外表面平整,还重点检查了焊接表面,焊缝余高均小于2mm,并平滑过渡,满足施工质量验收规范要求。【问题】 2.钢结构平台在吊装过程中,吊装设施的主要危险因素有哪些?
选项
答案
解析
2.钢结构平台在吊装过程中,吊装设施的主要危险因素有:烟囱外筒顶端支撑钢结构吊装梁的混凝土强 度不能满足承载能力;钢结构吊装梁强度及稳定性不够;钢丝绳安全系数不够;起重机具(或卷扬机、滑车 组)不能满足使用要求
转载请注明原文地址:https://tihaiku.com/jzgc/133133.html
本试题收录于:
一建机电工程实务题库一级建造师分类
一建机电工程实务
一级建造师
相关试题推荐
关于改性沥青混合料施工摊铺和压实温度的说法,正确的是()。A.初始碾压温度不低于
喷锚加固支护施工技术中,冻结法的主要优点有()。A.冻结加固的地层强度高 B.
某公司中标承建城区排水管道工程,长度976m,DN800mm~DN1200mm
某公司承接城市新建城镇主干路工程。道路结构:路基为土石路堤;基层为水泥稳定碎石,
沥青混合料面层施工质量验收的主控项目有()。A.原材料 B.压实度 C.面层
下列说法中,属于钢筋接头规定的有()。A.施工中钢筋受力分不清受拉、受压的,按受
施工成本目标控制主要依据有()。A.工程设计图纸 B.进度报告 C.
职业健康安全技术措施是以预防工伤事故为目的,应包括()。A.防护装置 B.保险
模板、支架和拱架的设计中应根据()等因素设置施工预拱度。A.受载后基础的沉降
下列工程资料中,不属于施工资料的是()。A.物资资料 B.开工文件 C
随机试题
Itisnaturalforyoungpeopletobecriticaloftheirparentsattimesand
[originaltext]Tradebetweendifferentcountriesisoneofthemostimportan
关于平板探测器的叙述,错误的是A.有直接转换型和间接转换型 B.其极限分辨率比
从所给的四个选项中,选择最合适的一个填入问号处,使之呈现一定的规律性:
陶行知提出的"六大解放"指向的是()。 A.解放儿童的观察力B.解放儿
股票是投入股份公司资本份额的证券化,属于()。 A.资本证券B.虚拟证券
ABC会计师事务所负责审计甲公司20×8年度财务报表,审计工作底稿中与审计程序相
(2019年真题)下列选项中,可以作为法律关系主体的有( )。A.个人独资企业
截流时段一般选择在( )。A.枯水后期 B.枯水前期 C.枯水中期
下列对于设计单位的质量责任,说法正确的是()。A.依法报审施工图设计文件
最新回复
(
0
)
