首页
登录
建筑工程

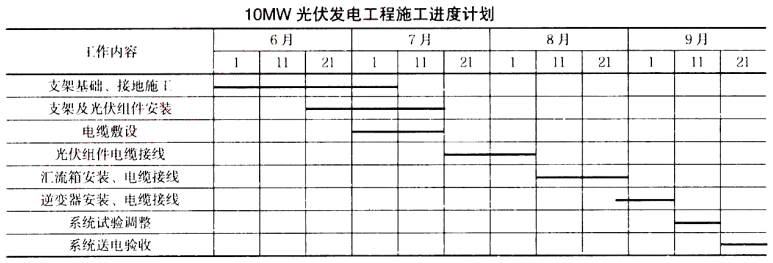

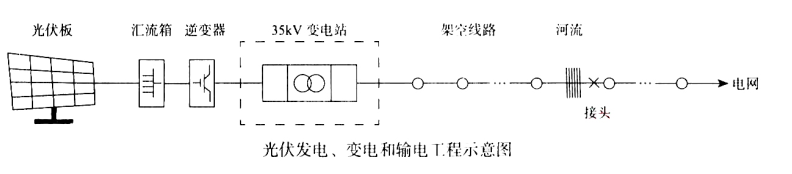

A 公司承包一个10MW光伏发电、变电和输电工程项目(见下图)。该项目工期120
A 公司承包一个10MW光伏发电、变电和输电工程项目(见下图)。该项目工期120
admin
2022-08-02
39
问题
A 公司承包一个10MW光伏发电、变电和输电工程项目(见下图)。该项目工期120 天,位于北方某草原,光伏板金属支架工厂制作,每一个光伏组件串(发电660VDC)用二芯电缆接到直流汇流箱,由逆变器转换成0.4kV 三相交流电,通过变电站升压至35kV,采用架空线路与电网连接。A 公司项目部进场后,依据合同、设计要求和工程特点编制了施工方案、施工进度计划、安全技术措施和绿色施工要点。在10MW 光伏发电工程施工方案和施工进度计划(见下表)审批时,A 公司总工程师指出项目部编制的施工顺序不符合光伏发电站施工规范要求,施工进度计划中有的工作时间安排不合理,容易造成触电事故,后经施工顺序修改、施工进度计划调整通过审批。项目部在作业前进行了施工交底,重点是防止触电的安全技术措施和草原绿色施工要点。A 公司因施工资源等因素的制约,将35kV 变电站和35kV 架空线路分包给B 公司和C公司,并要求B 公司和C 公司依据10MW 光伏发电工程的施工进度编制进度计划,与光伏发电工程同步施工,在9 月20 日前完成35kV 变电站和35kV 架空线路的测试和调整,配合10MW 光伏发电工程的系统送电验收。依据A 公司项目部的进度要求,B 公司在9 月10 日前完成35kV 变电站的安装工作,后续的系统试验调整合格。C 公司在9 月10 日前完成了导线的架设连接(见下图架空线路),在进行35kV 架空导线测量、试验时,被A 公司项目部要求暂停整改,整改项目返工后,检查符合规范要求。光伏发电工程、35kV 变电站和35kV 架空线路在9 月30 日前系统送电验收合格,A公司项目部及时整理施工技术资料,按合同要求将工程及竣工资料移交给建设单位。
问题1.项目部依据进度计划安排施工时可能受到哪些因素的制约?工程分包的施工进度协调管理有哪些作用?2.施工进度计划中不合理的工作时间应如何调整?为什么说该施工顺序容易造成触电事故?写出光伏发电站施工规范中对光伏发电工程施工顺序的要求。3.说明架空导线在测试时被叫停的原因?写出整改项目返工的合格要求。4.写出本工程绿色施工中的土壤保护要点。
选项
答案
解析
1.项目部依据进度计划安排施工时可能受到光伏发电工程的实体现状、安装工艺规律、设备材料进场时机、施工机具和作业人员的配备等因素的制约。
工程分包的施工进度协调管理能把制约作用转化成有序的施工条件,使各个工程的施工进度计划安排衔接合理,符合总进度计划要求。
2.施工进度计划中的工作时间调整:汇流箱的电缆接线工作调整到7 月21 日~8 月10 日,光伏组件的电缆接线工作调整到8 月11 日~8 月31 日。因为光伏组件串联后形成高压直流电(660VDC),电缆与光伏组件串连接后,电缆为带电状态,在后续的电缆施工和接线中容易造成触电事故。光伏发电站施工规范中对光伏发电工程施工顺序的要求:汇流箱内光伏组件串的电缆接引前,必须确认光伏组件侧和逆变器侧均有明显断开点。因为汇流箱在进行电缆接引
时,如果光伏组件串已经连接完毕,那么在光伏组件串两端就会产生直流高电压;而逆变器侧如果没有断开点,其他已经接引好的光伏组件串的电流可能会从逆变器侧逆流到汇流箱内,很容易对人身和设备造成伤害。所以在汇流箱的光伏组件串电缆接引前,必须确保没有电压,确认光伏组件侧和逆变器侧均有明显断开点。
3.架空导线在准备测试时被叫停的原因是在跨越河流上空的架空导线有接头。返工的合格要求是:架空导线连接应在电杆上跳线连接,导线连接处的机械强度不低于导线自身强度的90%,导线连接处的导线电阻不超过同长度导线电阻的1.2 倍。
4. 本工程绿色施工中的土壤保护要点:
(1)因工程是在草原上施工,要保护地表环境,防止土壤侵蚀和流失。因施工造成的裸土应及时覆盖。
(2)污水处理设施等不发生堵塞、渗漏、溢出等现象。
(3)防腐用油漆、绝缘材料等应妥善保管,对现场地面造成污染时应及时进行清理。
(4)施工后应恢复施工活动破坏的植被。
转载请注明原文地址:https://tihaiku.com/jzgc/132568.html
本试题收录于:
一建机电工程实务题库一级建造师分类
一建机电工程实务
一级建造师
相关试题推荐
(2019年真题)下列基坑工程监控量测项目中,属于一级基坑应测的项目有()。A
下列属于一级土质基坑工程应测的监控量测项目是()。A.周围建筑物竖向位移 B.
以下关于钢梁安装质量验收主控项目正确的有()。A.焊缝探伤检验 B.涂装检验
(2018年真题)下列属于悬臂浇筑主控项目的是()。A.合龙时两侧梁体的高差
某公司承接一管线工程,全长1800m,直径DN400mm,其中150m管段下穿城
某公司中标一座跨河桥梁工程,所跨河道流量较小,水深超过5m,项目部编制了围堰施工
某单位承建一条水泥混凝土道路工程,道路全长1.2km,混凝土标号C30。项目
某市政工程合同总价为3000万,则该项目至少应配置()名专职安全员。A.1
()是项目工程安全生产第一责任人,负全面领导责任。。A.企业技术负责人 B.
施工项目管理的核心是施工()管理。A.质量 B.安全 C.成本 D.工期
随机试题
[originaltext]AccordingtoaJusticeDepartmentreportreleasedinJuly200
(1)AmericansseekingjobsthissideoftheAtlanticshouldbeawarethatsom
ThomasEdisonworked______hoursadaysohecalledhimselfa"two-shiftman".
设计衬砌断面轴线选择原则( )。A.衬砌断面的轴线应当尽量与断面压力曲线重合
“什么知识最有价值?”这是第一个进人人的视野的真正课程问题。它的提出者是()
下列不属爱国人士的是()A、汪精卫 B、钱学森 C、吉鸿昌 D、邓稼先
药物信息服务的目的是()。A.提高疾病诊断的准确性 B.提高药物质量水平
简述人力资源管理费用核算的程序与方法。
A.单室模型静脉注射血药浓度与时间的方程 B.单室模型静脉滴注血药浓度与时间的
某载重汽车配司机1人,当年制度工作日为250天,年工作台班为230台班,人工日工
最新回复
(
0
)
