某公司承接一管线工程,全长1800m,直径DN400mm,其中150m管段下穿城

admin2022-08-02  16

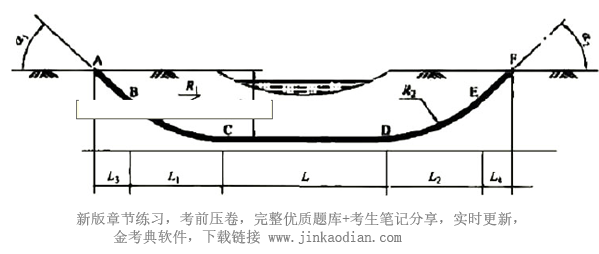

问题 某公司承接一管线工程,全长1800m,直径DN400mm,其中150m管段下穿城市河流、机械加工厂、城市道路。项目部进场调研后,决定下穿河流部分采用水平定向钻法施工,并办理了相关手续。施工前,施工单位编制了水平定向钻专项施工方案,按照图示进行了定向钻轨迹设计工程实施过程中发生了如下事件:事件一:施工方在现场配置了钻机存放区、钻杆存放区、配电间、项目办公室等临时设施。事件二:在钻进过程中,取5°作为入土角和出土角。为保证钻进效果快速成孔,施工方在初始钻进时采取高钻压快速钻进,入土直线钻进长度15m。【问题】1.列举施工方设计的定向钻轨迹设计组合?2.现场还应有哪些临时设施?3.判断事件二是否正确?说明理由。

选项

答案

解析 1.理想状态下轨迹为:斜直线段→曲线段→水平直线段→曲线段→斜直线段
2.还应补充泥浆处理池、钻屑分离系统等设施。
3.不正确。
错误之处:取5°作为入土角和出土角。
正确做法:入土角宜取6°~20°,出土角宜取4°~12°。
错误做法:初始钻进时采取高钻压快速钻进,入土直线钻进长度15m。
正确做法:第一根钻杆入土应采取轻压慢转的方式,直线长度宜控制在20m左右。
