某施工单位通过公开招标中标某工程,与业主签订的承包合同部分内容如下: (1)工

admin2022-08-02  23

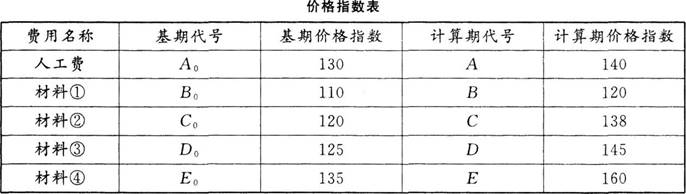

问题 某施工单位通过公开招标中标某工程,与业主签订的承包合同部分内容如下:(1)工程合同总价为2100万元,工程价款采用调值公式动态结算;该工程的人工费可调,占工程价款的35%;材料有4种可调:材料1占工程价款的5%,材料2占工程价款的15%,材料3占工程价款的15%,材料4占工程价款的10%;不调值费用占工程价款的20%。价格指数如下表所示。开工前业主向承包商支付合同价的15%作为预付备料款,主要材料及构配件金额占合同总额的65%,竣工前全部结清。(2)工程进度款逐月结算。(3)本工程采用固定单价合同计价模式,当实际工程量增加或者减少超过清单工程量的5%时,超过部分的合同单价予以调整,合同单价调整系数为0.95或1.05。合同履行过程中,施工单位对清单工程量进行了复核。其中:钢筋实际工程量为9600t,钢筋清单工程量为10176t(清单报价为5800元/t);土方实际工程量为30240m3,土方清单工程量为28000m3(清单报价为32元/m3)。施工单位向建设单位提出钢筋与土方工程的价款调整报告。问题: 1.该工程预付备料款和起扣点是多少  2.列出动态结算公式,并计算该工程调价后的实际结算价。 3.施工单位提出的钢筋和土方工程价款是否应予以调整 分别说明理由,并列式计算调整后的价款是多少万元(保留2位小数)。

选项

答案

解析 1.(1)工程预付备料款=2100×15%=315(万元)。  (2)预付款起扣点=2100-315÷65%=1615.38(万元)。2.动态结算调值公式:该工程调价后的实际结算价为:2100×(0.2+0.35×140÷130+0.05×120÷110+0.15×138÷120+0.15×145÷125+0.1×160÷135)=2302.62(万元)。3.(1)钢筋价款可以调整。    理由:钢筋实际工程量与清单量量差,10176×(1-5%)=9667.2t>9600t,故可以调整。    调整后的钢筋价款=9600×5800×1.05/10000=5846.40(万元)。  (2)土方价款可以调整。    理由:土方实际工程量与清单量量差,(30240-28000)÷28000×100%=8%>5%,故可以调整。    不可调整部分:28000×(1+5%)=29400(m3)。调整后的土方价款=[29400×32+(30240-29400)×32×0.95 ]/10000=96.63(万元)。
转载请注明原文地址:https://tihaiku.com/jzgc/129408.html

最新回复(0)
