(一)背景资料某办公楼工程,建筑面积5500m2,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示:在工程施工中发生如下事件:事件一:土方2 施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6 天。事件二:承台梁1 施工中,因施工用钢材未按时进场,工期延期3 天。事件三:基础2 施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5 天。
问题1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。2.针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。3.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天?4.上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,请指出新的关键线路,并在答题卡上绘制施工实际进度横道图。
选项
答案
解析

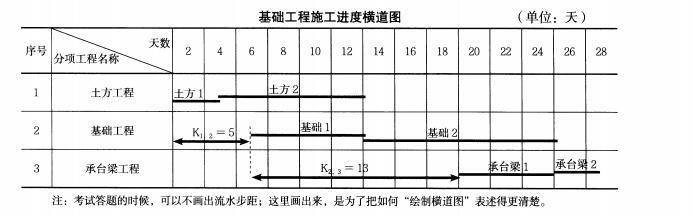

(1)基础工程网络计划的关键线路是:①→②→③→④→⑤→⑥或(土方1 →基础1 →基础2 →承台梁2)。(2)该基础工程计划工期为20 天。2.(1)事件一:施工总承包单位提出的工期索赔要求成立。理由:属于非施工总承包单位责任(与地质勘查报告不符,建设单位责任),延误的时间已超过总时差,非关键工作变为关键工作,影响总工期。(2)事件二:施工总承包单位提出的工期索赔不成立。理由:虽然属于建设单位责任,但是拖延3 天工期在承台梁1 总时差天数之内,不影响总工期。(3)事件三:施工总承包单位提出的工期索赔不成立。理由:属于施工总承包单位责任。3.(1)对索赔成立的事件,总工期可以顺延2 天。(2)该工程实际工期为27 天。4.(1)上述事件发生后本工程网络计划的关键线路发生了改变。(2)改变后的关键线路:①→②→④→⑤→⑥或(土方1 →土方2 →基础2 →承台梁2)。(3)基础工程施工进度横道图如下图:
转载请注明原文地址:https://tihaiku.com/jzgc/127379.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
在安全防范工程的施工中,安全防范检验检测后的紧后程序是()。A.承包商确定 B
某地新建一大型电解铝工程,内容包括:土建施工、设备安装与调试、钢结构工程、各种工
某建设项目由A公司施工总承包,A公司征得业主同意,把变电所及照明工程分包给
某机电安装公司中标位于海南岛沿海码头附近一个炼化工程项目,工程范围包括大量钢结构
机电工程施工成本控制措施中,属于人工费成本的控制措施有()。A.严格劳动组织
下列属于建筑安装工程中分部工程划分主要依据的是()。A.工种 B.施工工艺
自动化仪表工程中,线缆在敷设前除了检查外观外,还应检查的内容有()。A.绝
机电工程测量程序中,不包括()。A.设置纵横中心线 B.仪器检核 C.安装过
业主与施工单位就某工业大型管网安装工程签订了施工合同,合同中有以下一些条款:
某机电安装工程A公司承包了一个电站锅炉安装的项目施工任务。合同造价为600
随机试题
Short-termmemoryisthemechanismwherewithoneremembersatelephonenumberon
HeinzHi-ProteinNutritiousCereal,thequalityproduct,ismadetothestand
[originaltext]M:MayIhelpyou?W:Yes,Iwanttobuysomeshoestoreplaceth
CollegeLifeAmericancollegeanduniversitystudentswho【T1】______away
某公司副经理王某屡次违反消防管理法规,经消防监督机构通知采取改正措施而拒绝执行,
我国的消防工作实行()责任制。A.消防安全 B.消防管理 C.政府领导
可作为线粒体内膜标志酶的是( )。A.苹果酸脱氢酶 B.柠檬酸合成酶 C.
半电池电位法检测混凝土内钢筋锈蚀状况属于无损检测法,该方法不用损伤混凝土结构,直
下列关于期货公司营业部负责人的说法,正确的是()。A.营业部负责人应当通过中国
红叶子理论认为:一个人职业的成功不在于红叶子的数目多少,而在于他是否具备一片特别
最新回复
(
0
)
