某建筑工程施工进度计划网络图如下: 施工中发生了以下事件: 事件一

admin2022-08-02  36

问题 某建筑工程施工进度计划网络图如下:施工中发生了以下事件: 事件一:A工作因设计变更停工10d。事件二:B工作因施工质量问题返工,延长工期7d。事件三:E工作因建设单位供料延期,推迟3d施工。 事件四:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。  在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数 据见下表。计算截止到第110d的合计BCWP值。

选项

答案

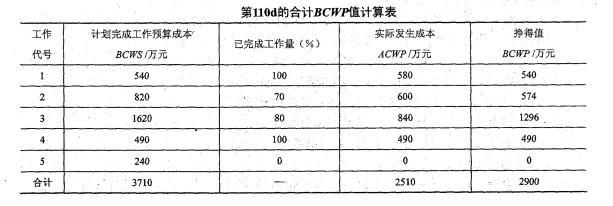

解析 计算截止到第110d的合计BCWP值(见下表).截止到第11Od的合计BCWP值为2900万元。
转载请注明原文地址:https://tihaiku.com/jzgc/127083.html

最新回复(0)
