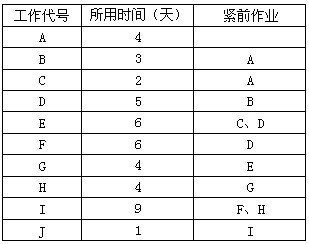

某工程有10项工作,其相互的依赖关系如下表所示,则双代号网络计划绘制正确的是(

最全题库2022-08-02  45

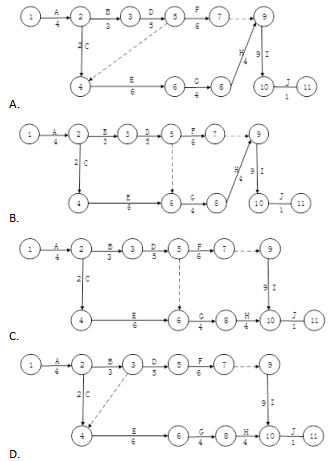

问题 某工程有10项工作,其相互的依赖关系如下表所示,则双代号网络计划绘制正确的是(  ),其关键路径时间为(  )天。问题1选项问题2选项A.36B.30C.33D.27

选项

答案 AA

解析 这是一个根据工作先后依赖关系绘制双代号网络图进而计算关键路径的计算题。首先需要弄明白各工作之间的依赖关系,同时需要注意虚工作的影响。根据题干要求,此处显然E工作的紧前工作C、D以及I工作的紧前工作F、H需要用到虚工作连接。只要看到这点,则可以使用排除法,快速找到答案,得到网络图,自然可以计算出系统的关键路径是:A、B、D、E、G、H、I、J,时间为36天。
转载请注明原文地址:https://tihaiku.com/congyezige/2413834.html

最新回复(0)
